Postęp prac:
Abyś mógł zamieszkać w swoim wymarzonym domu deweloper musi wykonać szereg wymaganych kroków. Proces inwestycyjny zaczyna się od wyboru lokalizacji, poprzez kwestie formalne i projektowe, na budowie i sprzedaży kończąc.
4. Pozwolenie na budowę
6. Odbiór
5. Budowa
3. Projektowanie
2. Zagadnienia formalno-prawne
1. Wybór lokalizacji

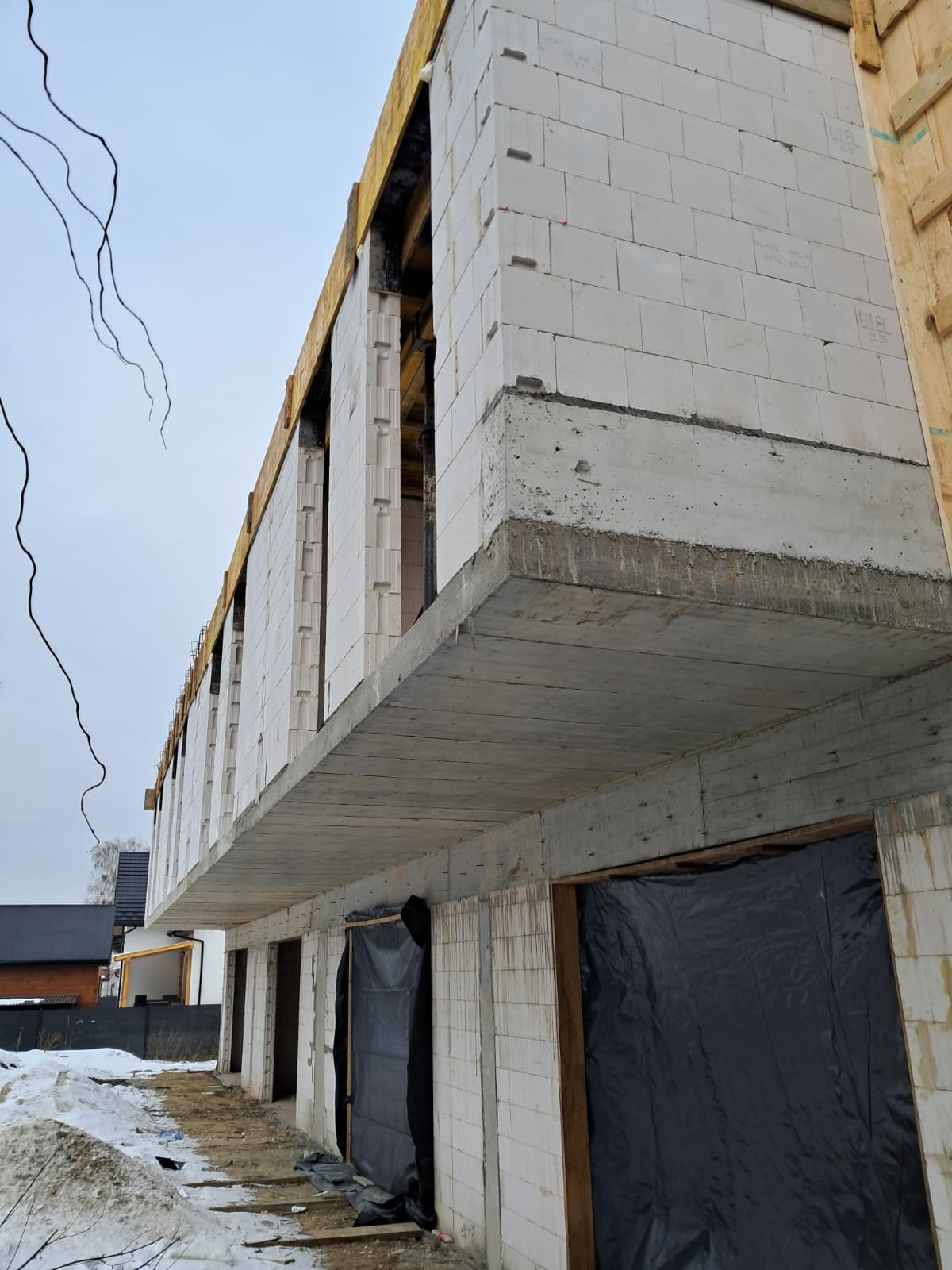

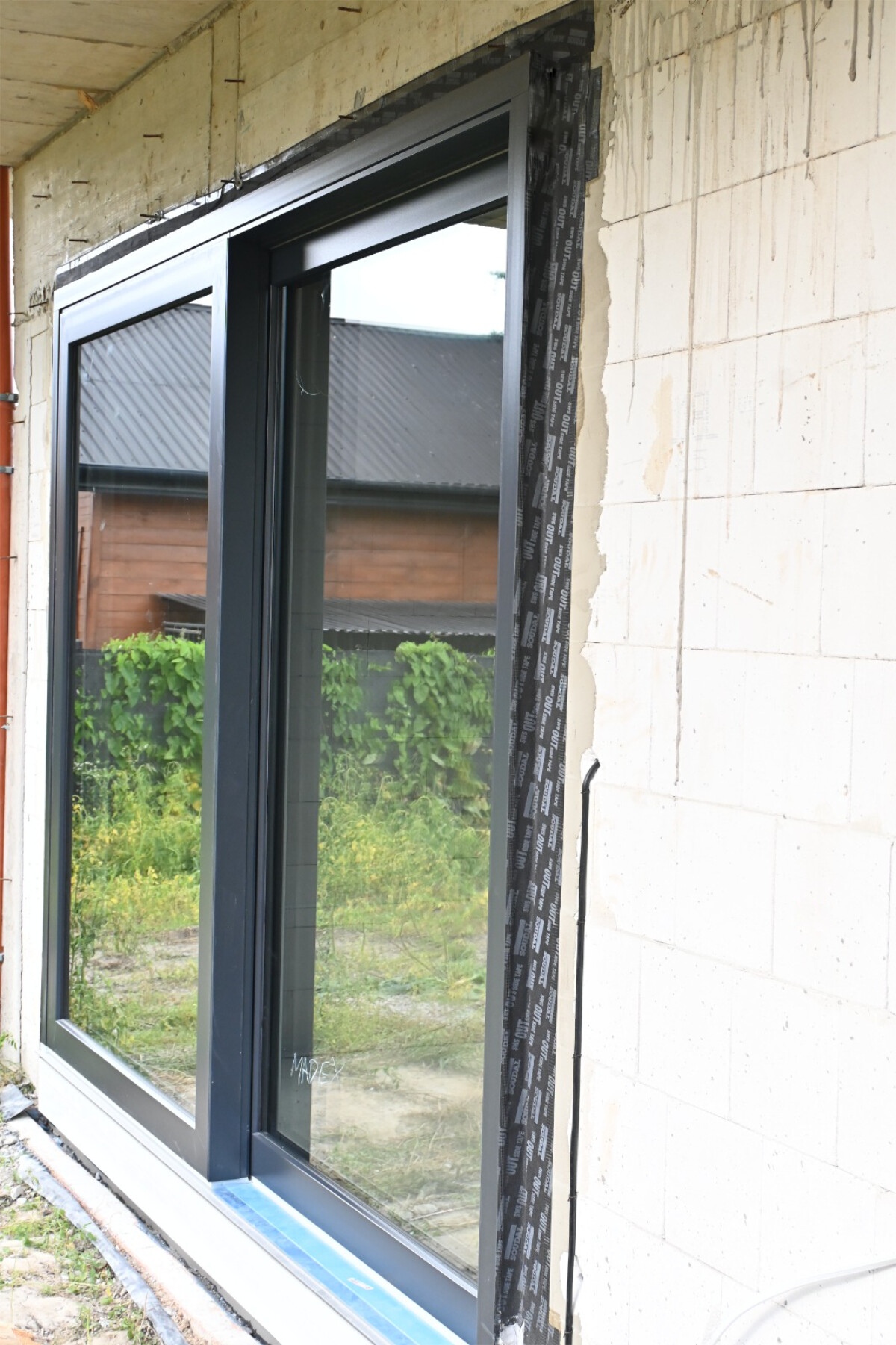

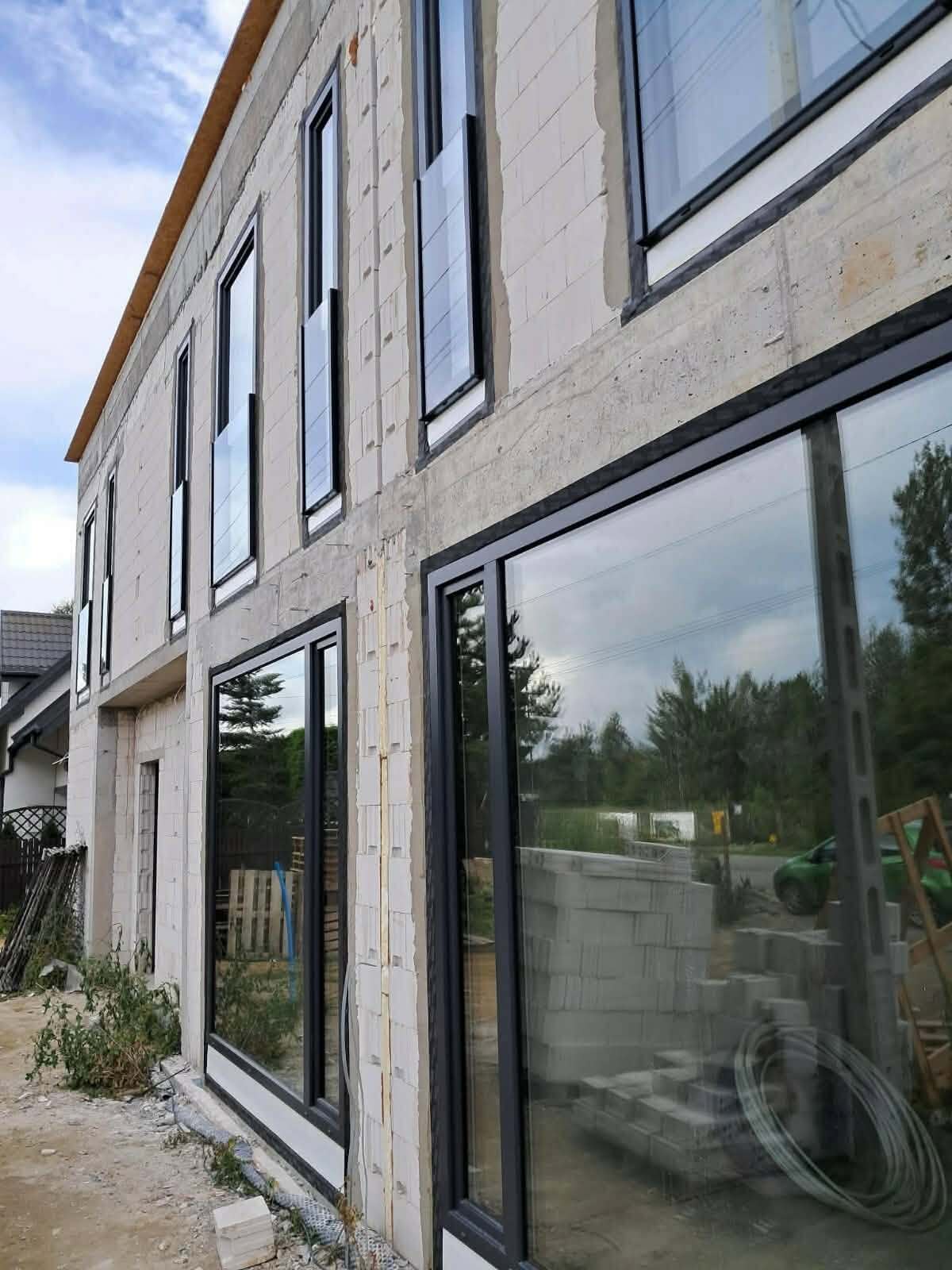

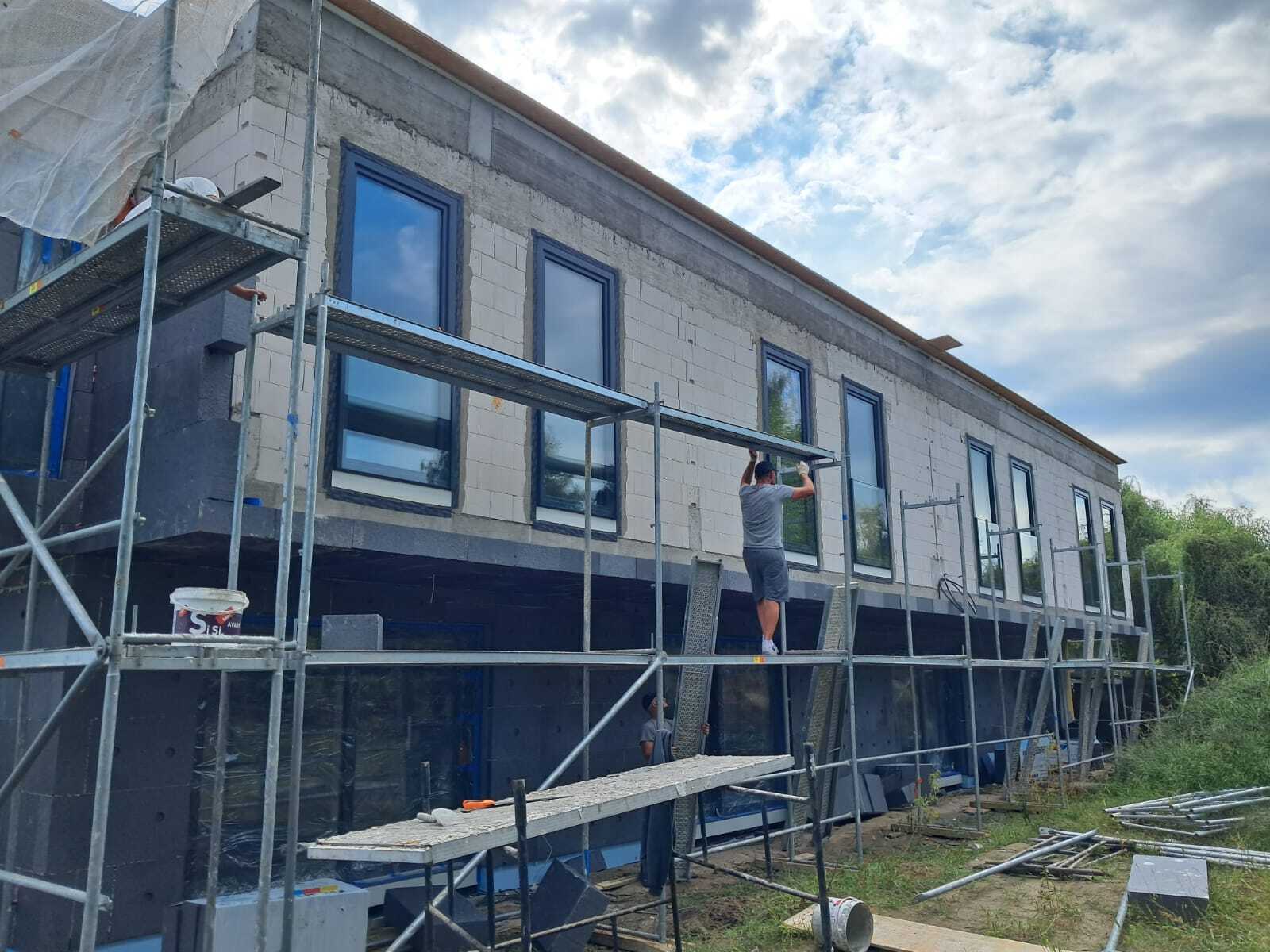

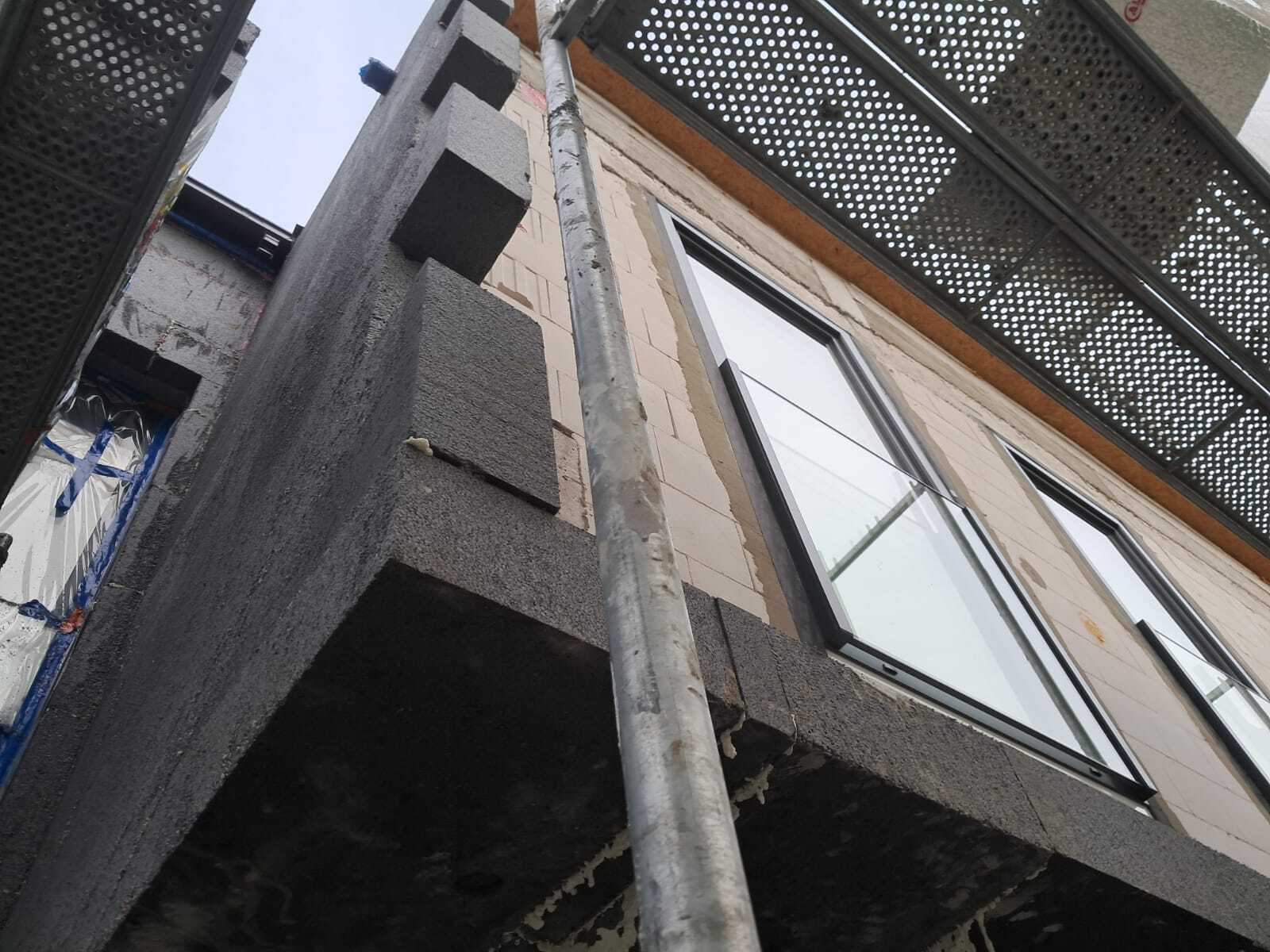

Na budowie Harmonia Ustanów zakończyliśmy kolejny ważny etap realizacji inwestycji – montaż stolarki okiennej. Zastosowaliśmy okna wykonane w oparciu o profile REHAU, wyposażone w wysokiej klasy okucia oraz pakiety szybowe zapewniające bardzo dobrą izolacyjność cieplną i akustyczną.
Całość została zamontowana z wykorzystaniem szczelnego montażu warstwowego, który ogranicza ryzyko powstawania mostków termicznych oraz poprawia szczelność połączenia okna z przegrodą budowlaną. Rozwiązanie to wpływa na trwałość montażu, komfort użytkowania oraz efektywność energetyczną budynku.

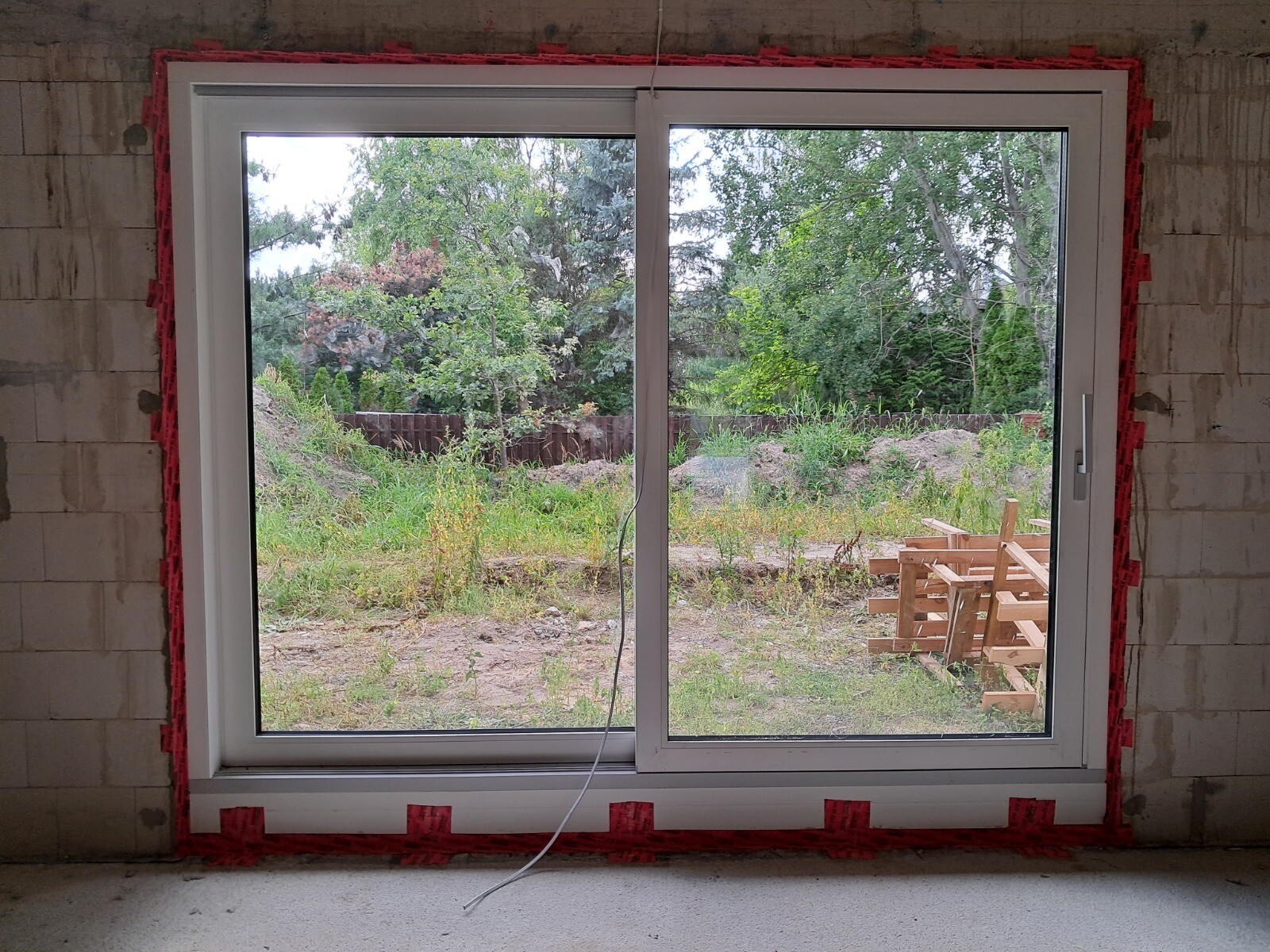

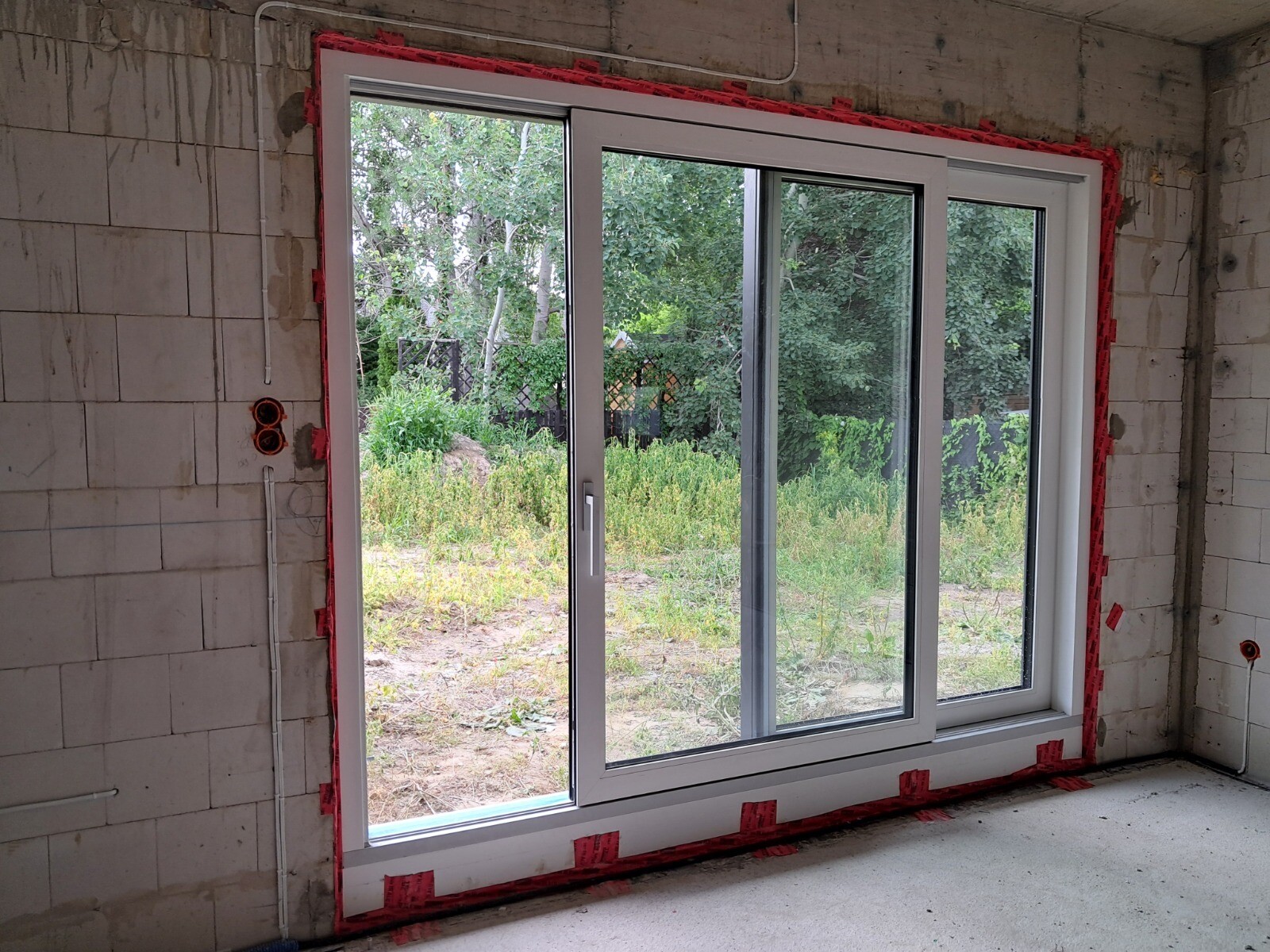

W salonach zastosowaliśmy bezprogowe systemy przesuwne HS, które umożliwiają płynne połączenie części dziennej z ogrodem.
Niski próg poprawia komfort codziennego użytkowania, a duże przeszklenia zapewniają bardzo dobre doświetlenie wnętrz oraz szerokie otwarcie na otaczającą zieleń.
Na piętrze wykonano okna typu porte-fenêtre o wysokości około 2,5 m, wyposażone w całoszklane balustrady. Zastosowanie jednolitych tafli szkła bez poziomych podziałów pozwoliło uzyskać lekką, nowoczesną elewację oraz zwiększyć ilość światła dziennego docierającego do pomieszczeń. Jednocześnie okna otwierają się do wewnątrz, zapewniając wygodny i bezpieczny dostęp podczas mycia.

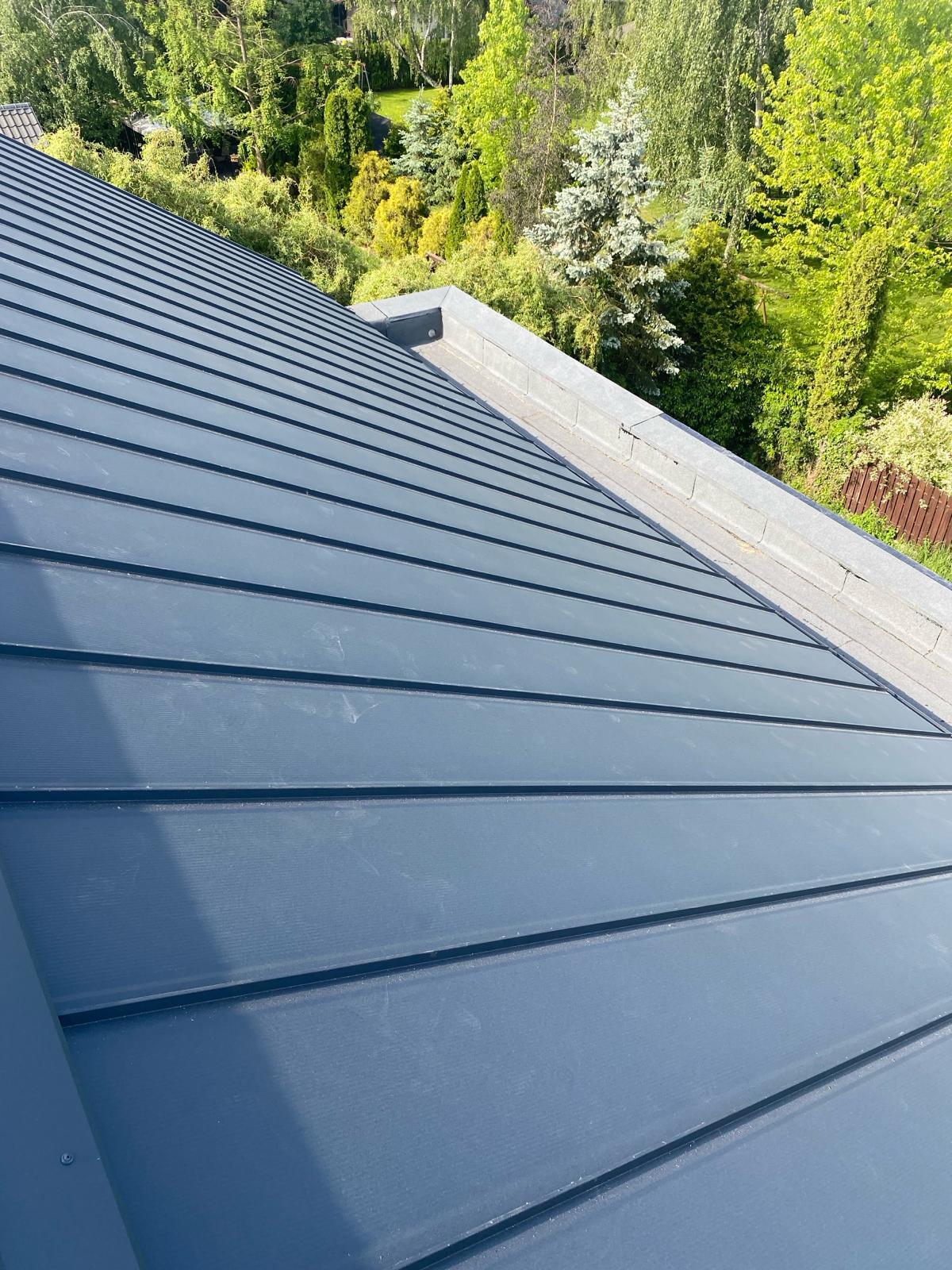

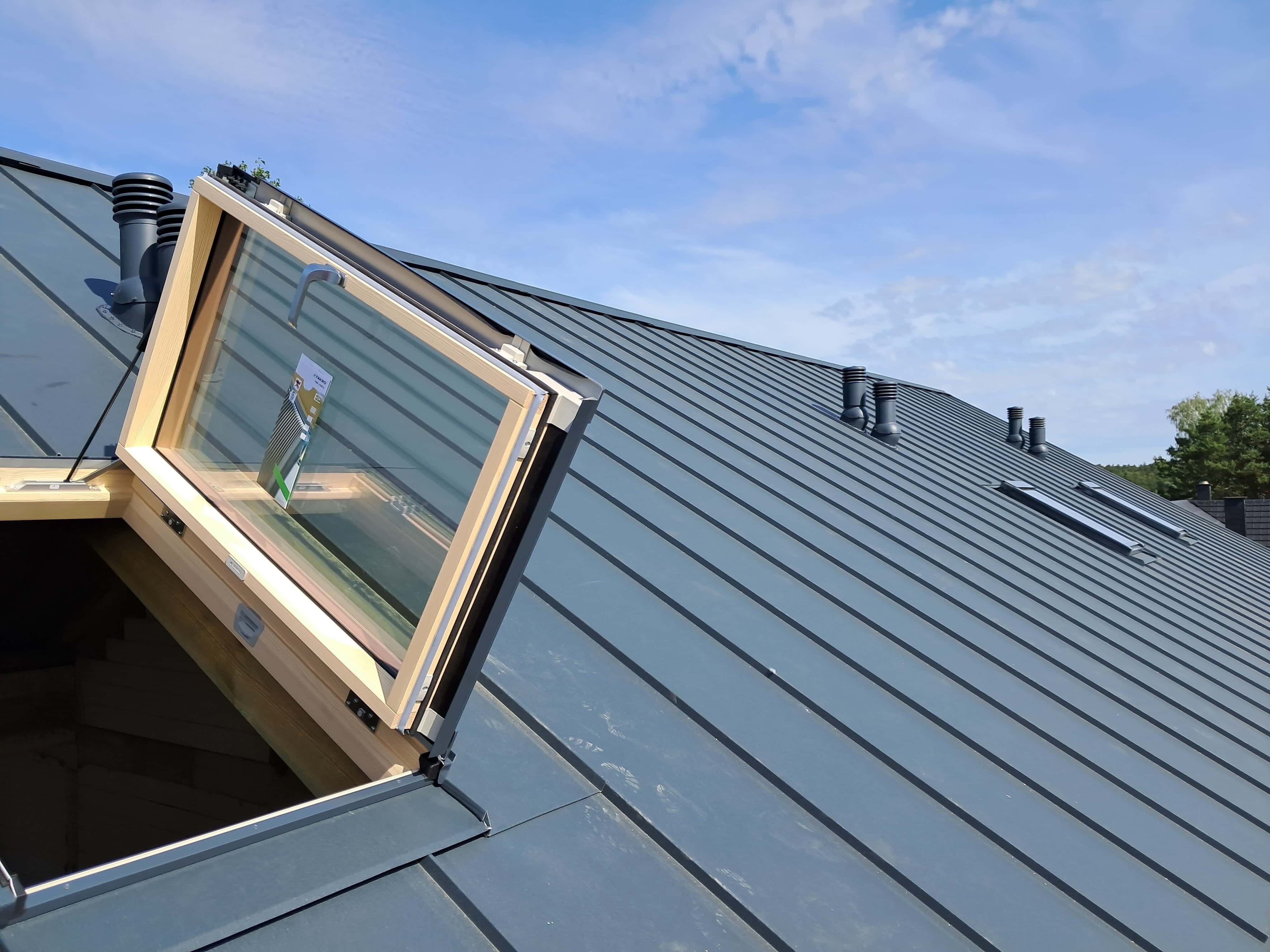

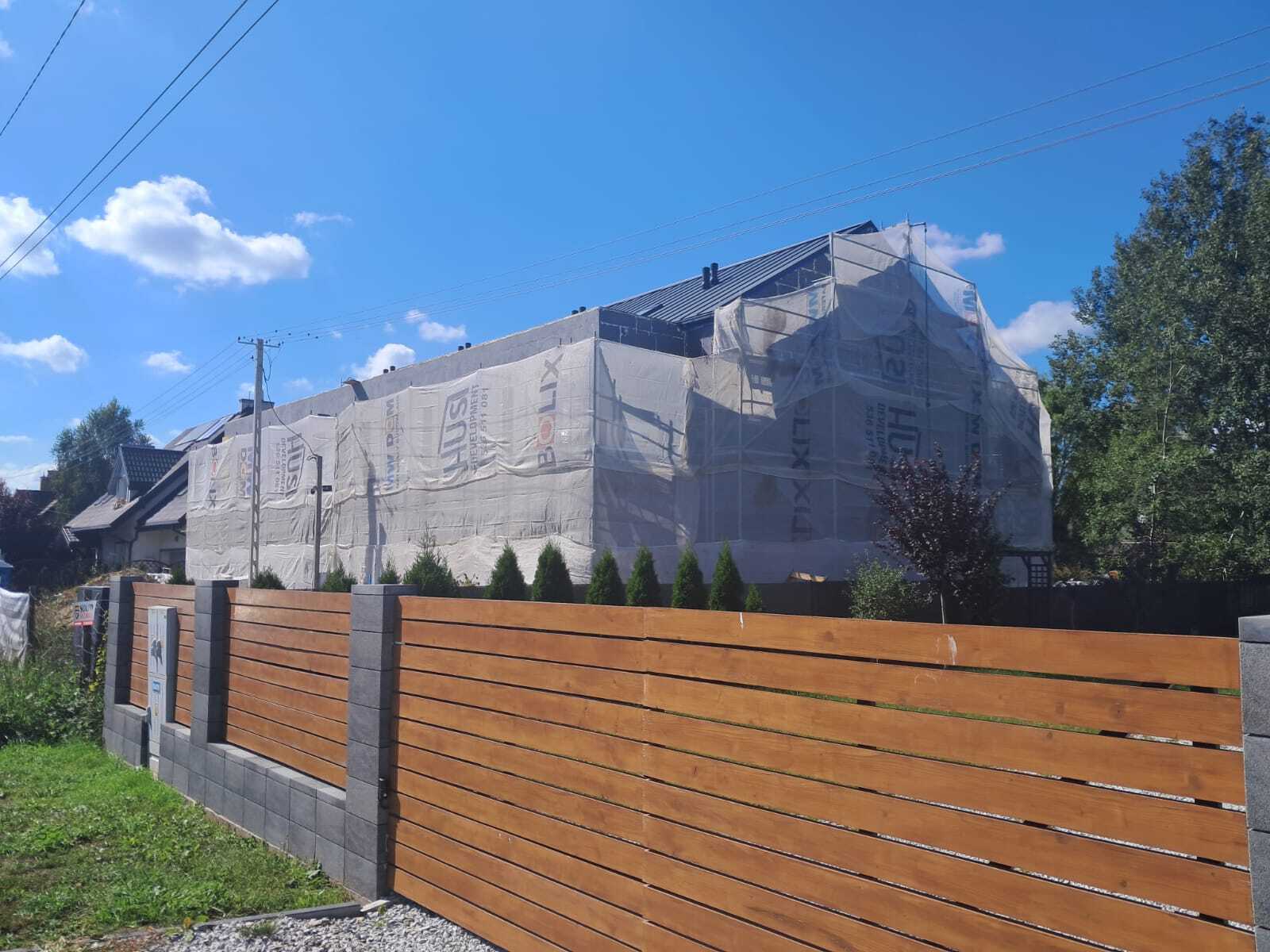

Zakończyliśmy jeden z najważniejszych etapów budowy — wykonanie konstrukcji i pokrycia dachu!

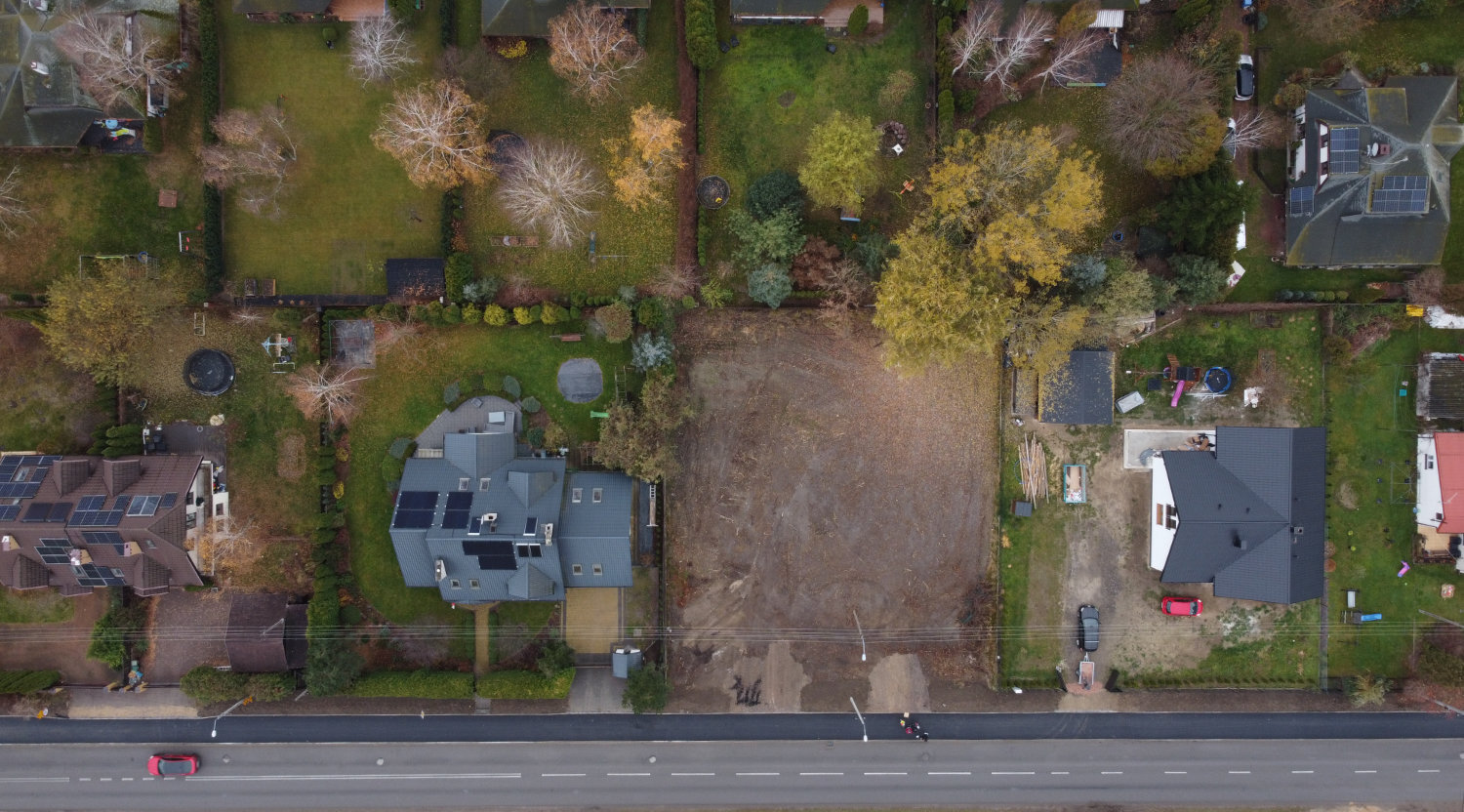

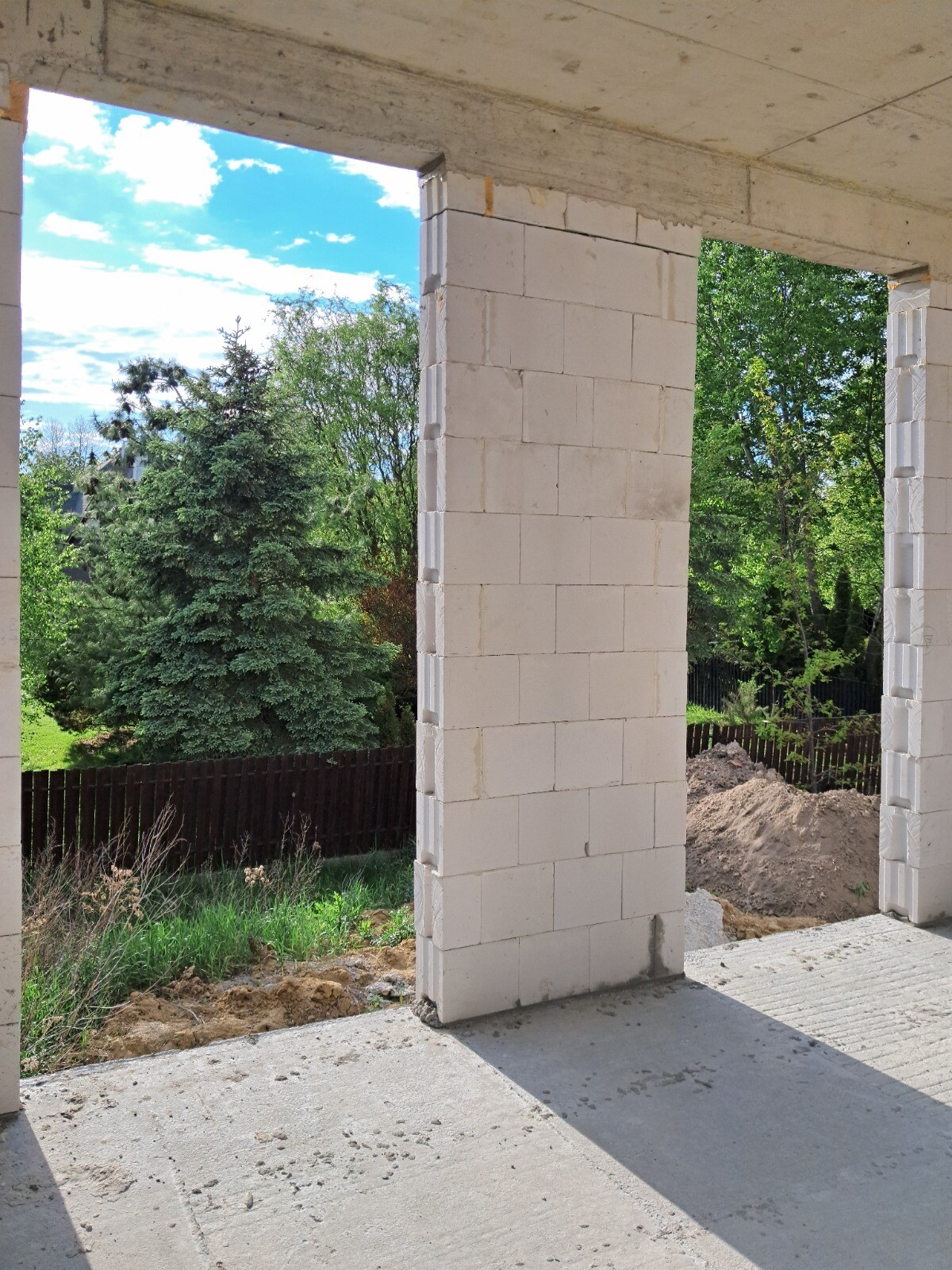

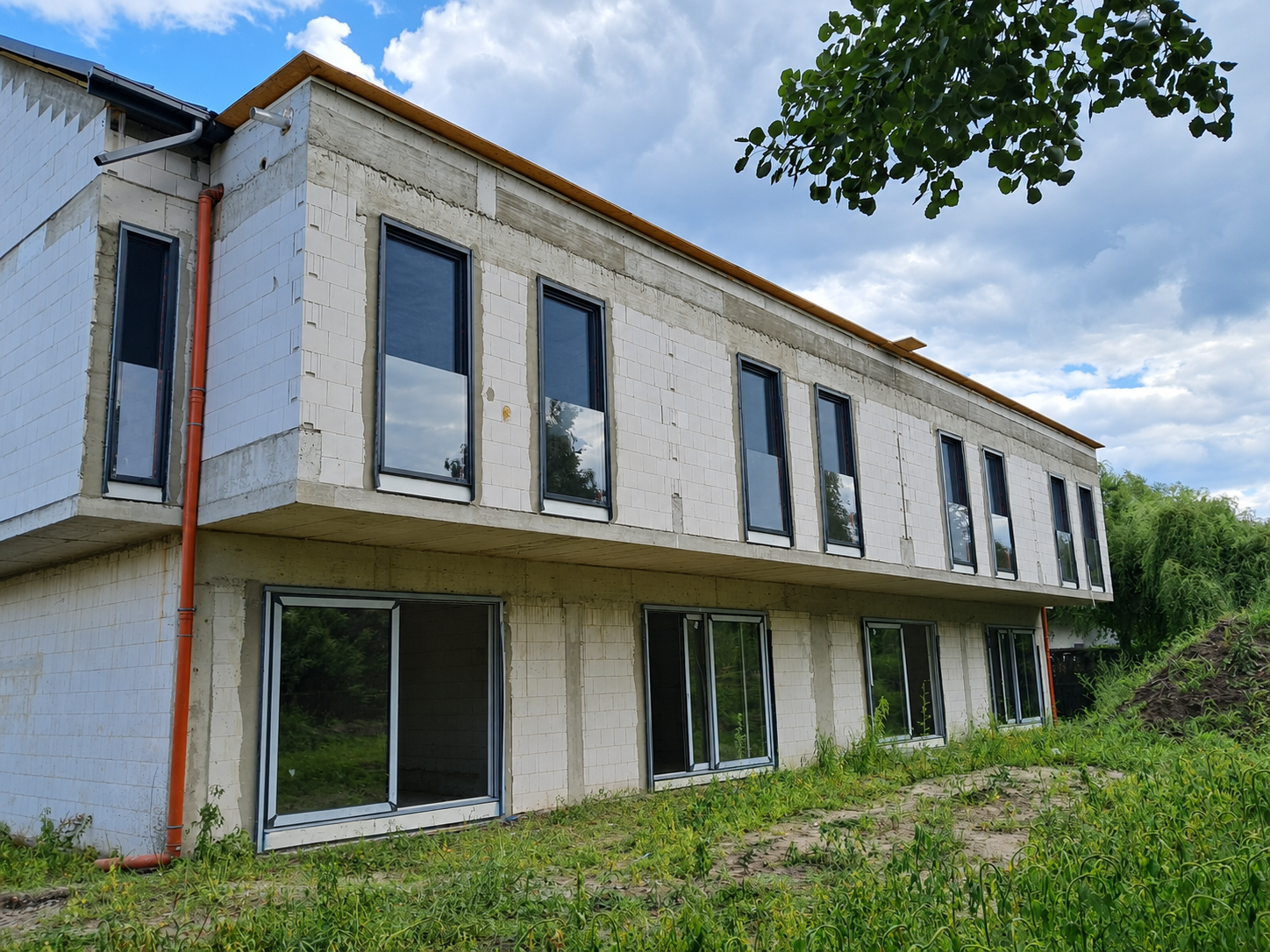

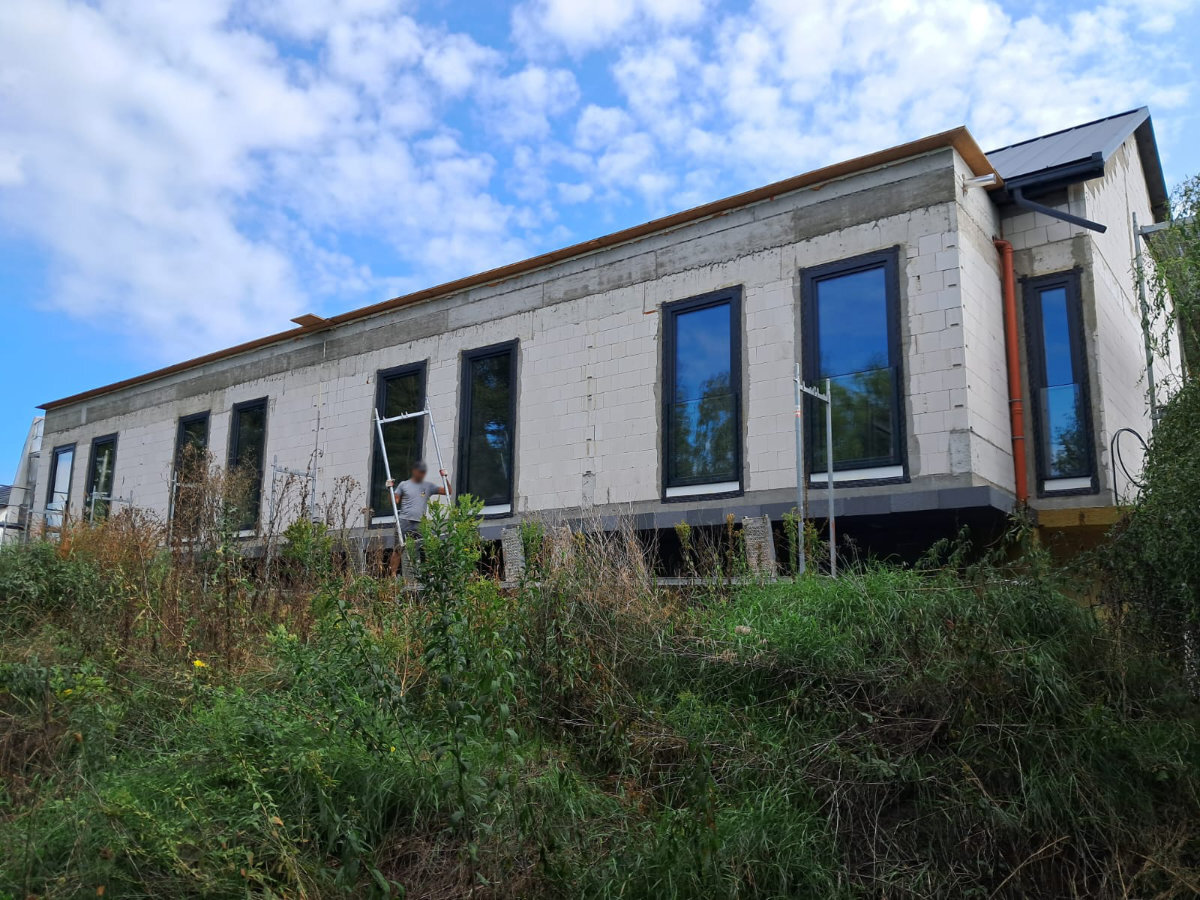

Bryła budynku jest już w pełni widoczna, a inwestycja nabrała swojego docelowego charakteru.

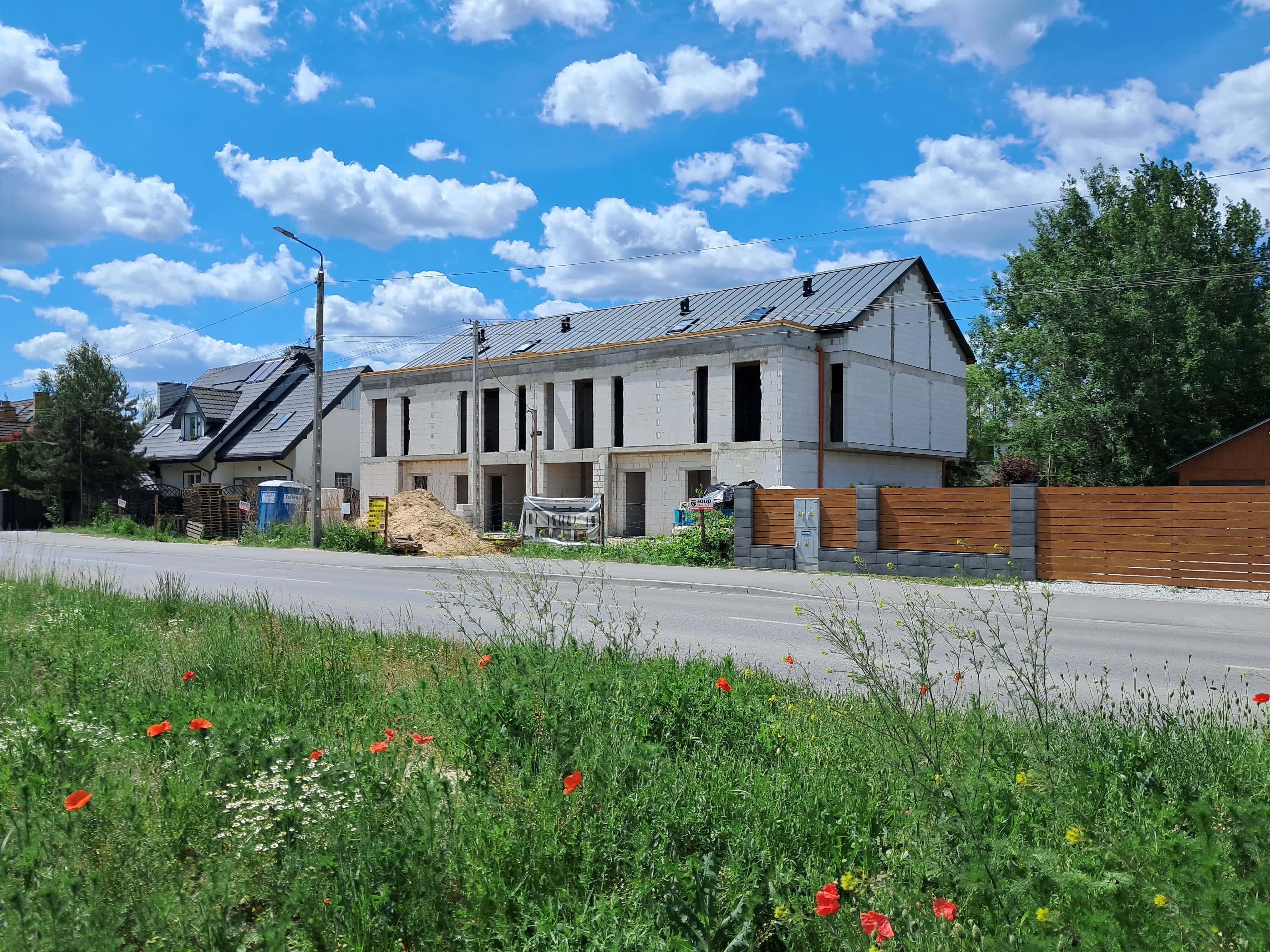

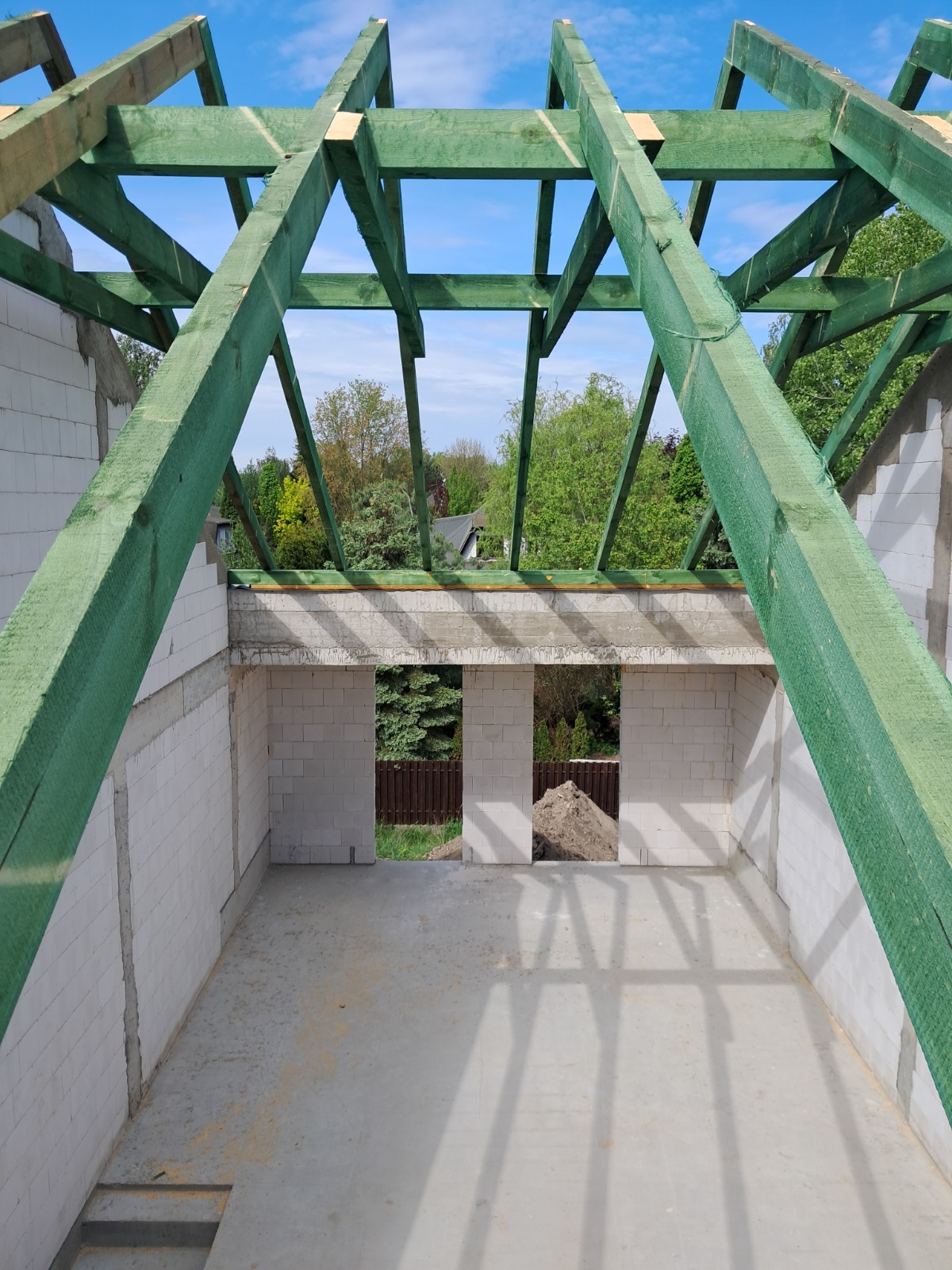

Budowa Twojego domu jest już na zaawansowanym etapie – bryła budynku została w pełni ukształtowana, a projekt z wizualizacji zamienił się w rzeczywistość. Przed nami już tylko ostatni etap konstrukcyjny – wykonanie więźby dachowej. Inwestycja wchodzi tym samym w finalną fazę realizacji, czyli etap wykończenia.

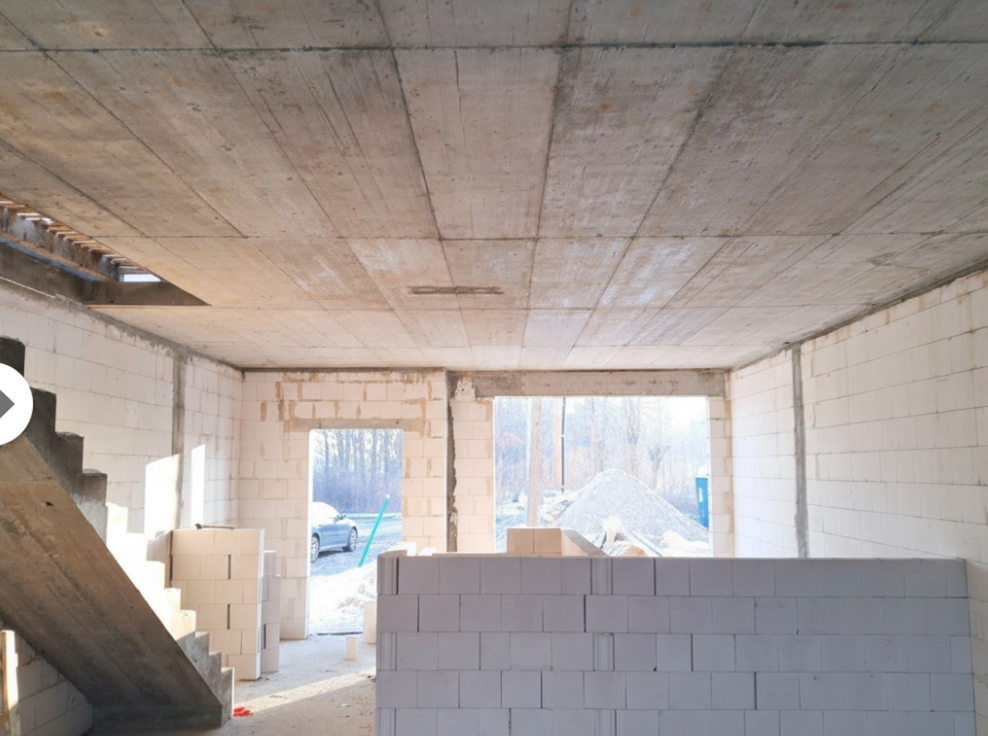

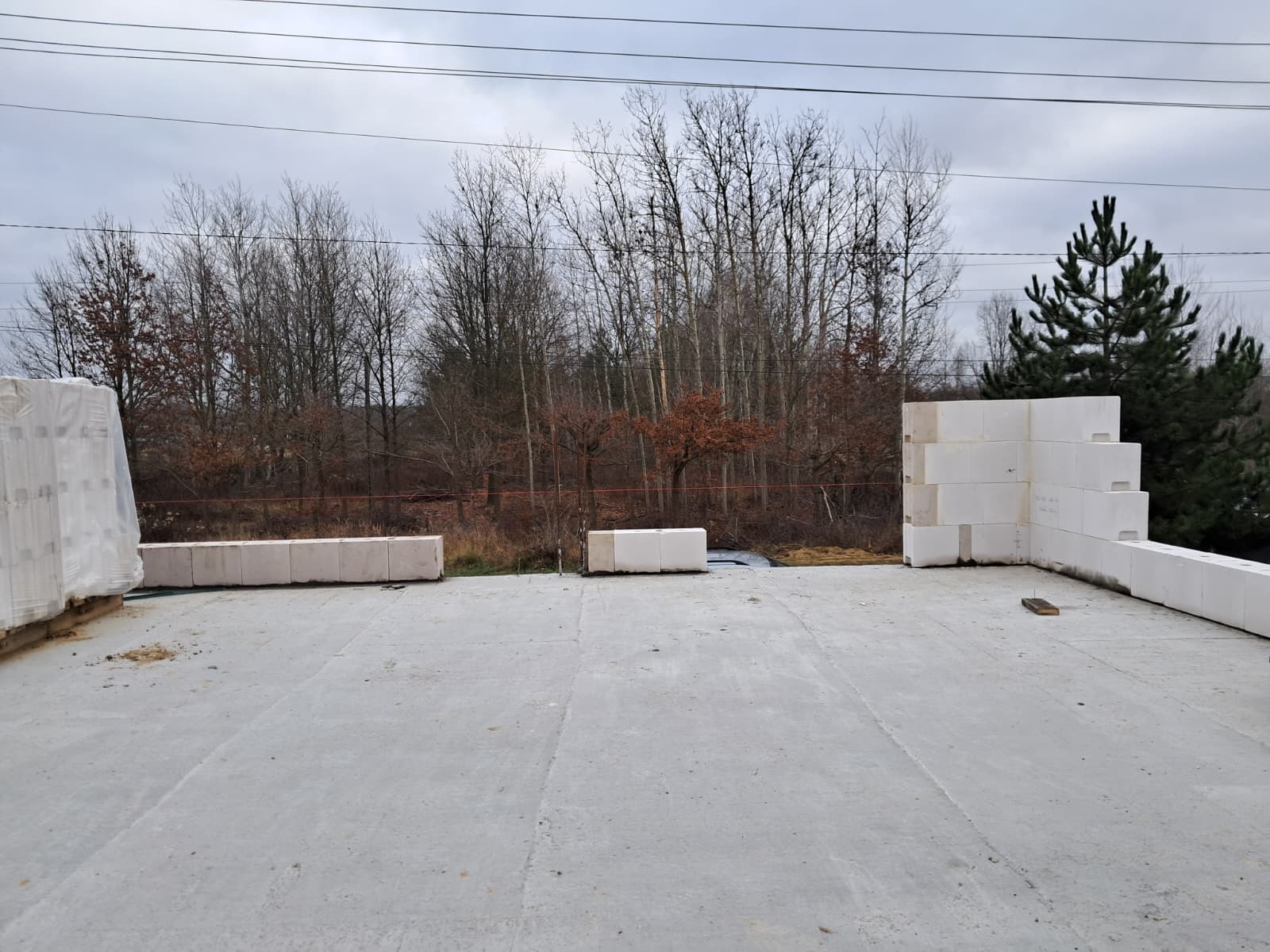

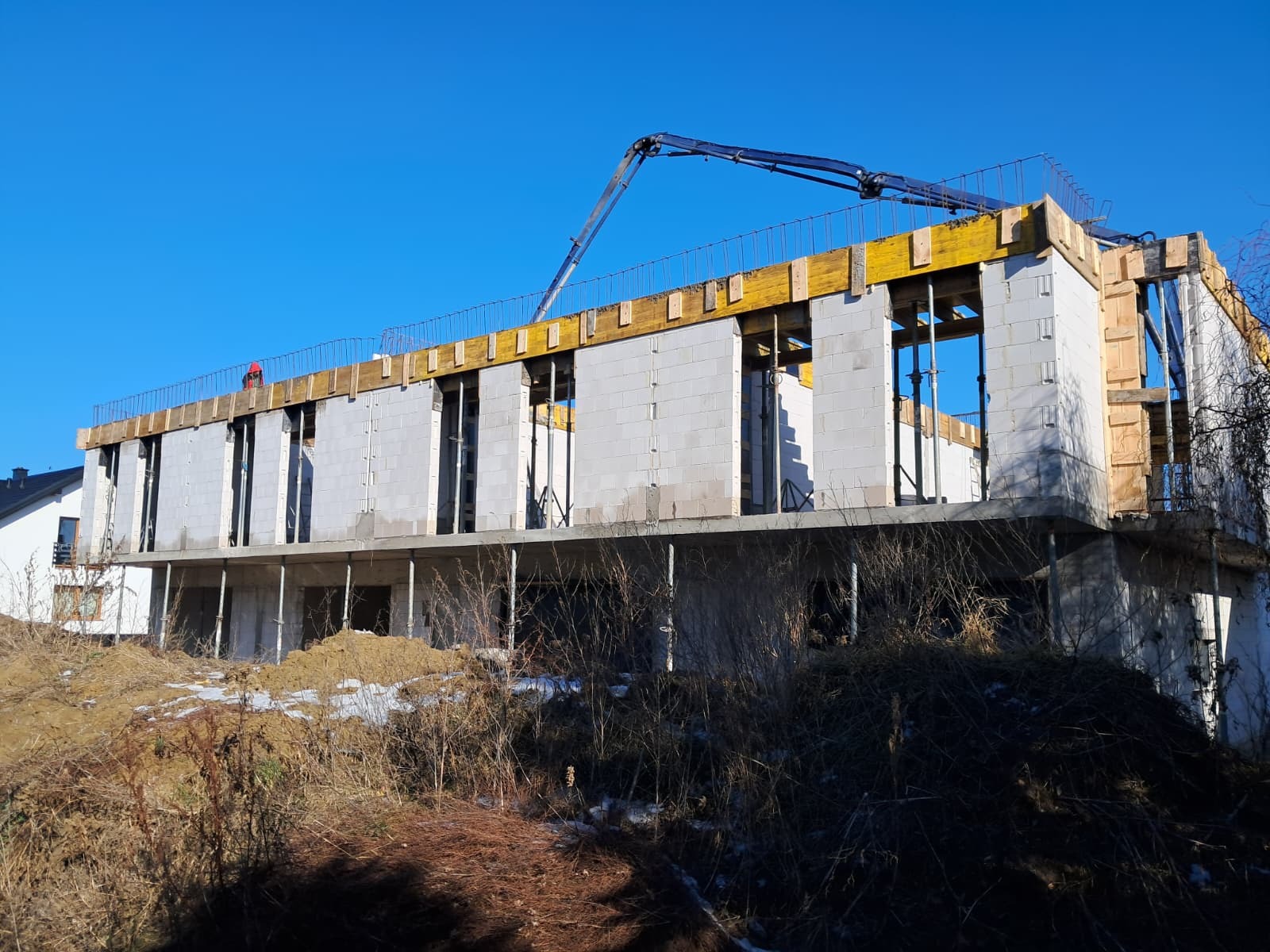

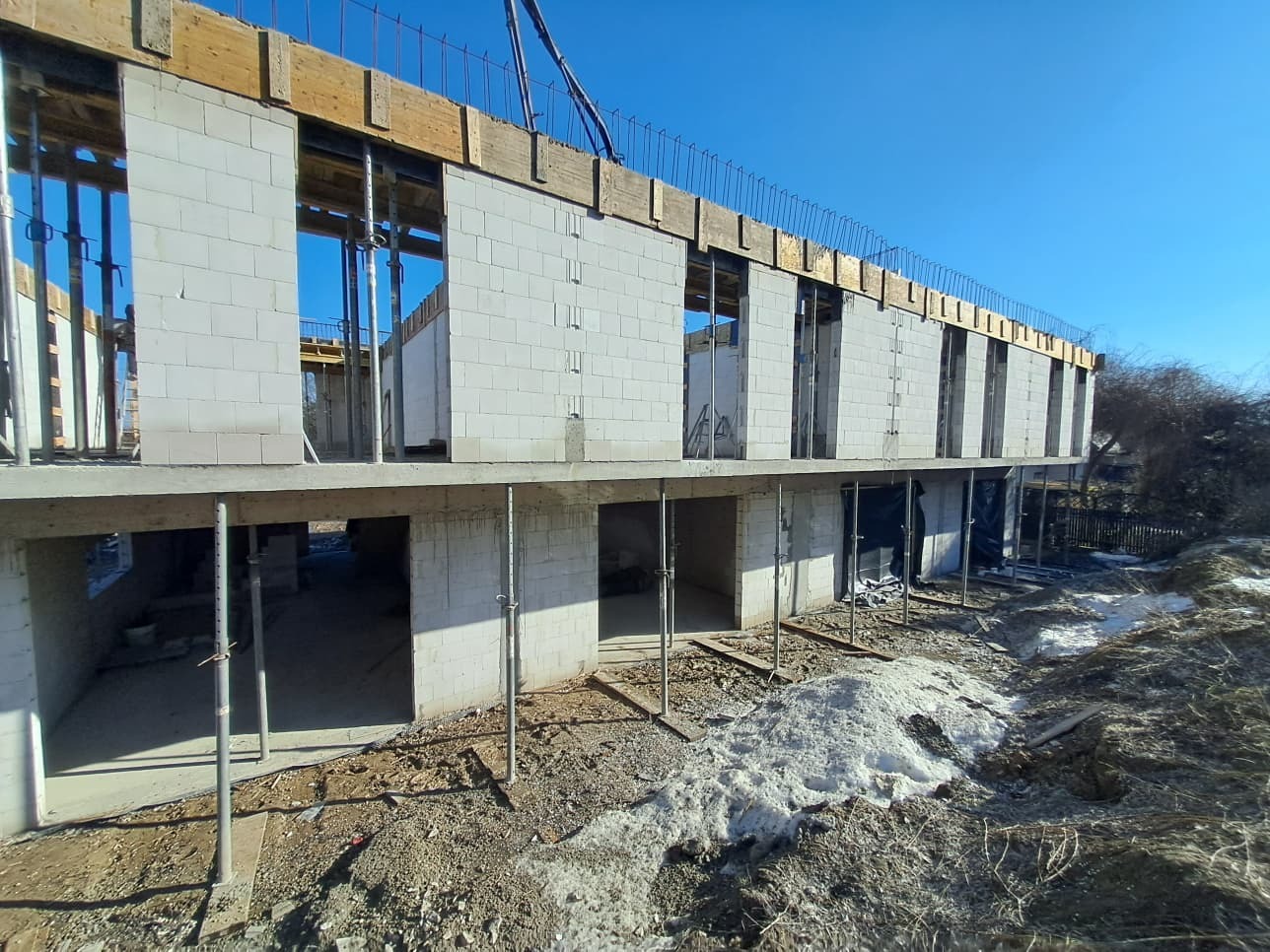

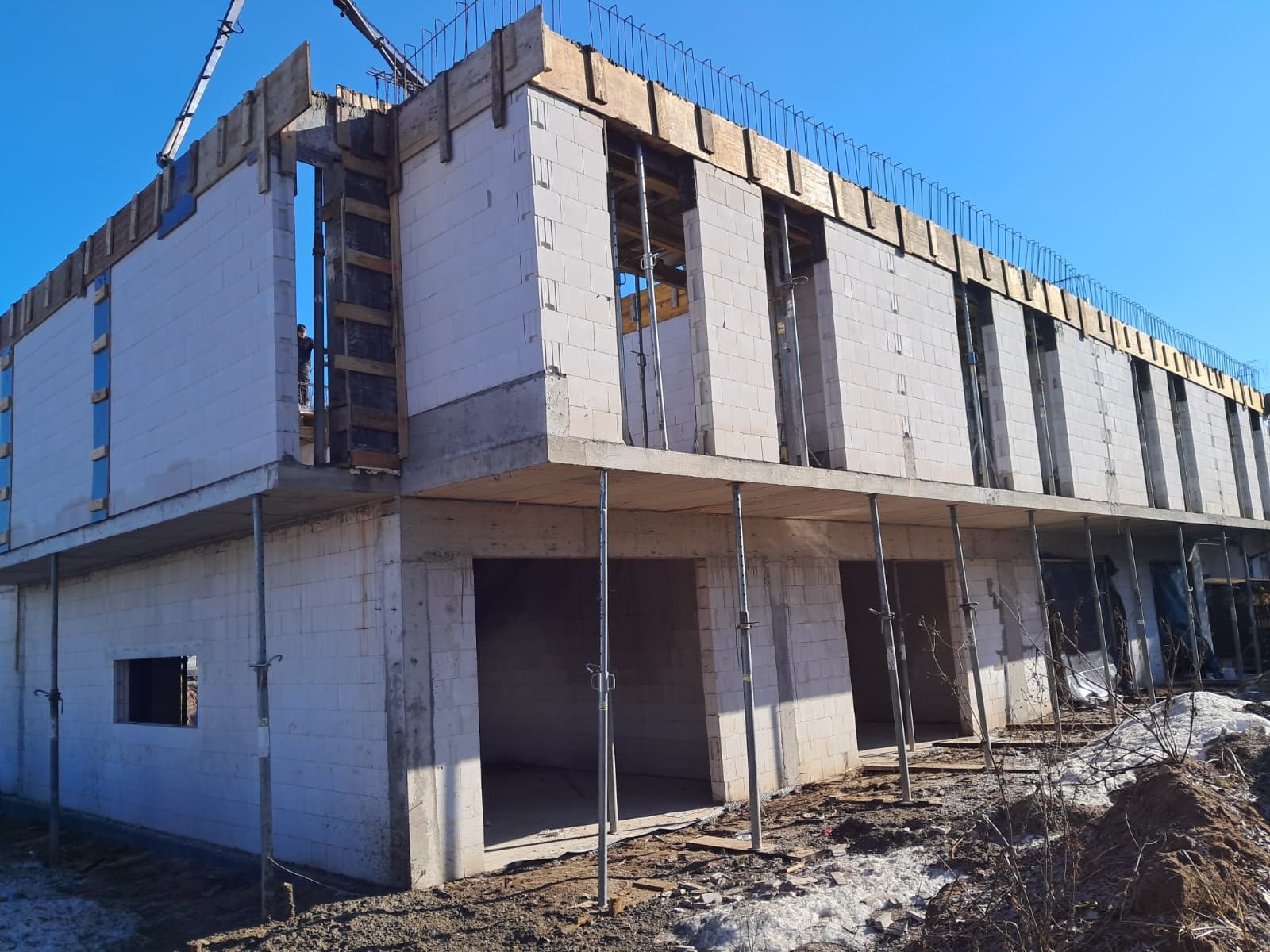

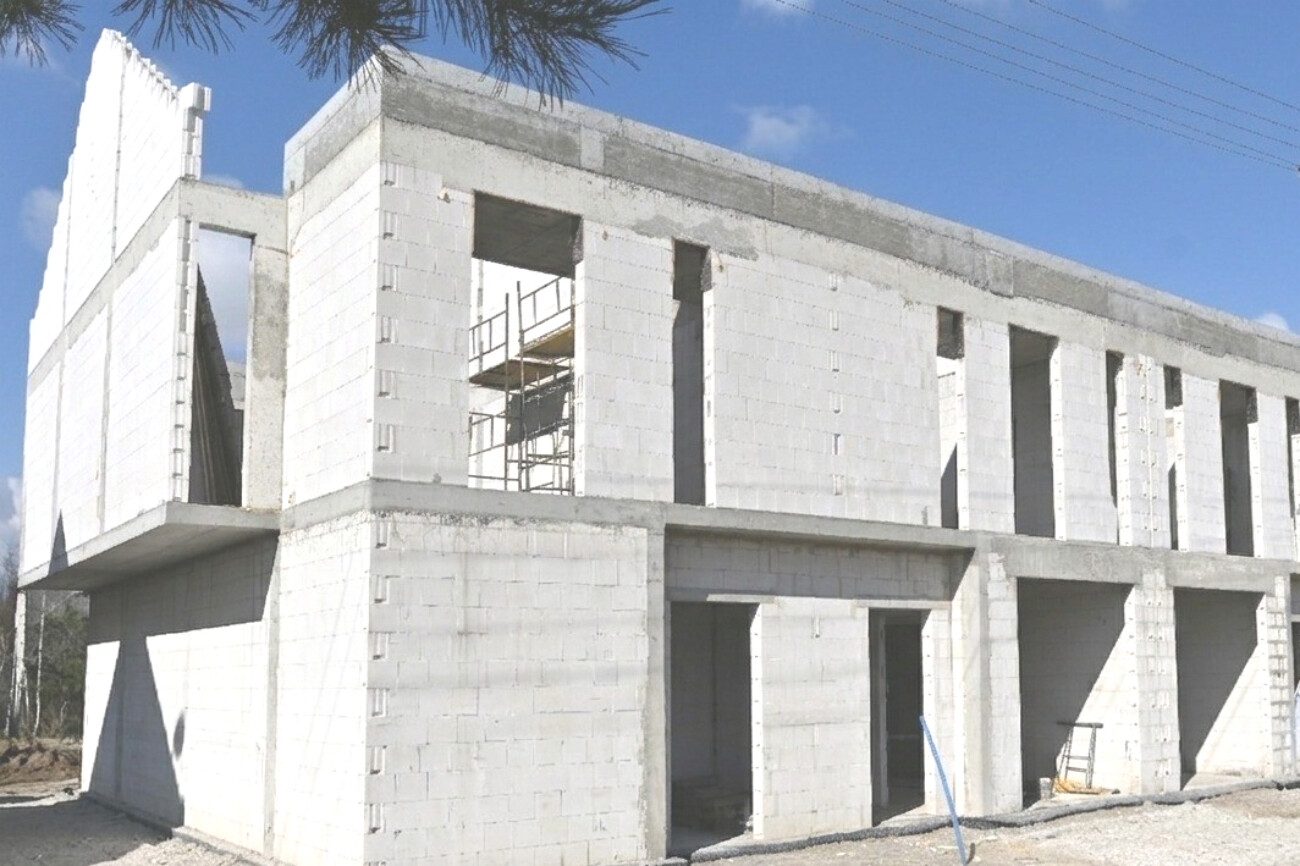

Po wykonaniu i zalaniu stropu przystąpiliśmy do murowania ścian piętra, które są już gotowe. Kolejny ważny etap budowy został zakończony, a bryła budynku jest coraz bardziej widoczna.

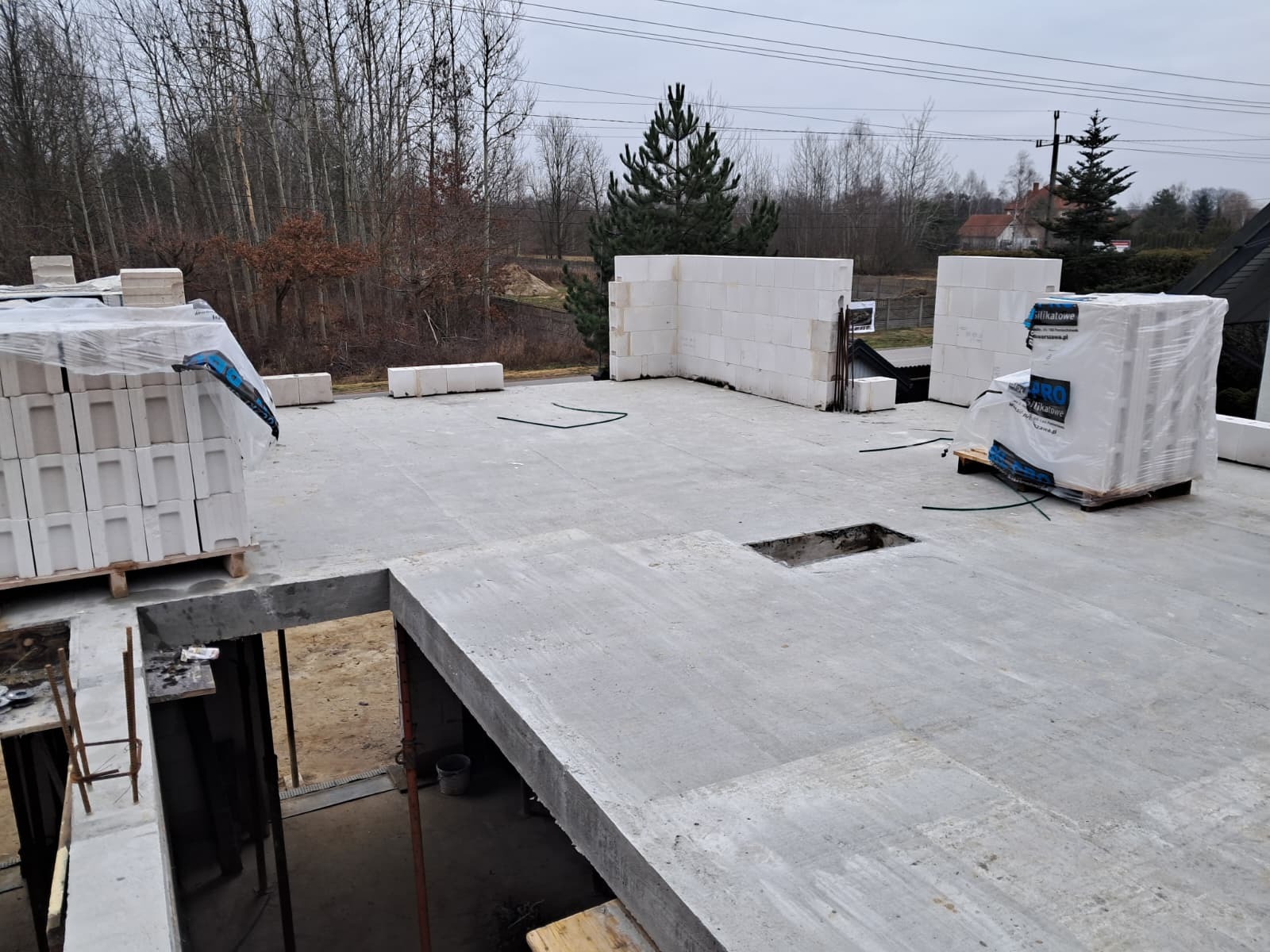

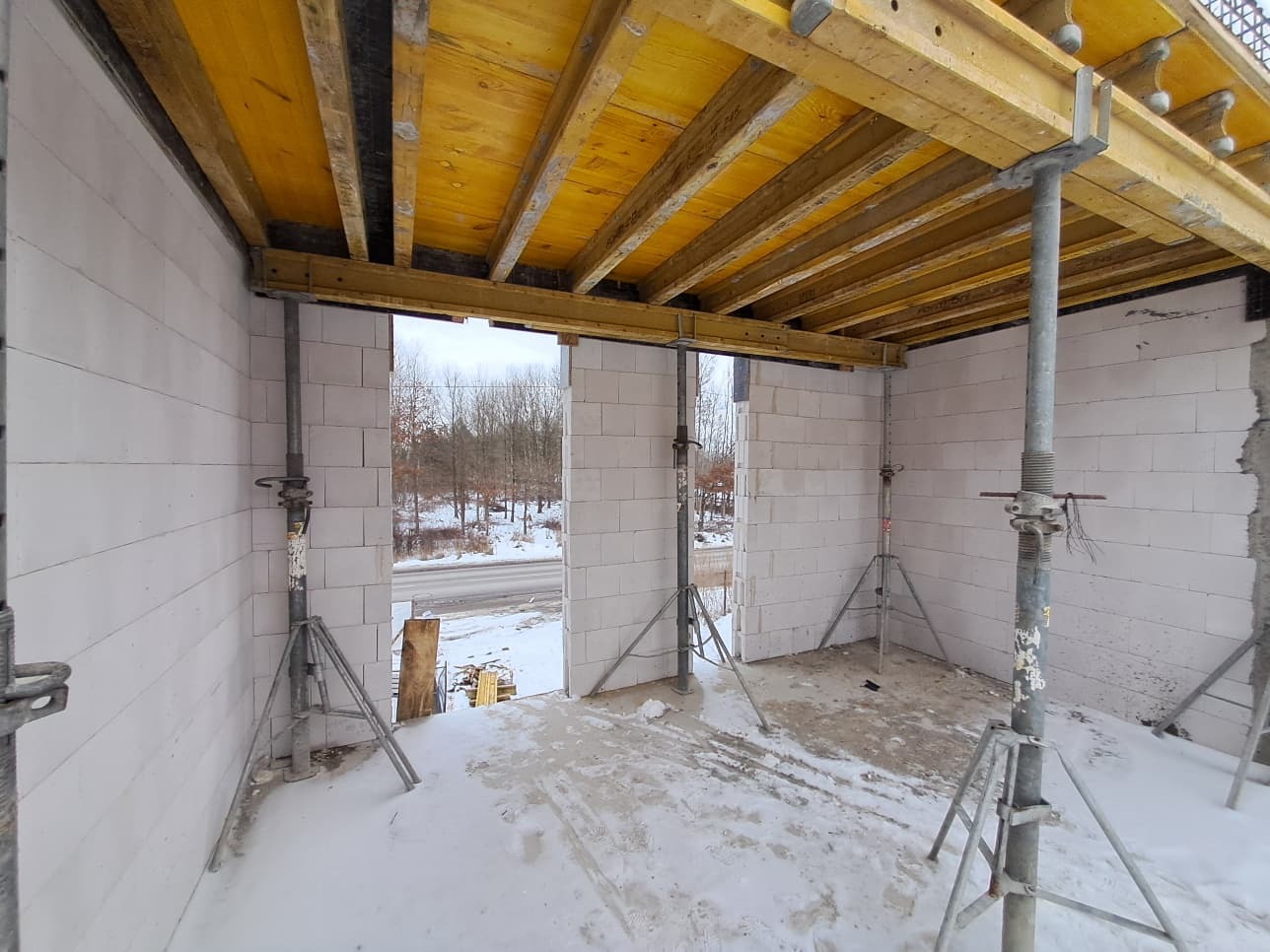

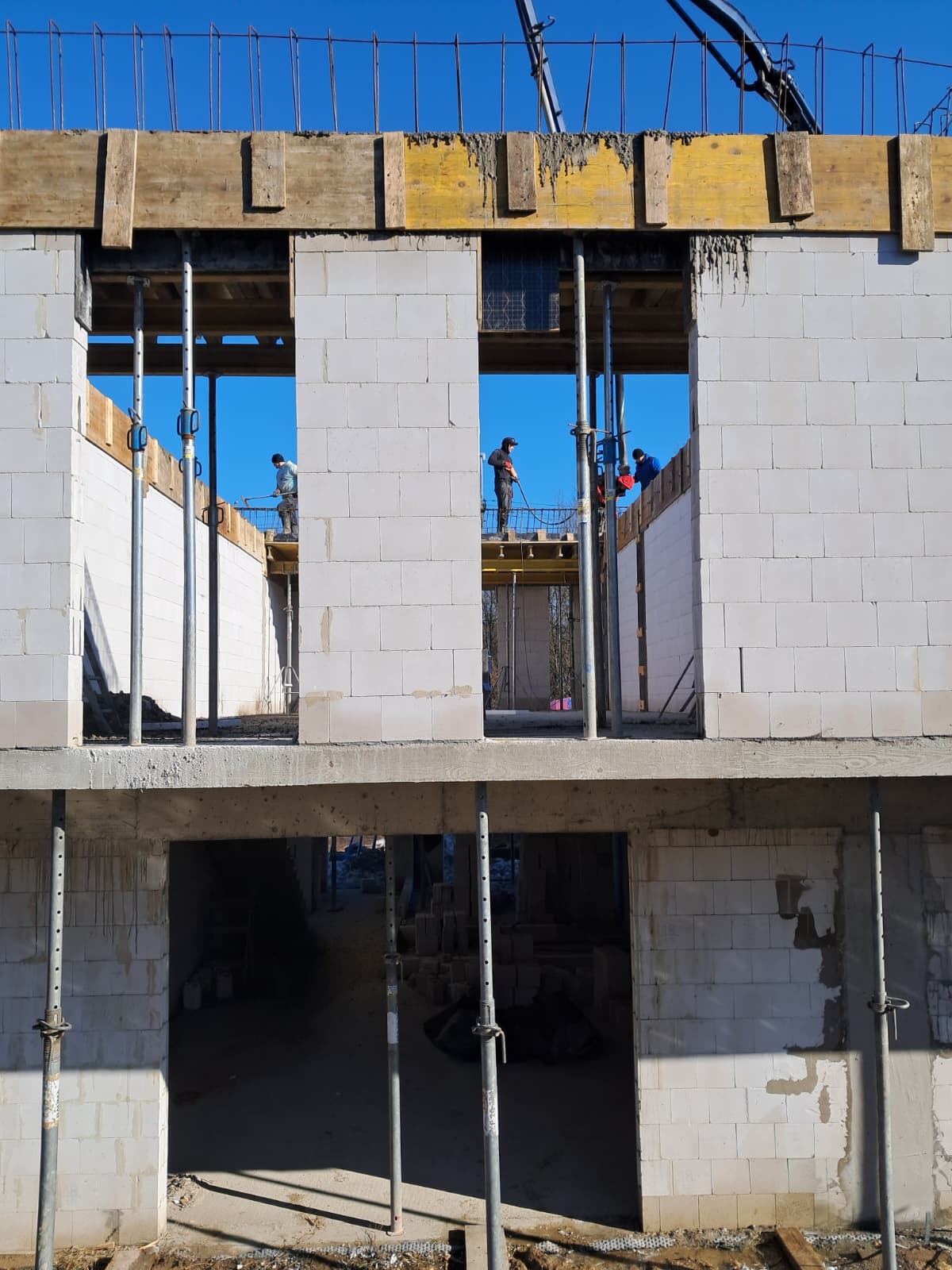

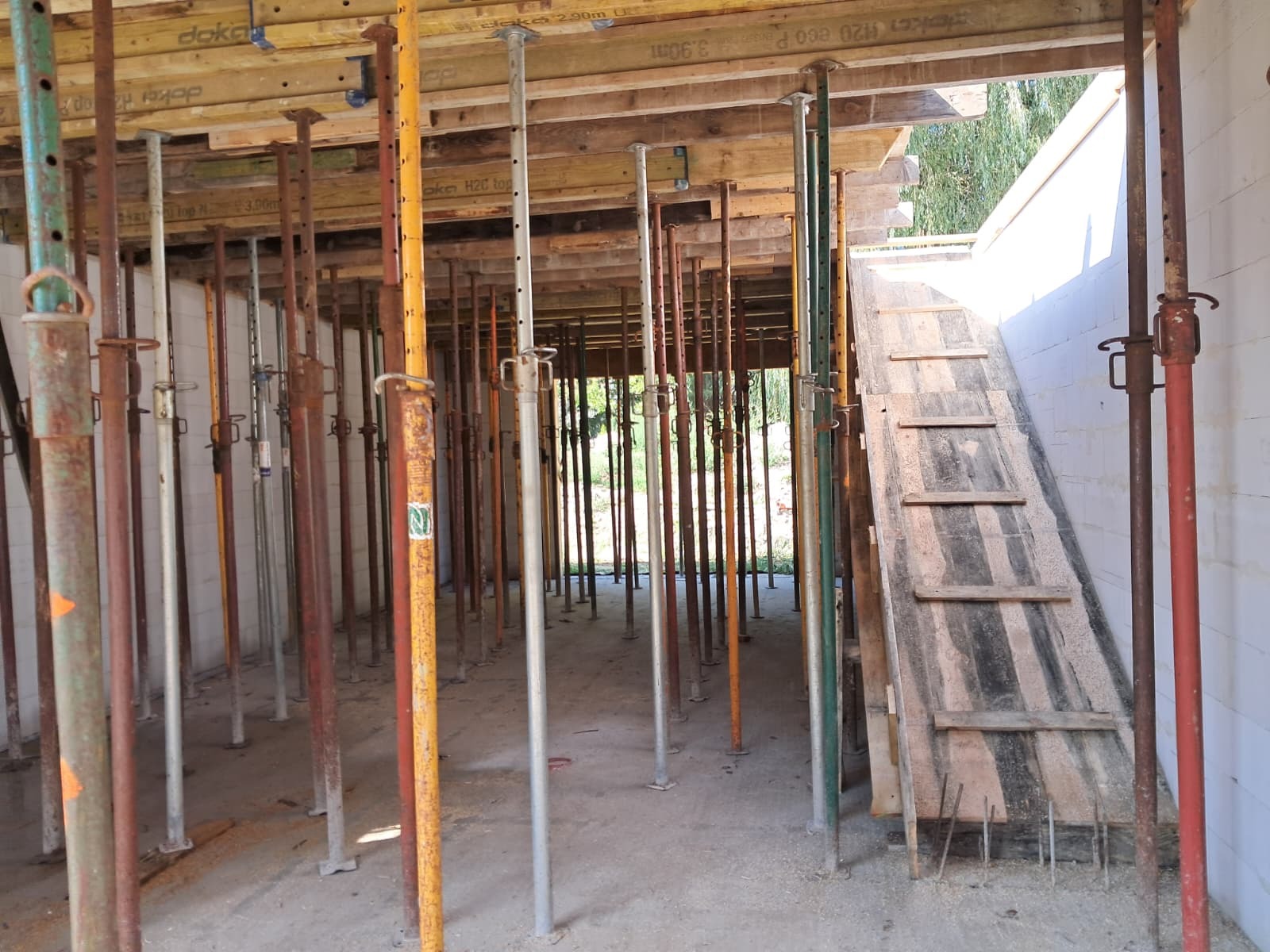

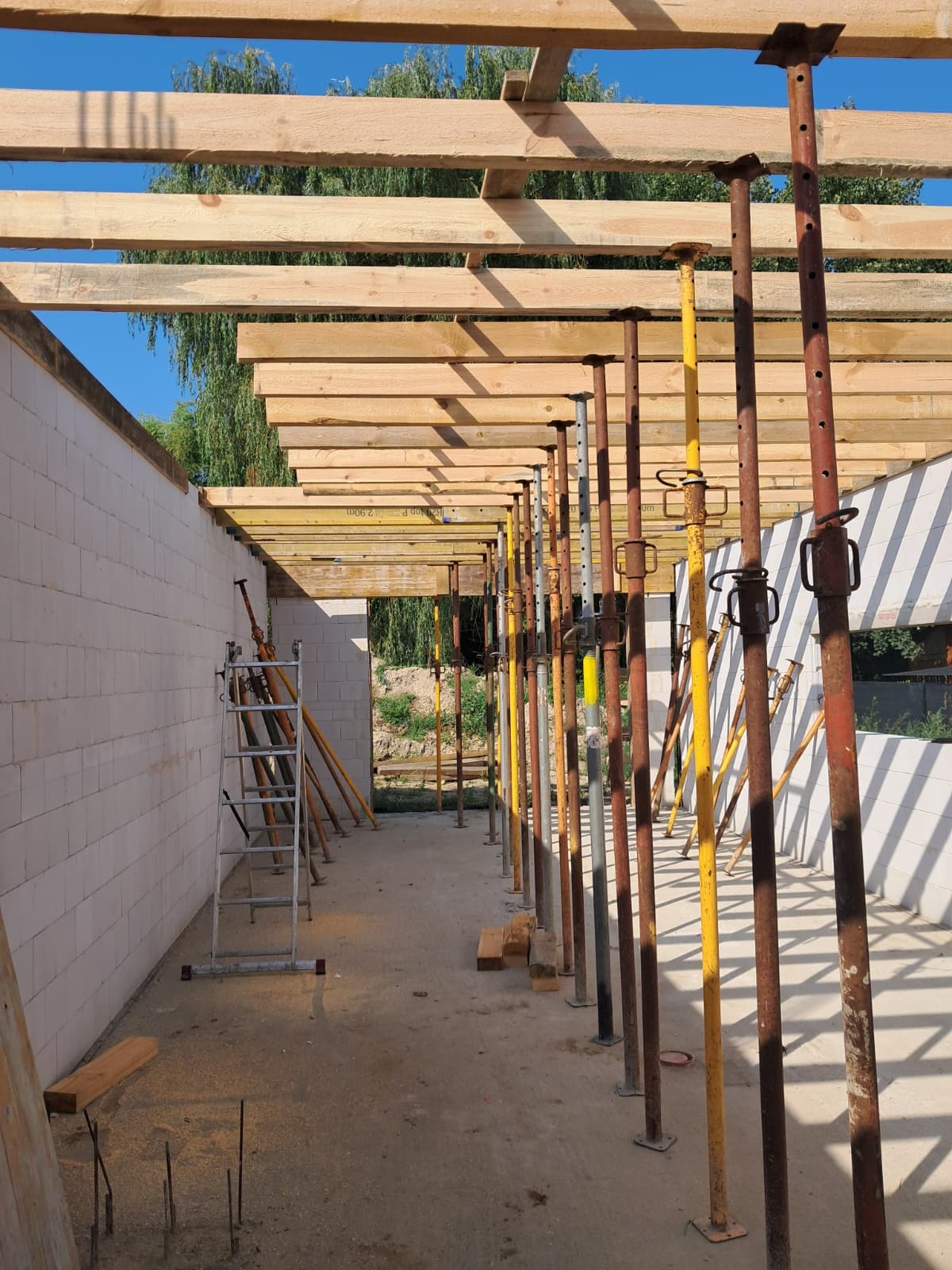

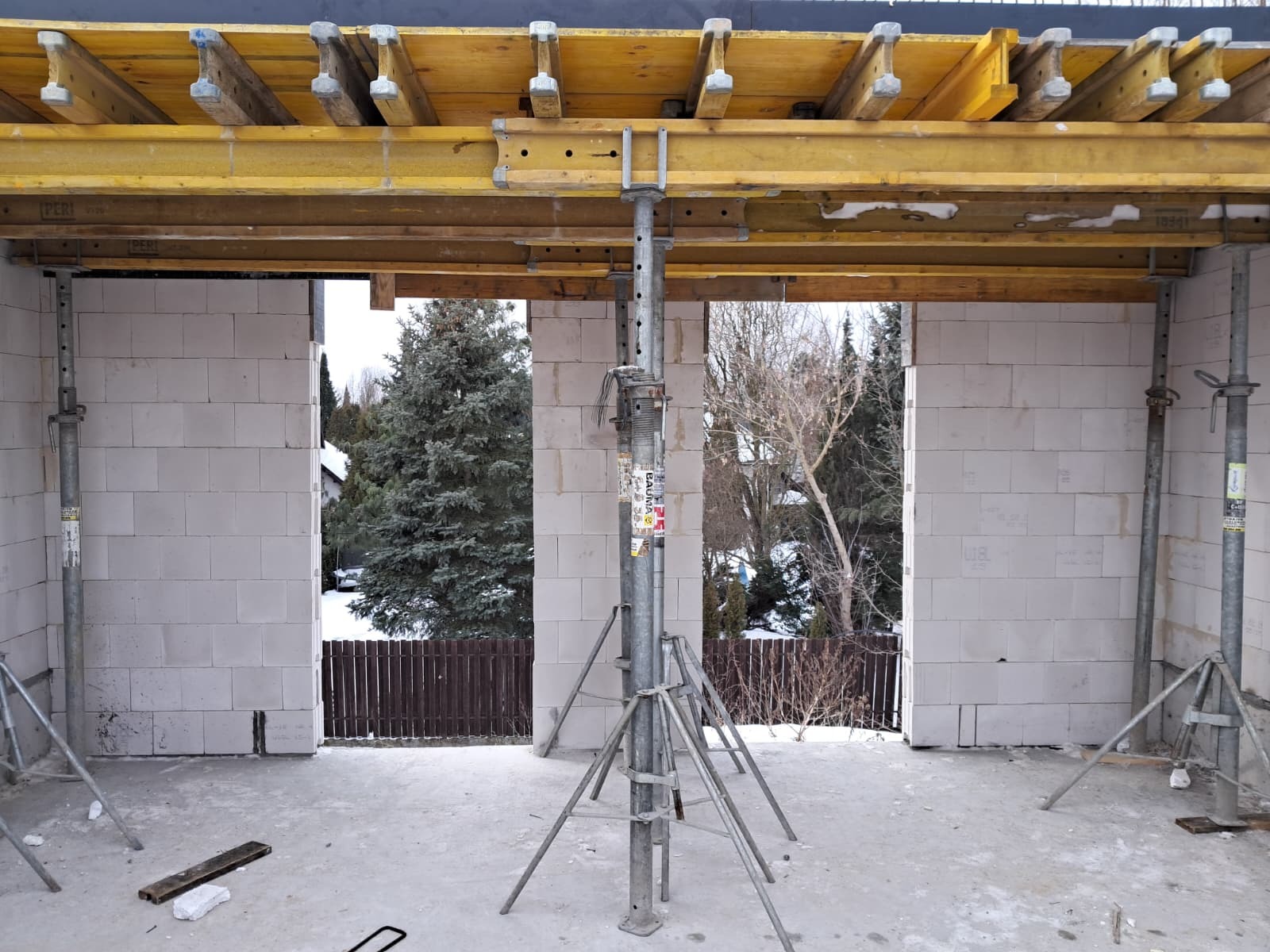

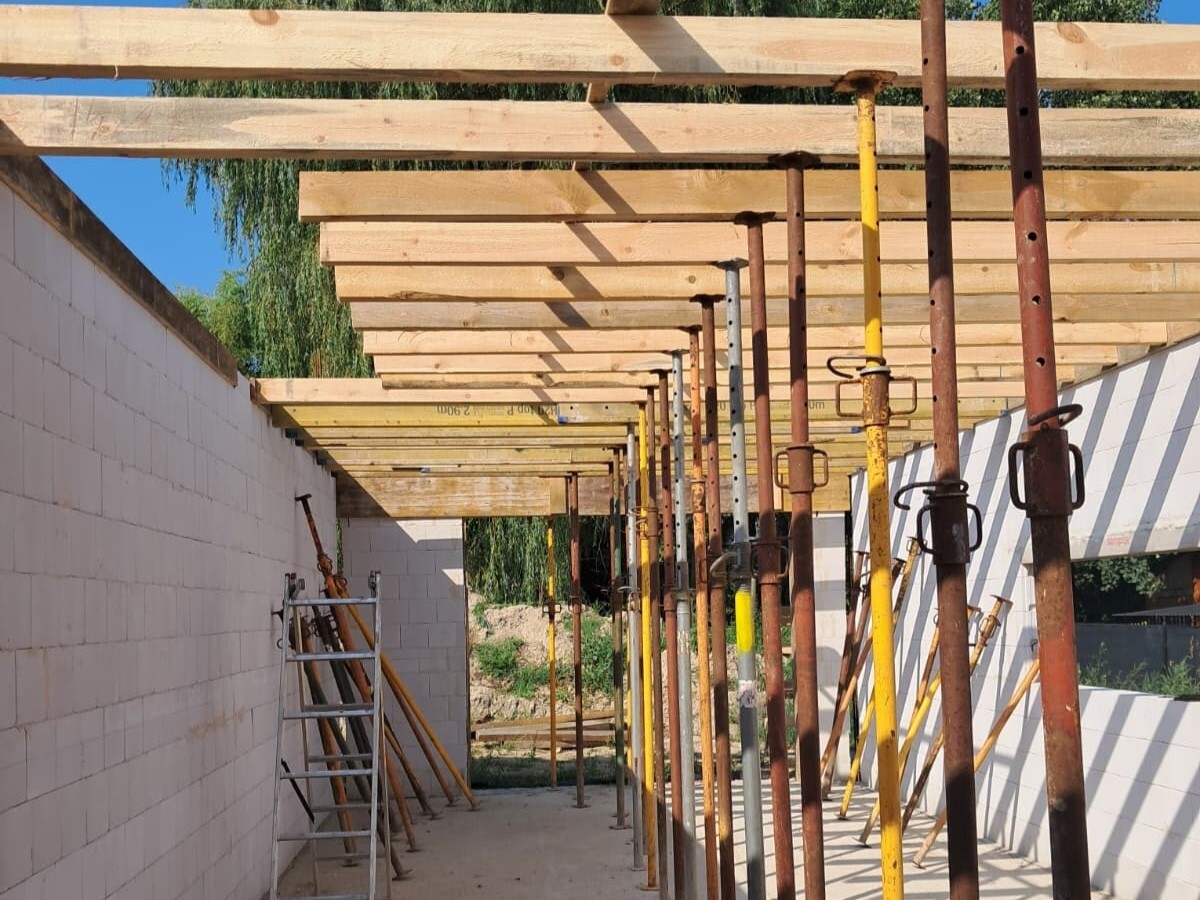

Obecnie realizujemy prace szalunkowe i zbrojeniowe pod konstrukcję dachu. To roboty, które mogą być prowadzone również w okresie niższych temperatur, dzięki czemu budowa postępuje zgodnie z harmonogramem.

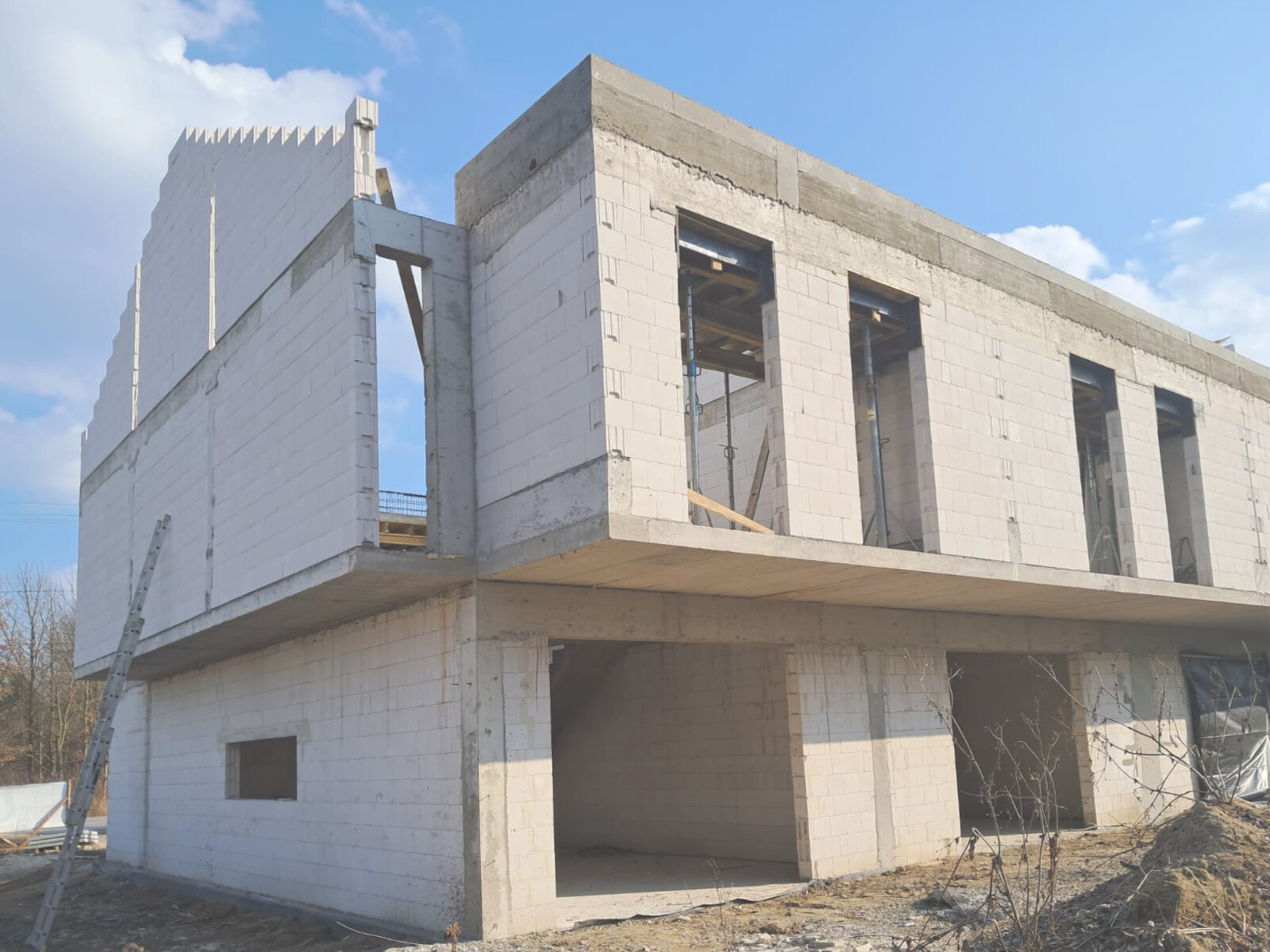

Z tygodnia na tydzień dom nabiera ostatecznych kształtów, a my zbliżamy się do kolejnych kamieni milowych tej realizacji.

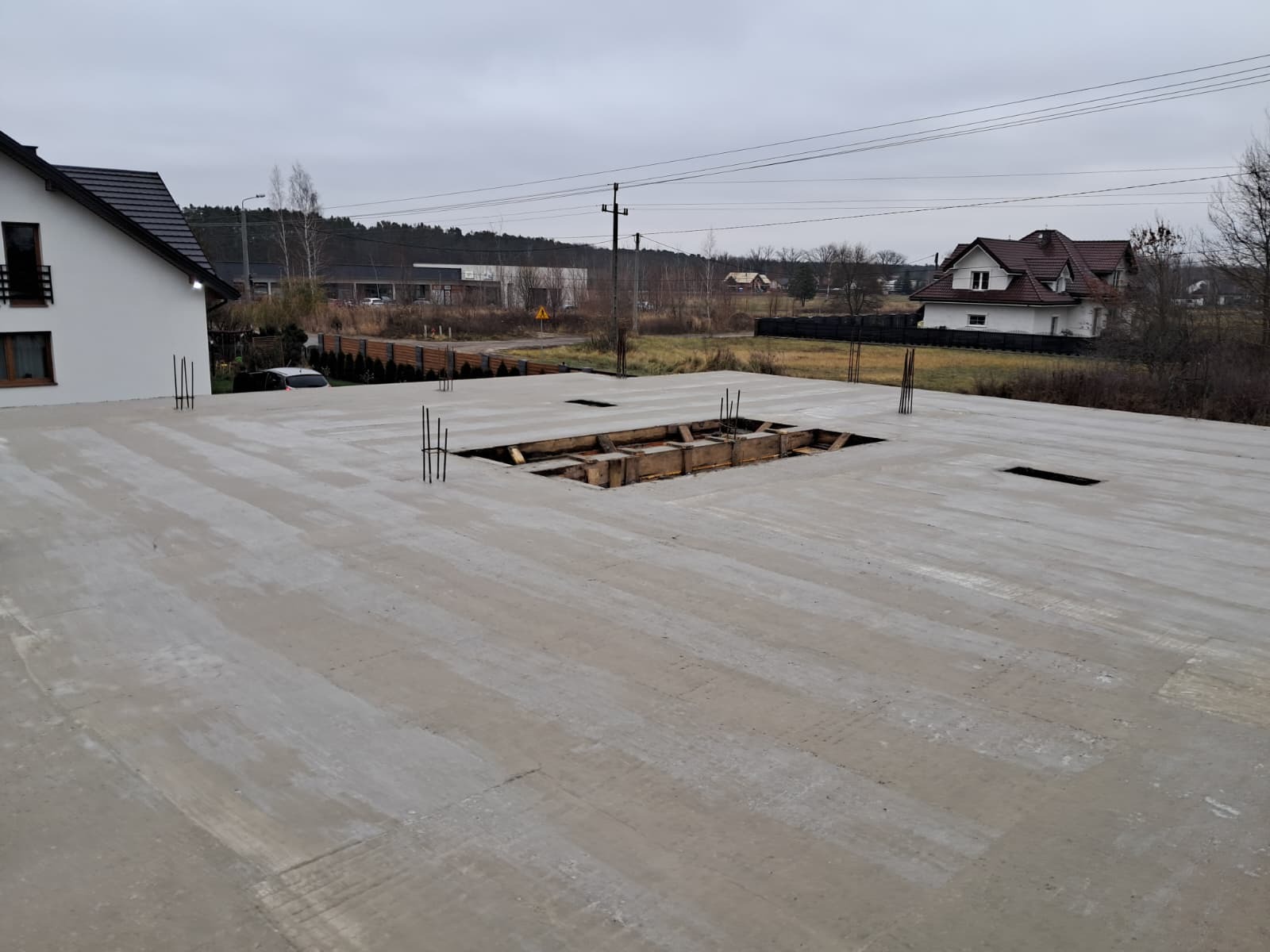

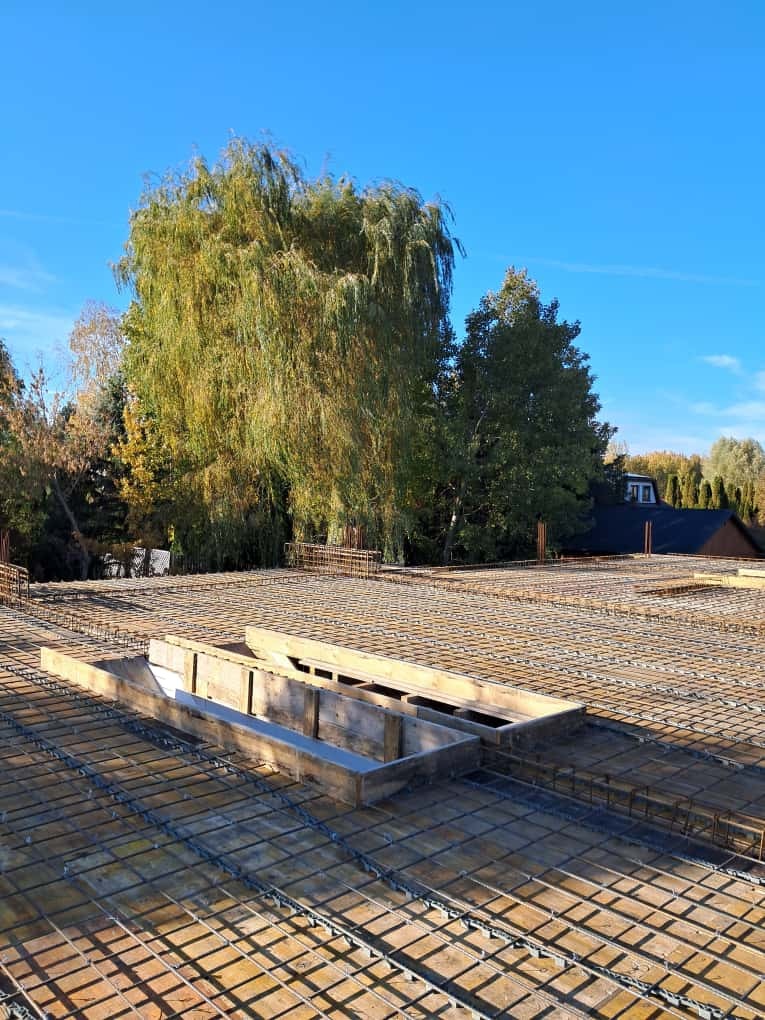

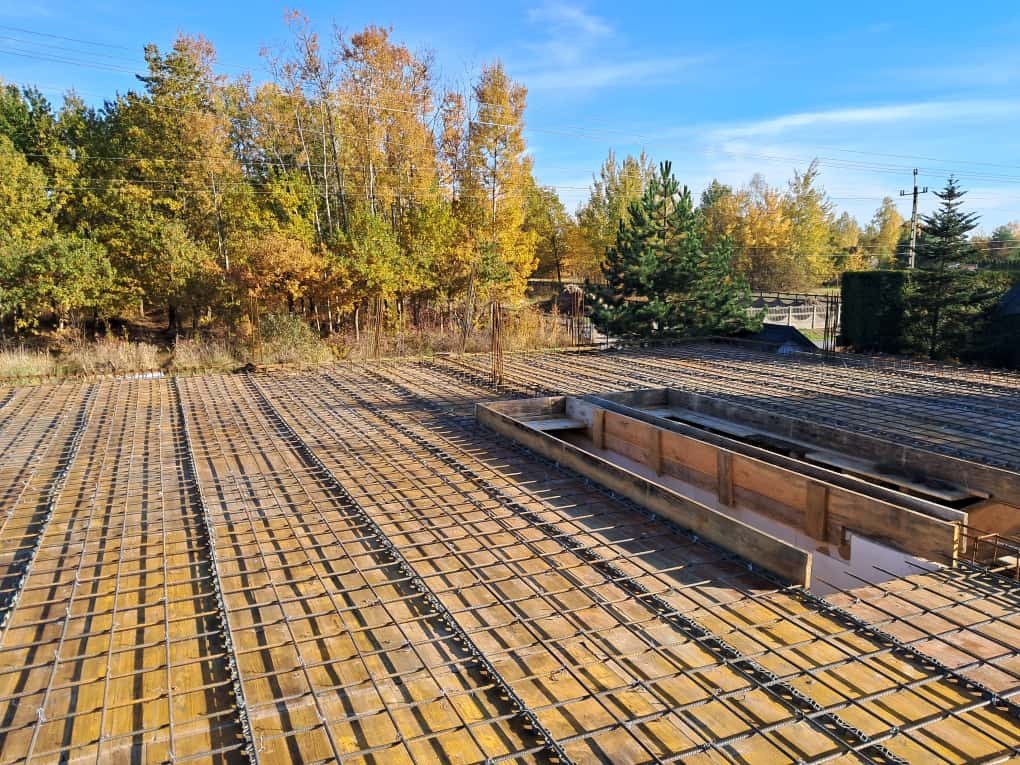

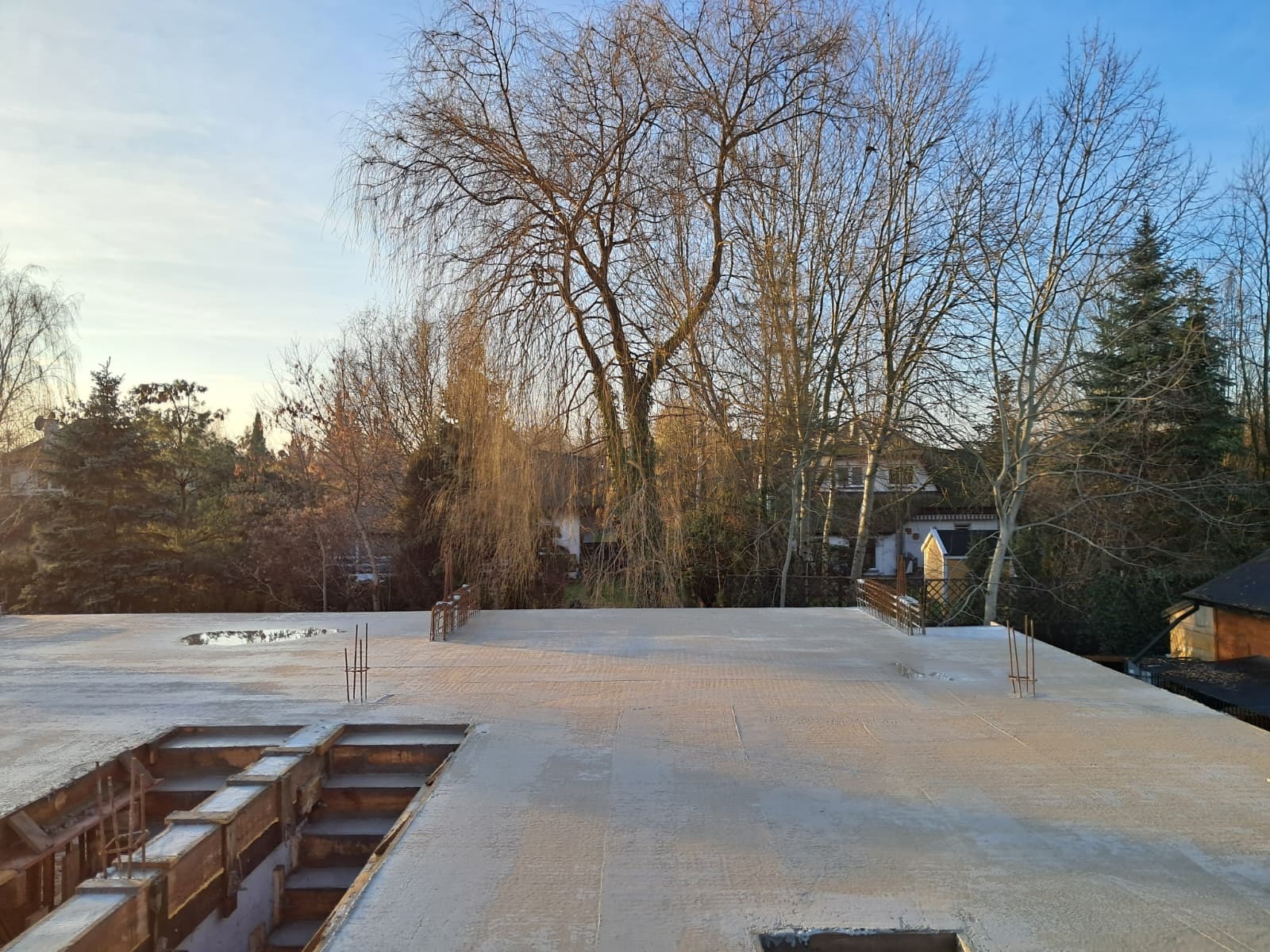

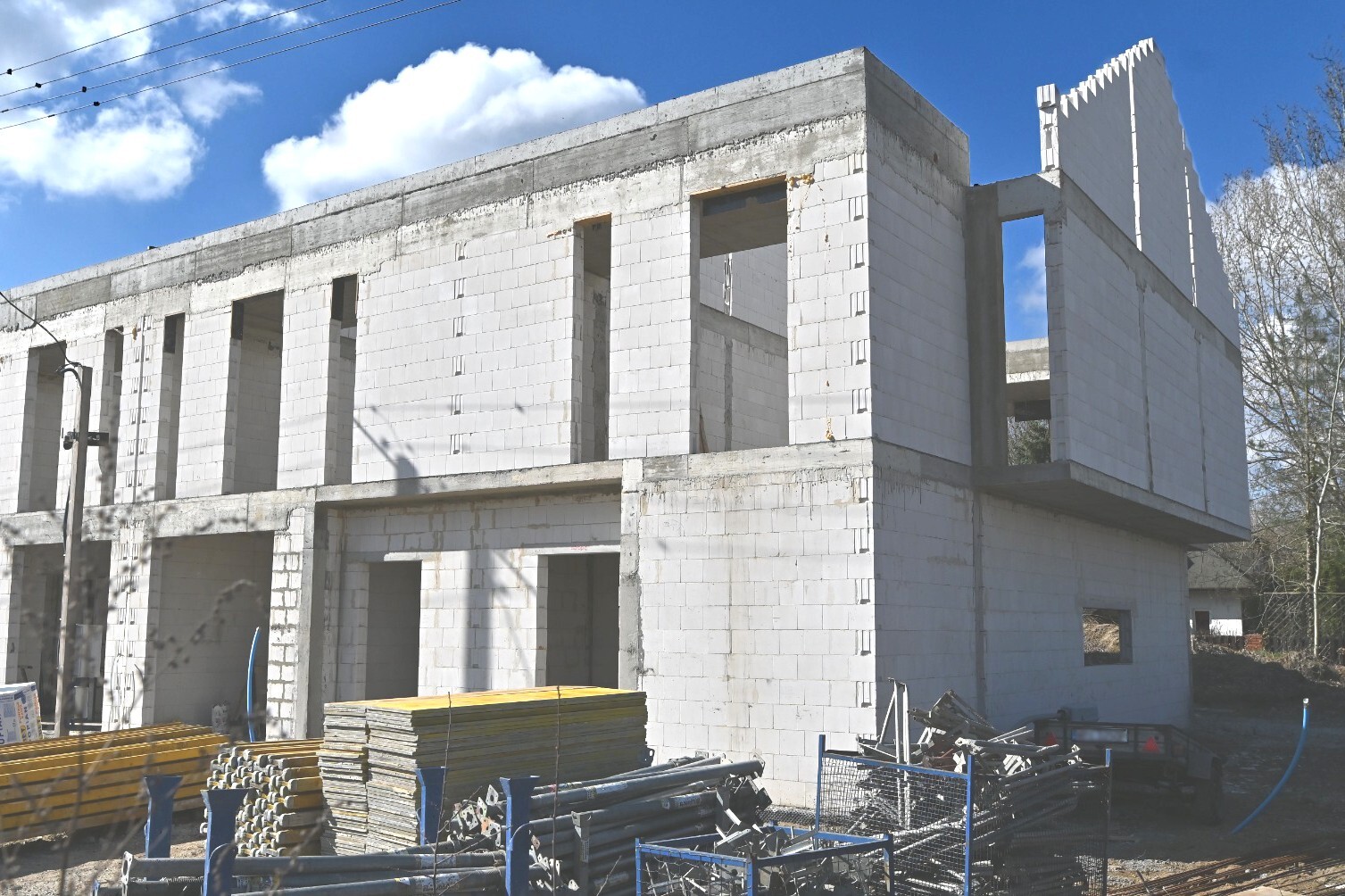

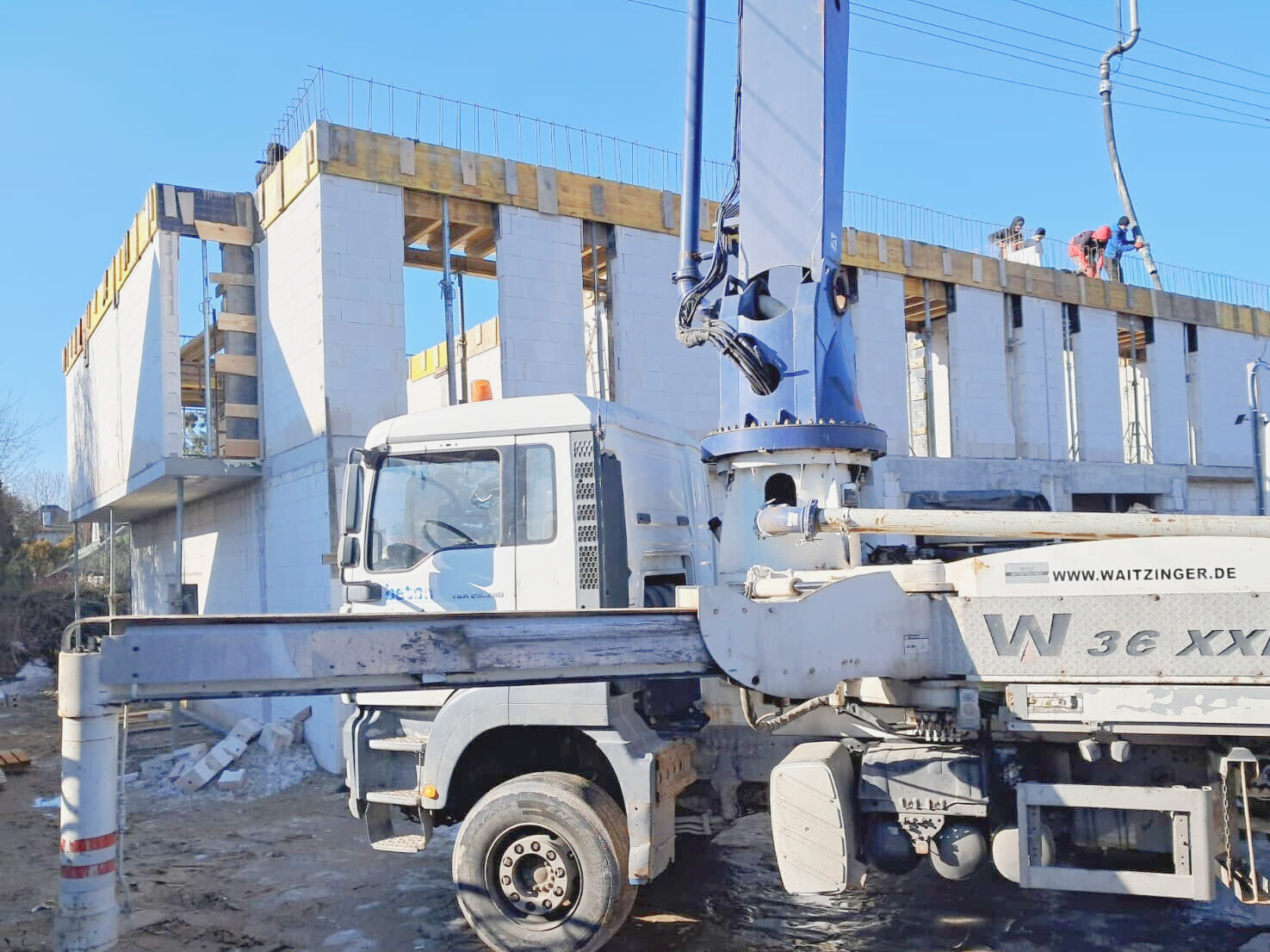

Schody i strop gotowe! A z piętra już dziś rozciągają się piękne widoki na zieloną okolicę, mimo późnojesiennej aury. Na tym etapie wykonaliśmy najpierw słupy wzmacniające konstrukcję ścian oraz nadproża nad imponującymi, ponad 3-metrowymi otworami okiennymi. Następnie ułożone zostało zbrojenie stropu, który na końcu został zalany betonem. Praca wre, a my już szykujemy się na murowanie ścian piętra.

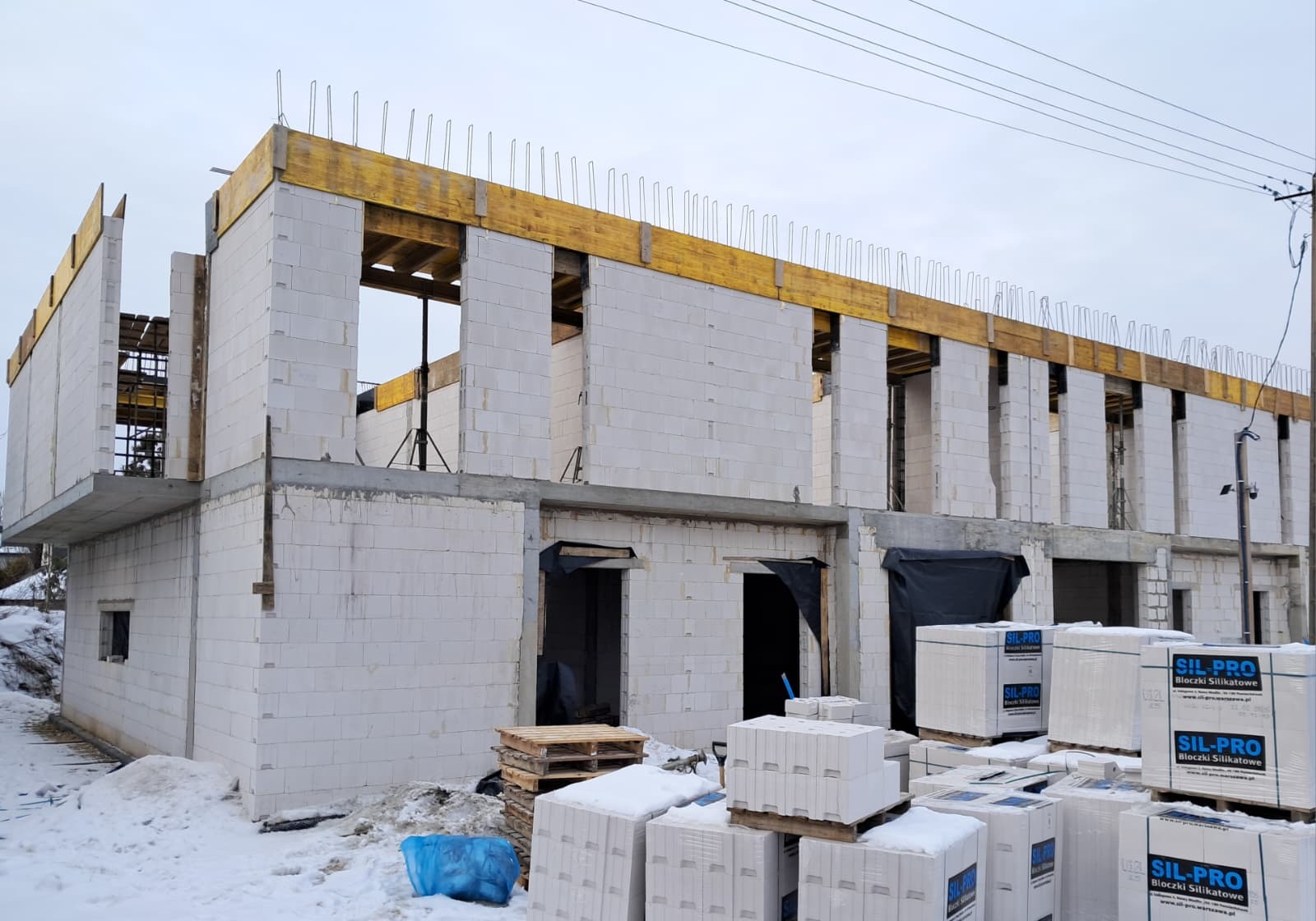

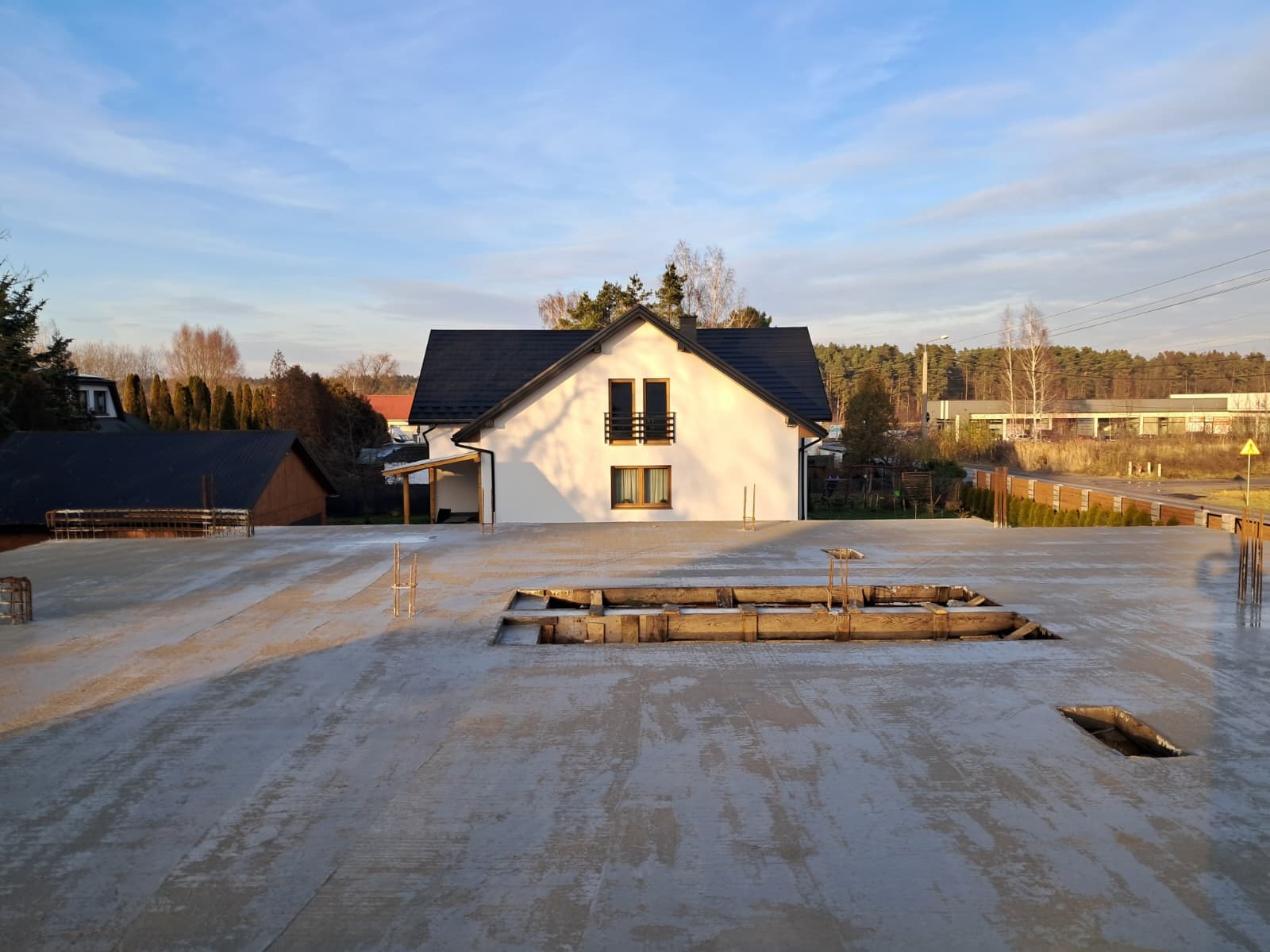

Ściany parteru już bliskie ukończenia, nadproża okienne i drzwiowe są montowane. Stal zbrojeniowa już przyjechała na budowę, a wkrótce rozpocznie się zbrojenie i szalunkowanie stropu nad parterem.

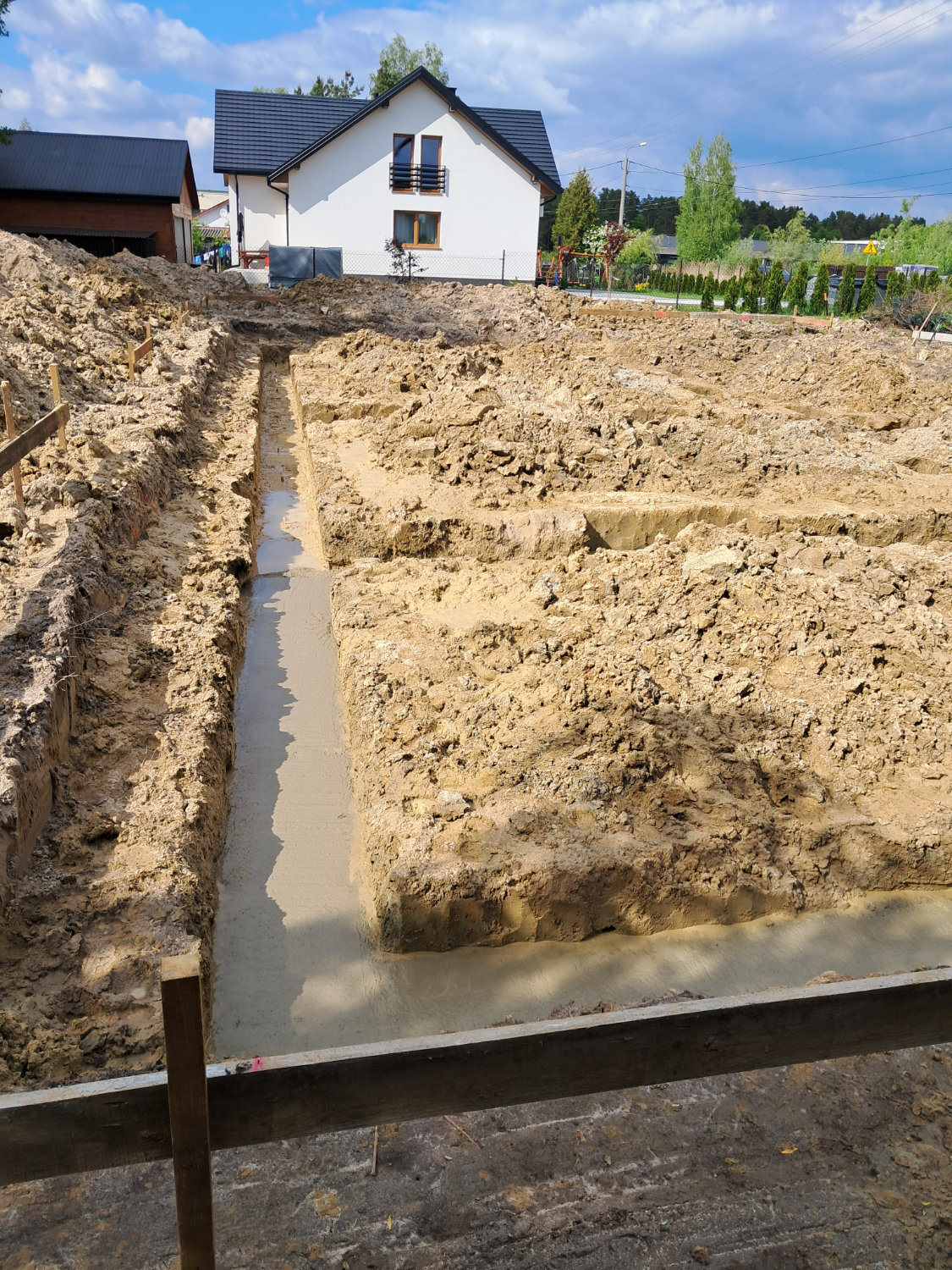

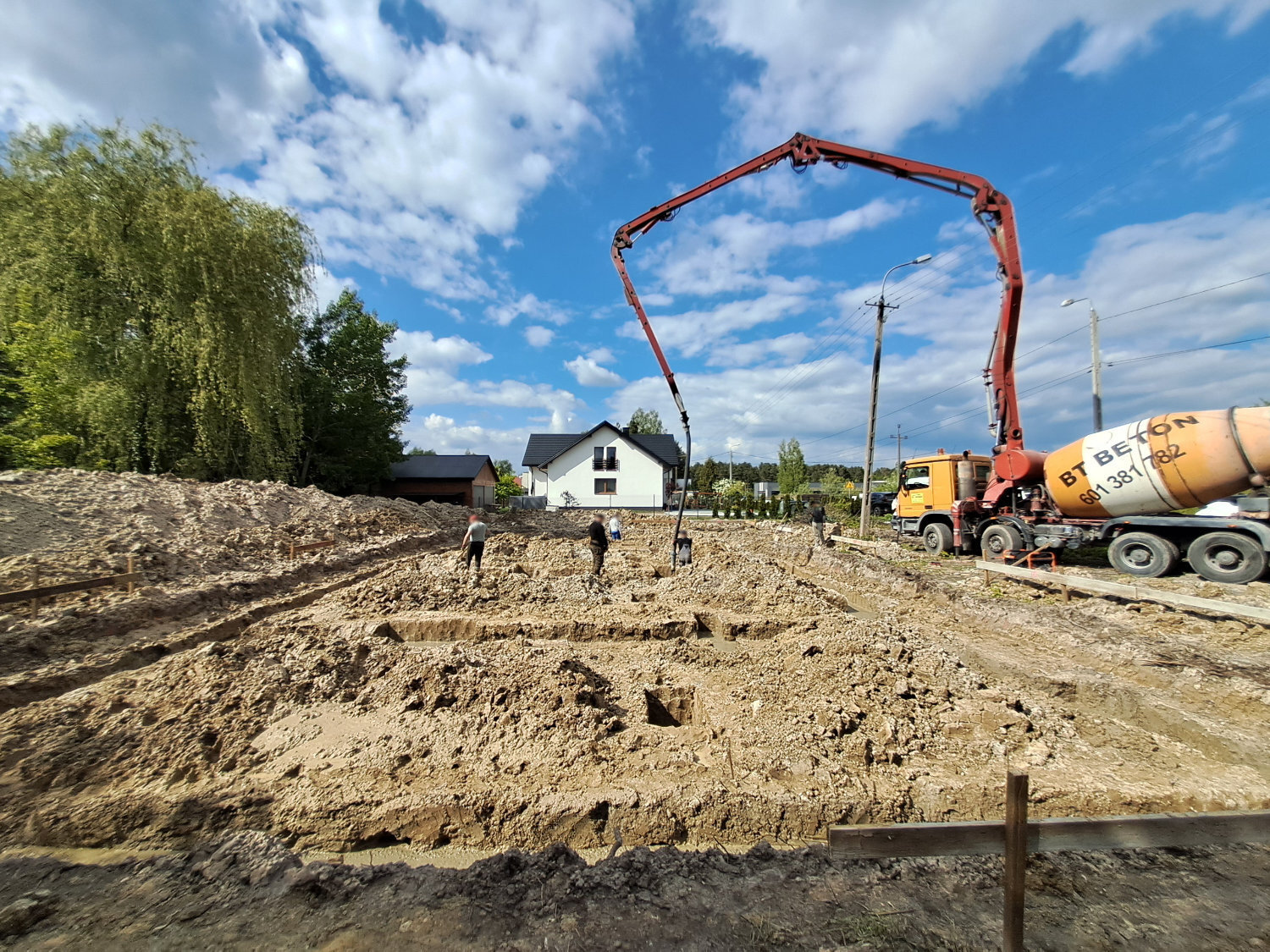

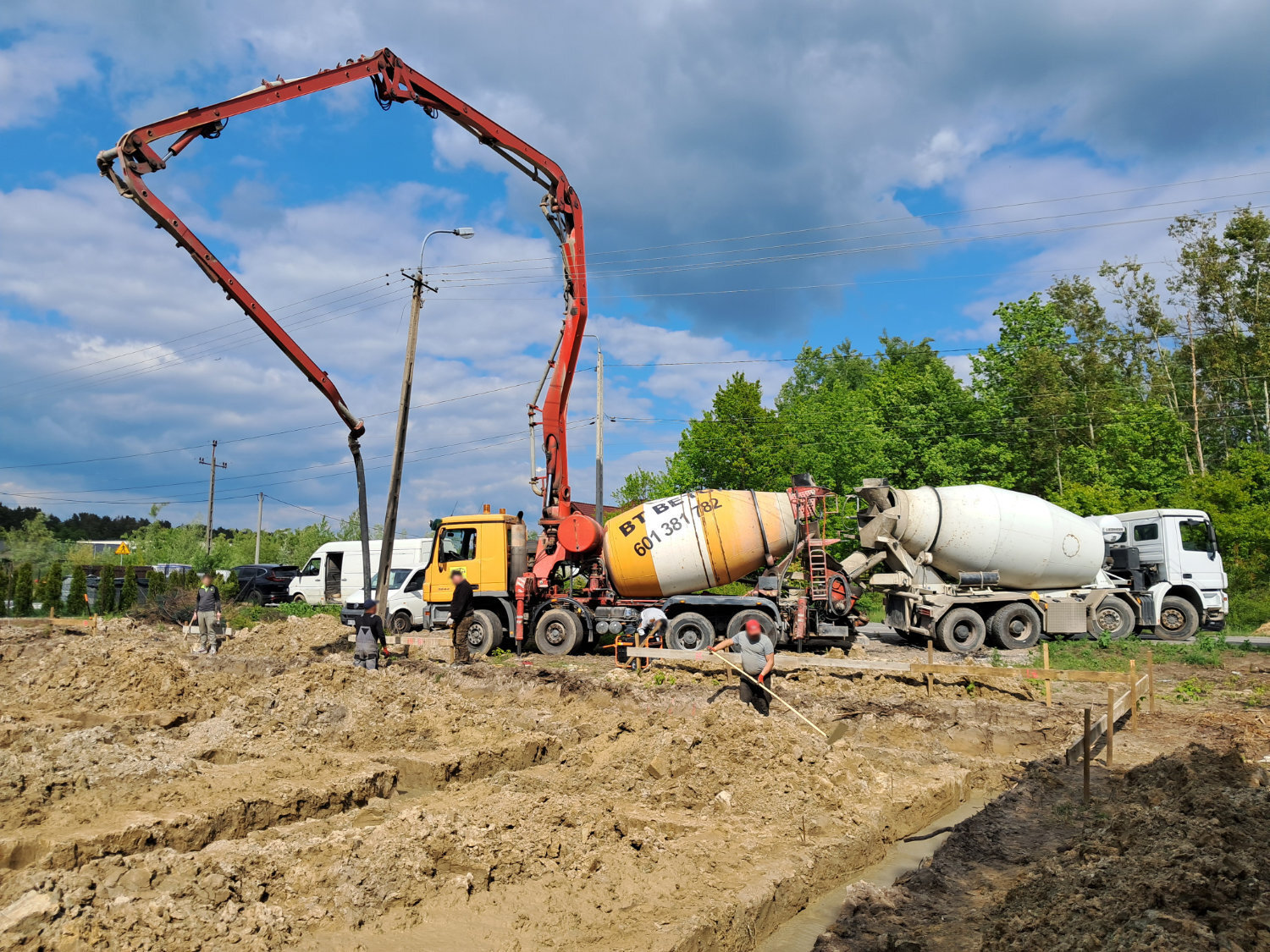

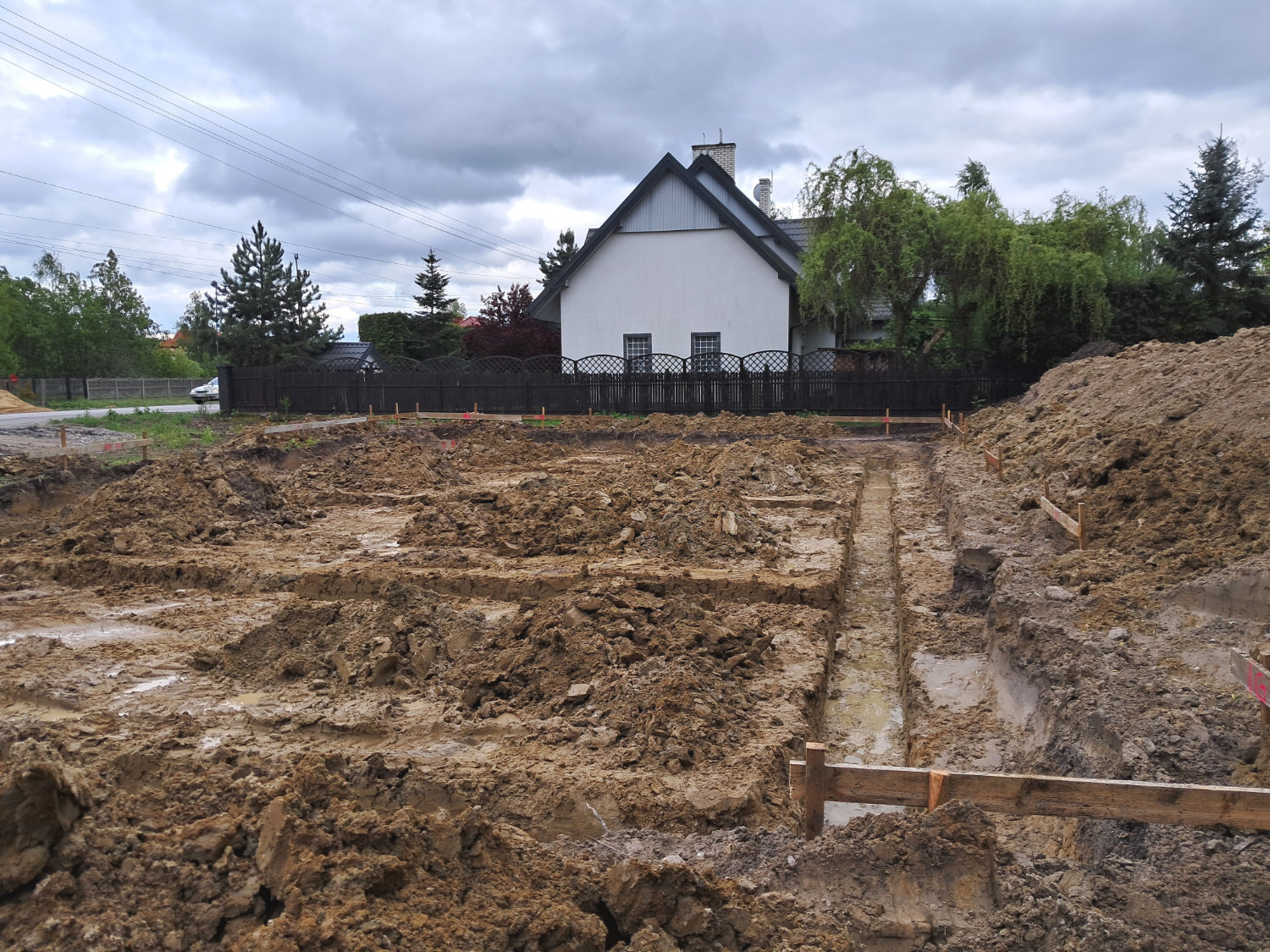

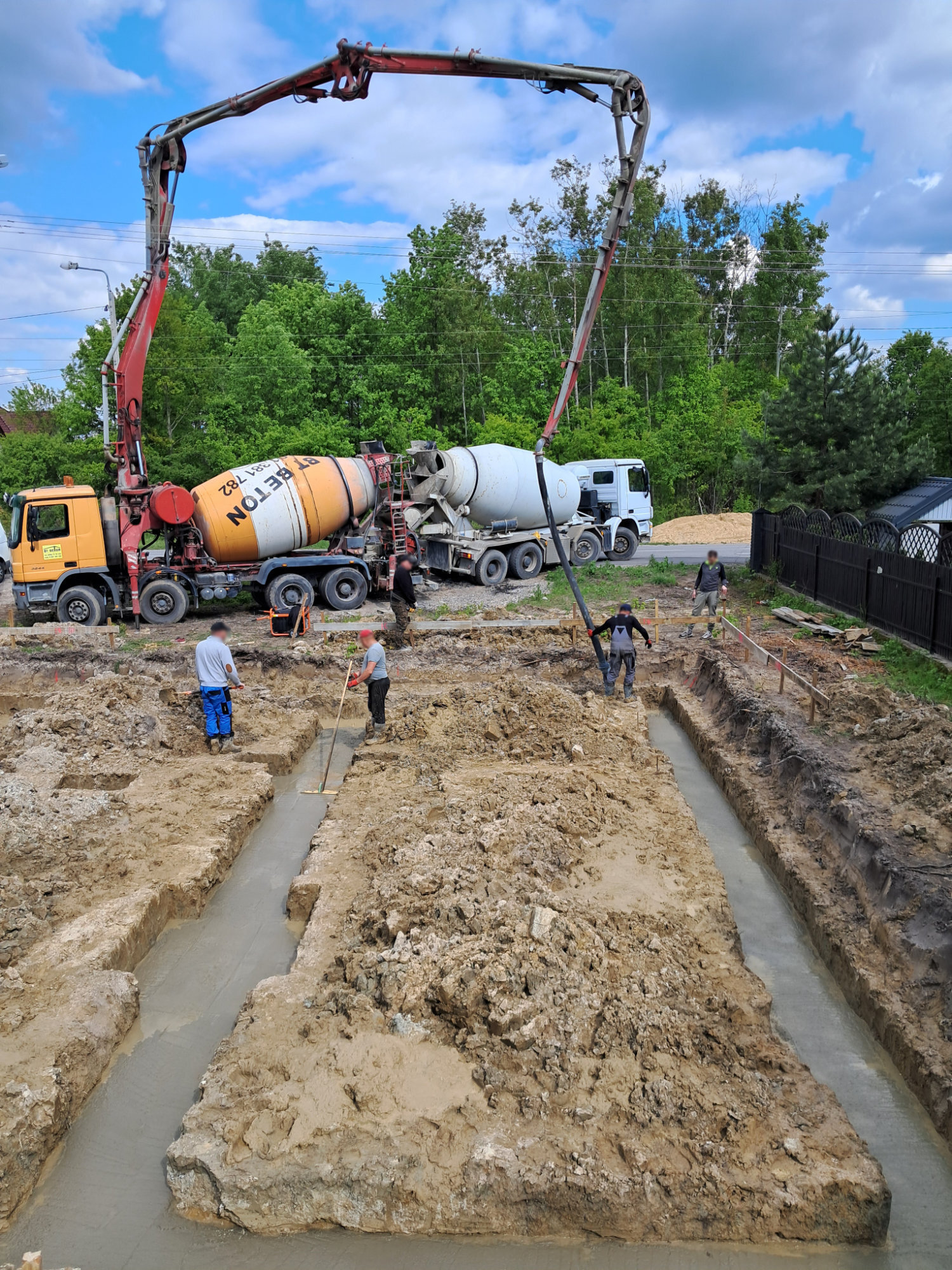

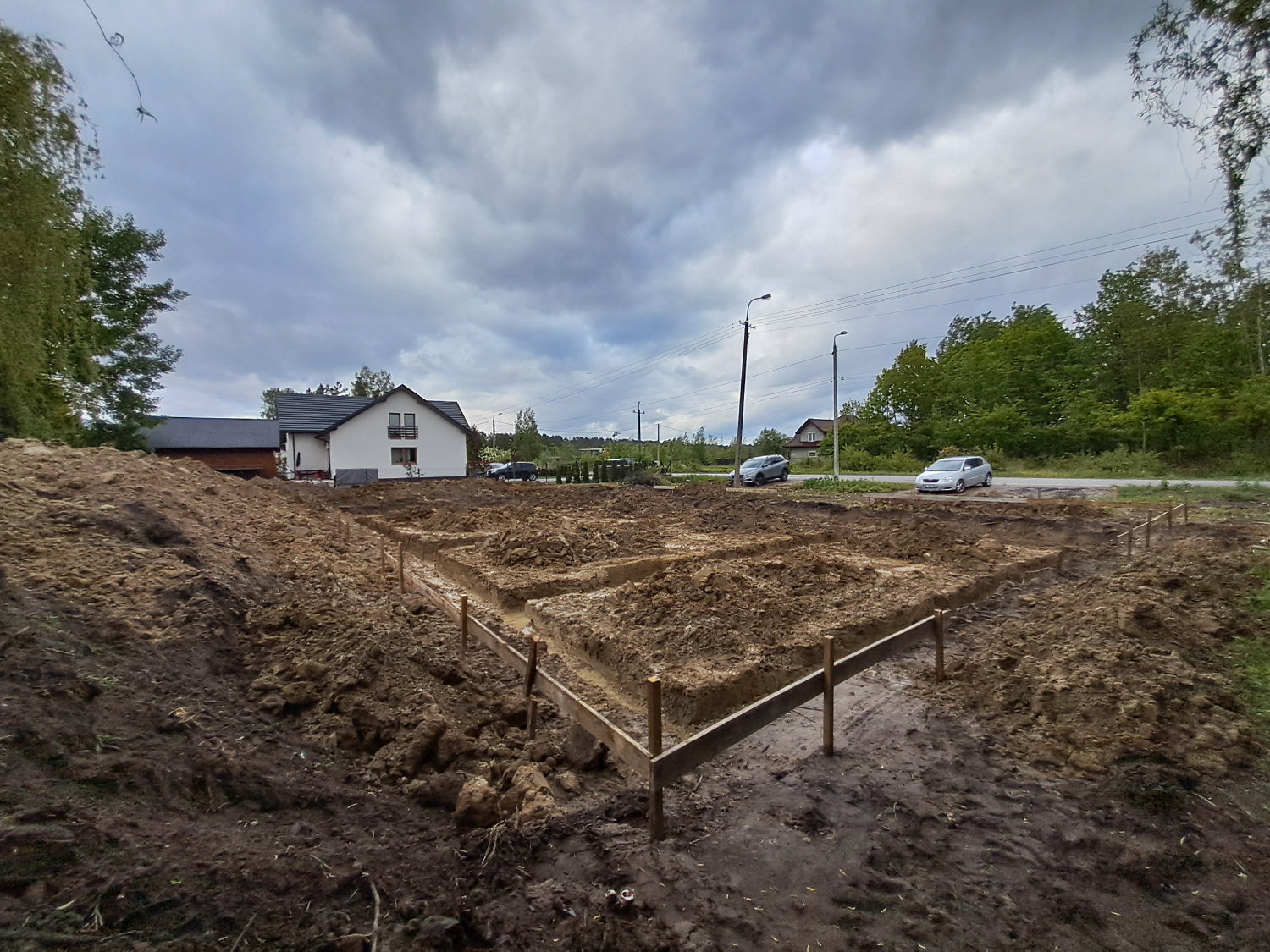

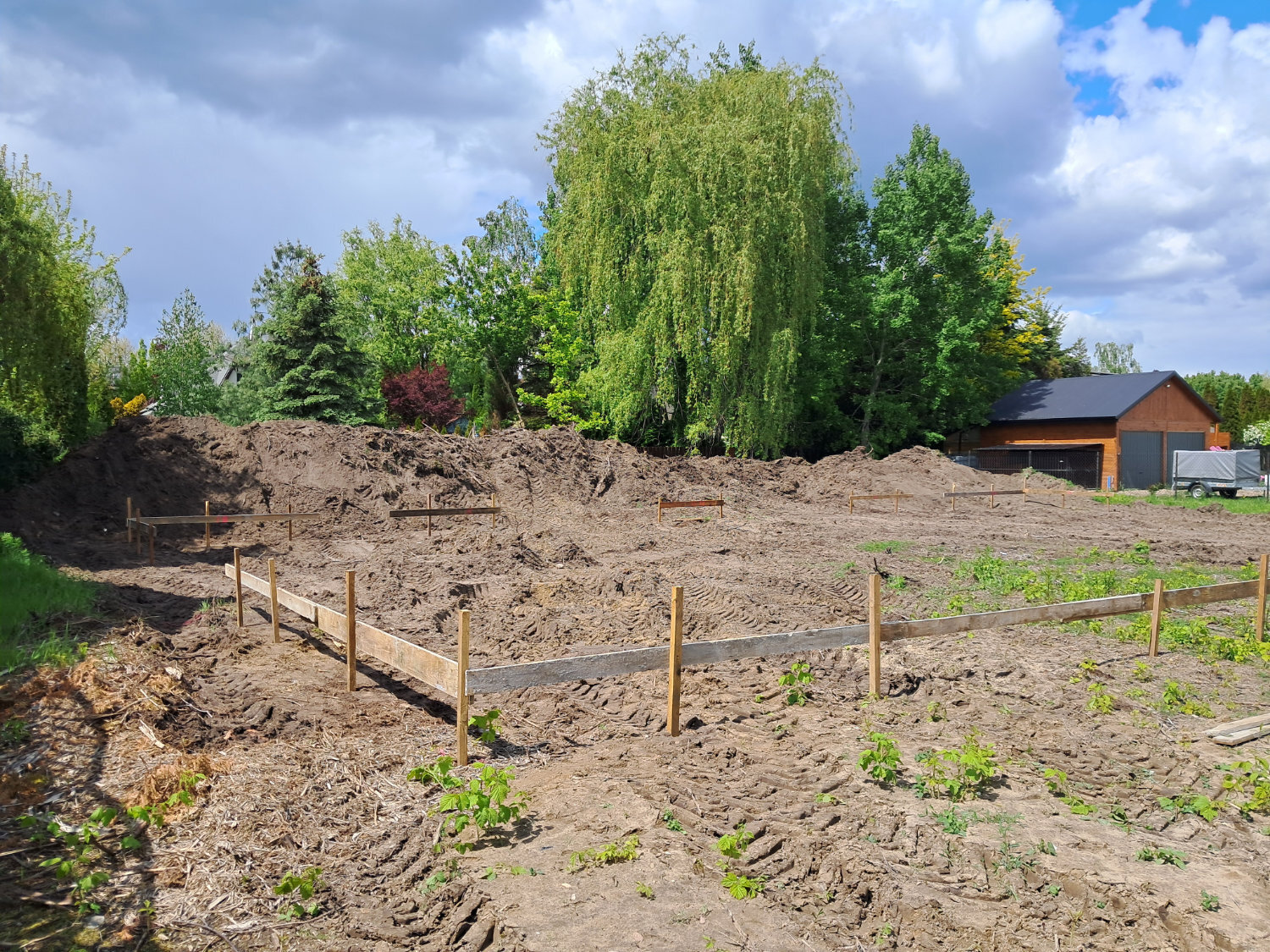

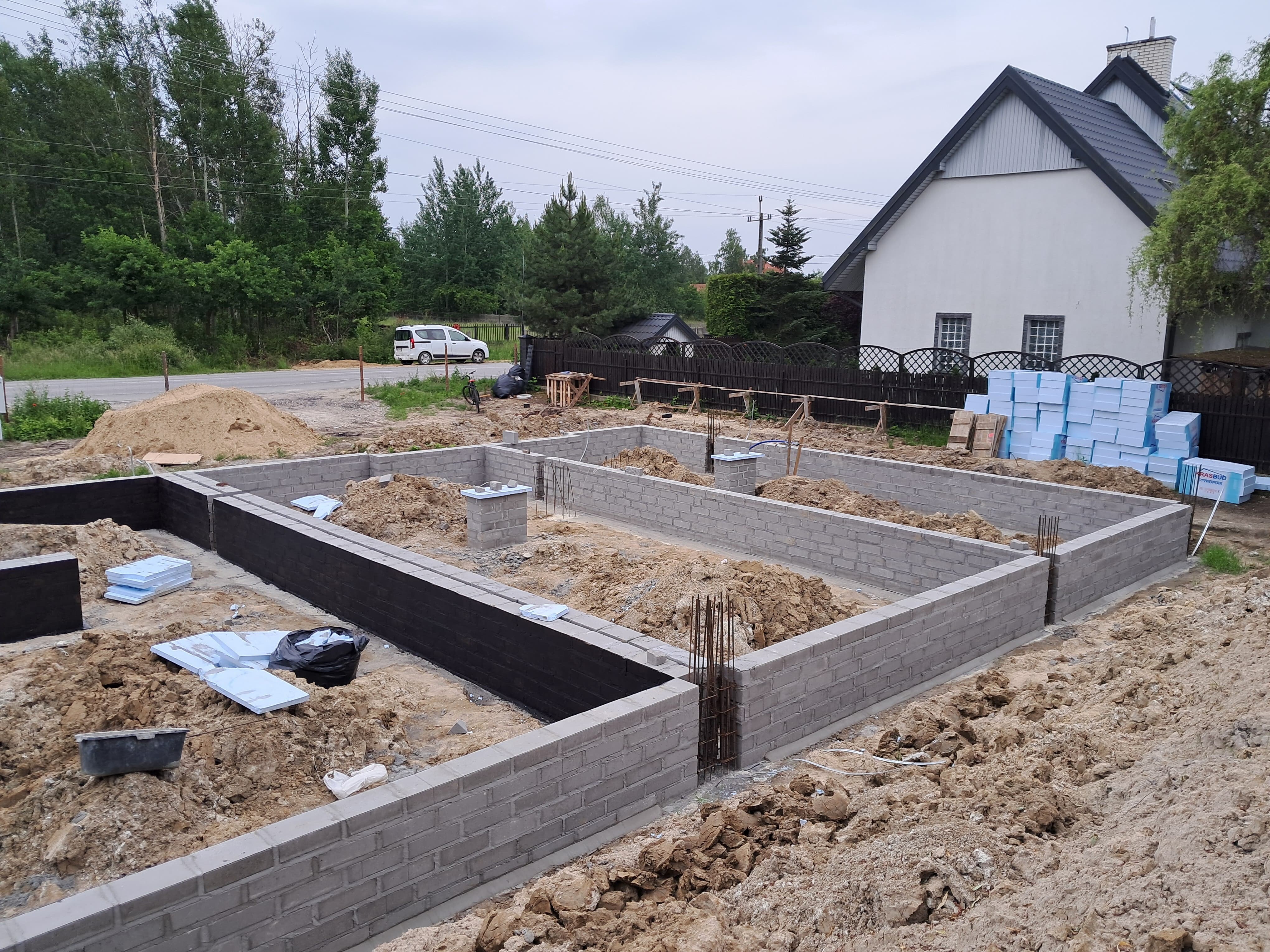

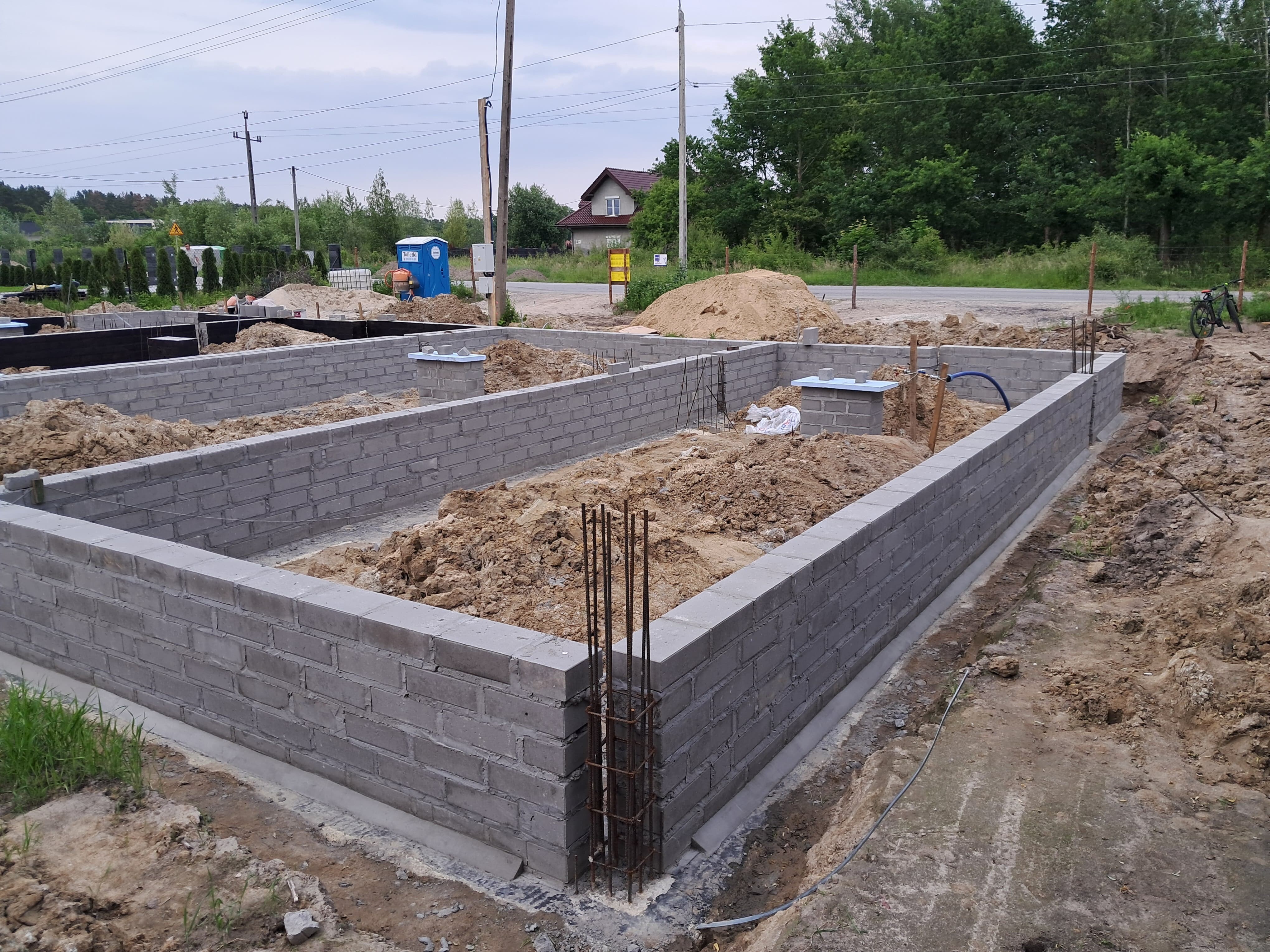

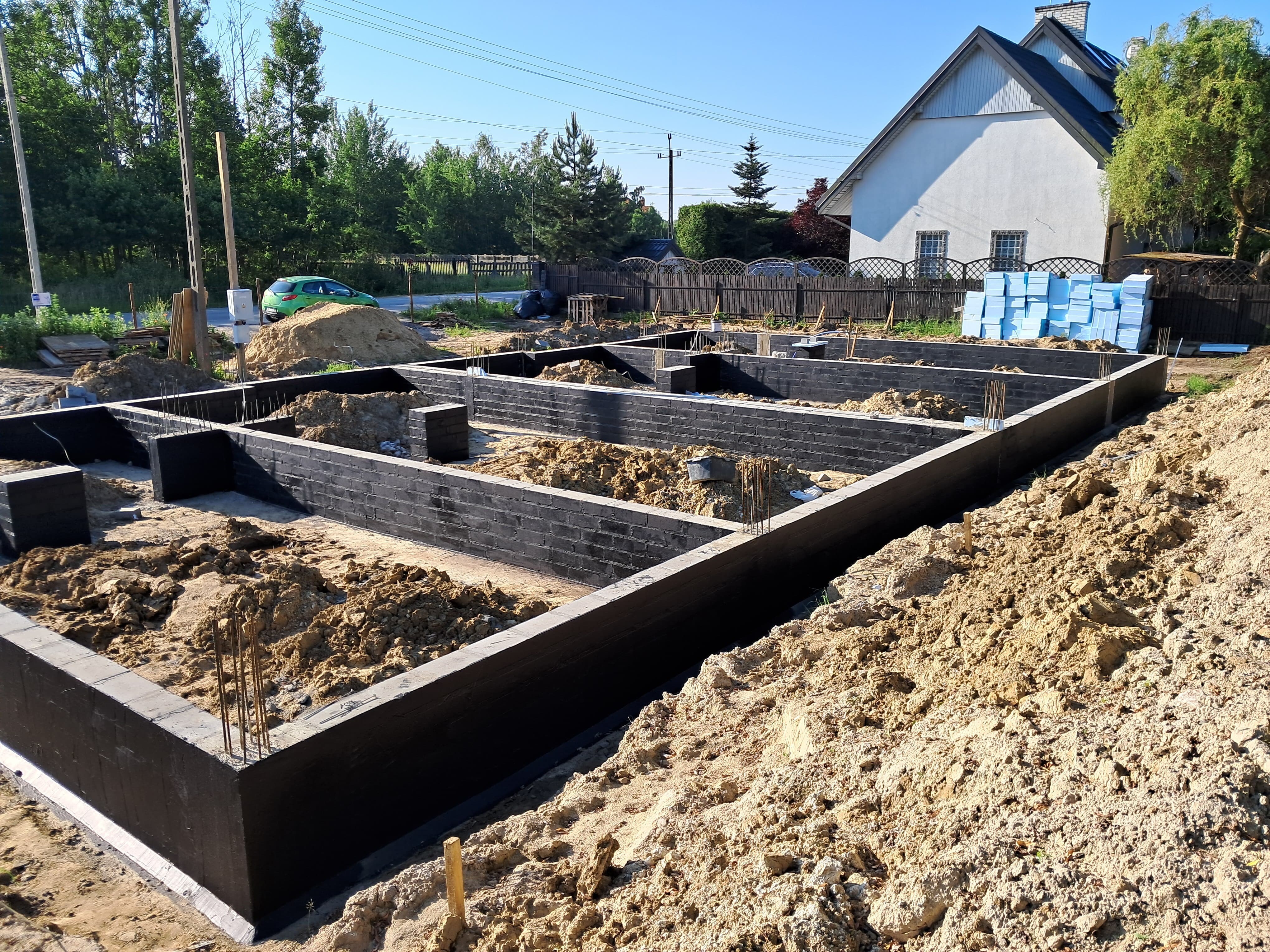

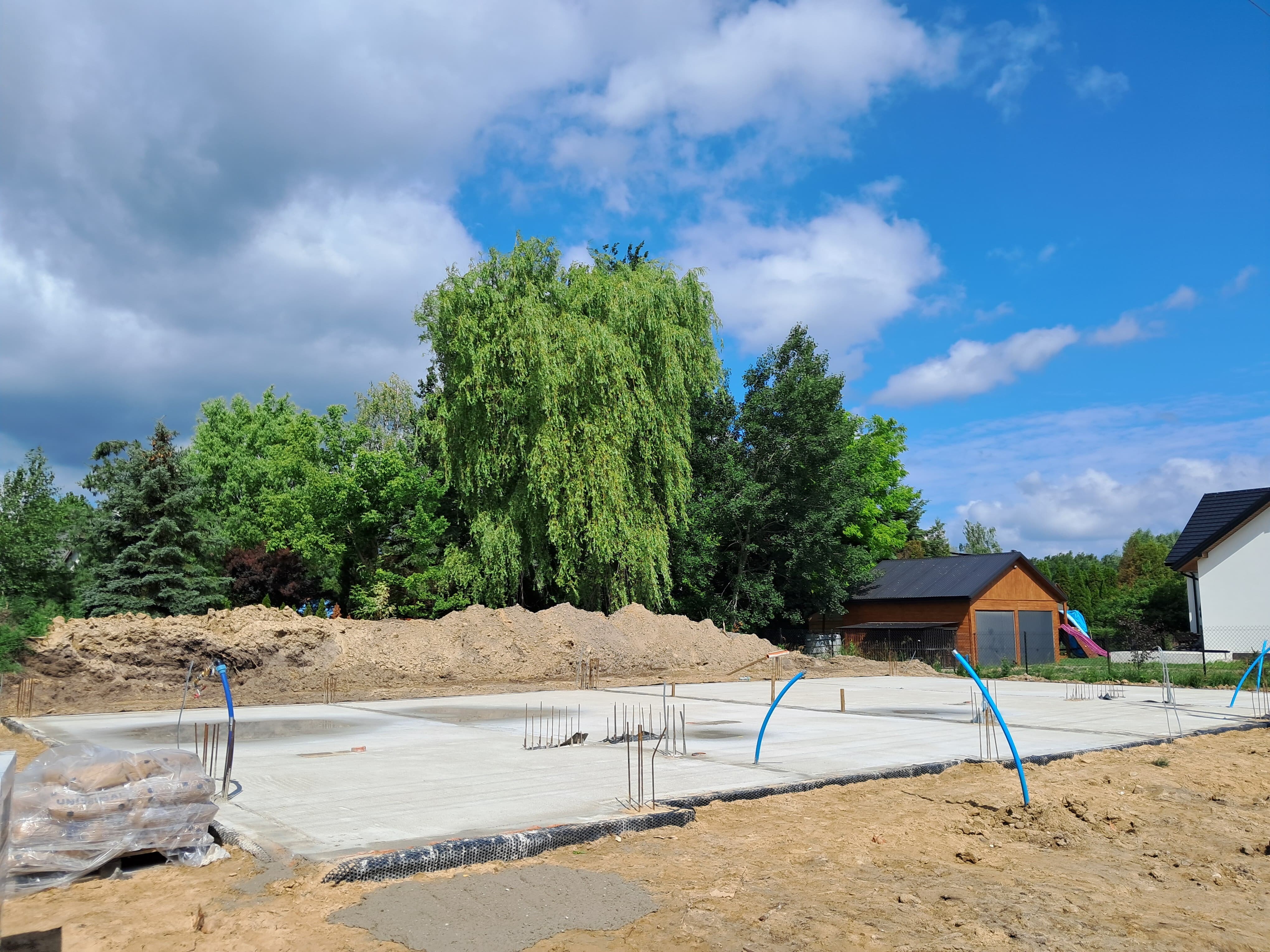

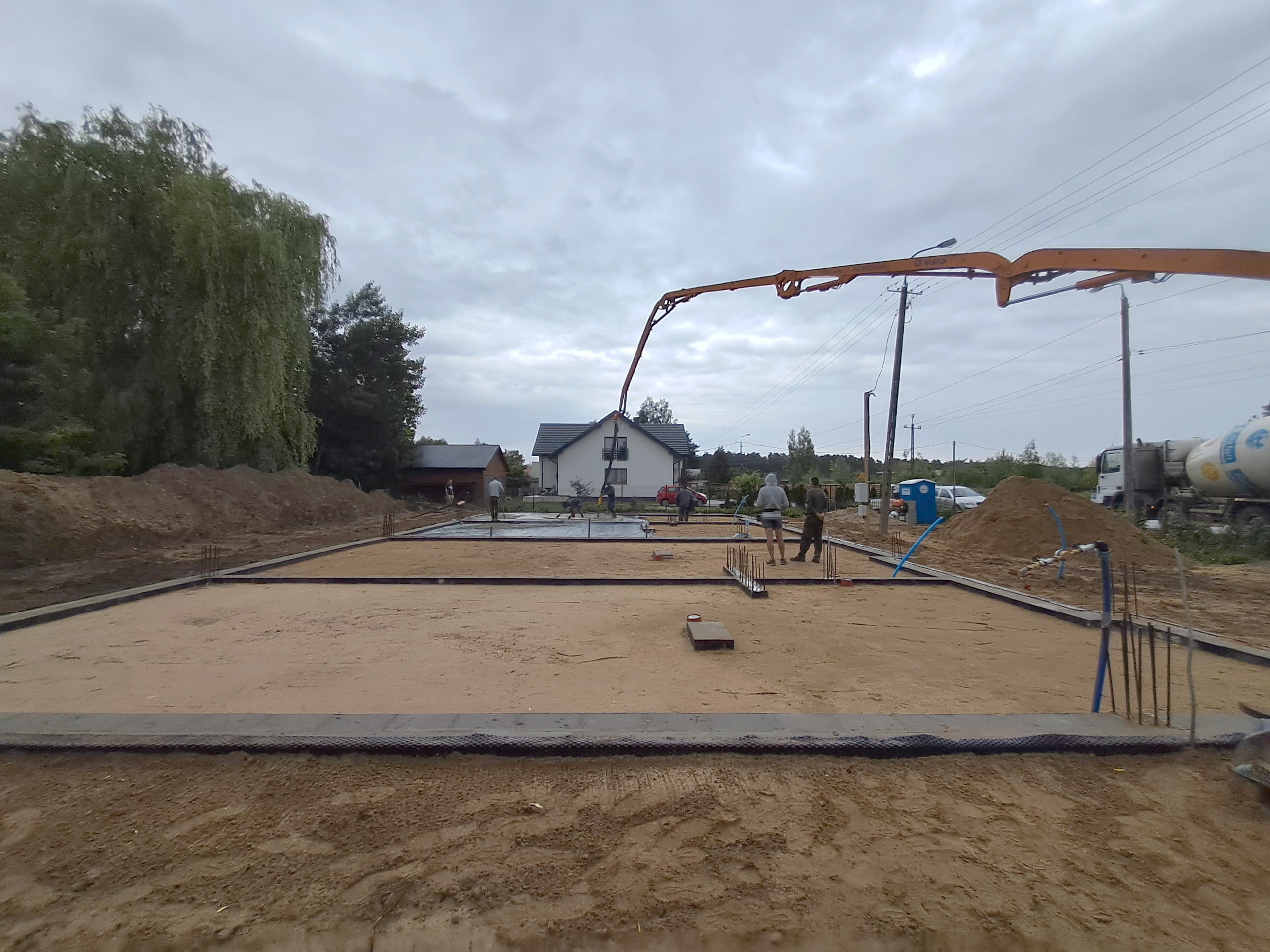

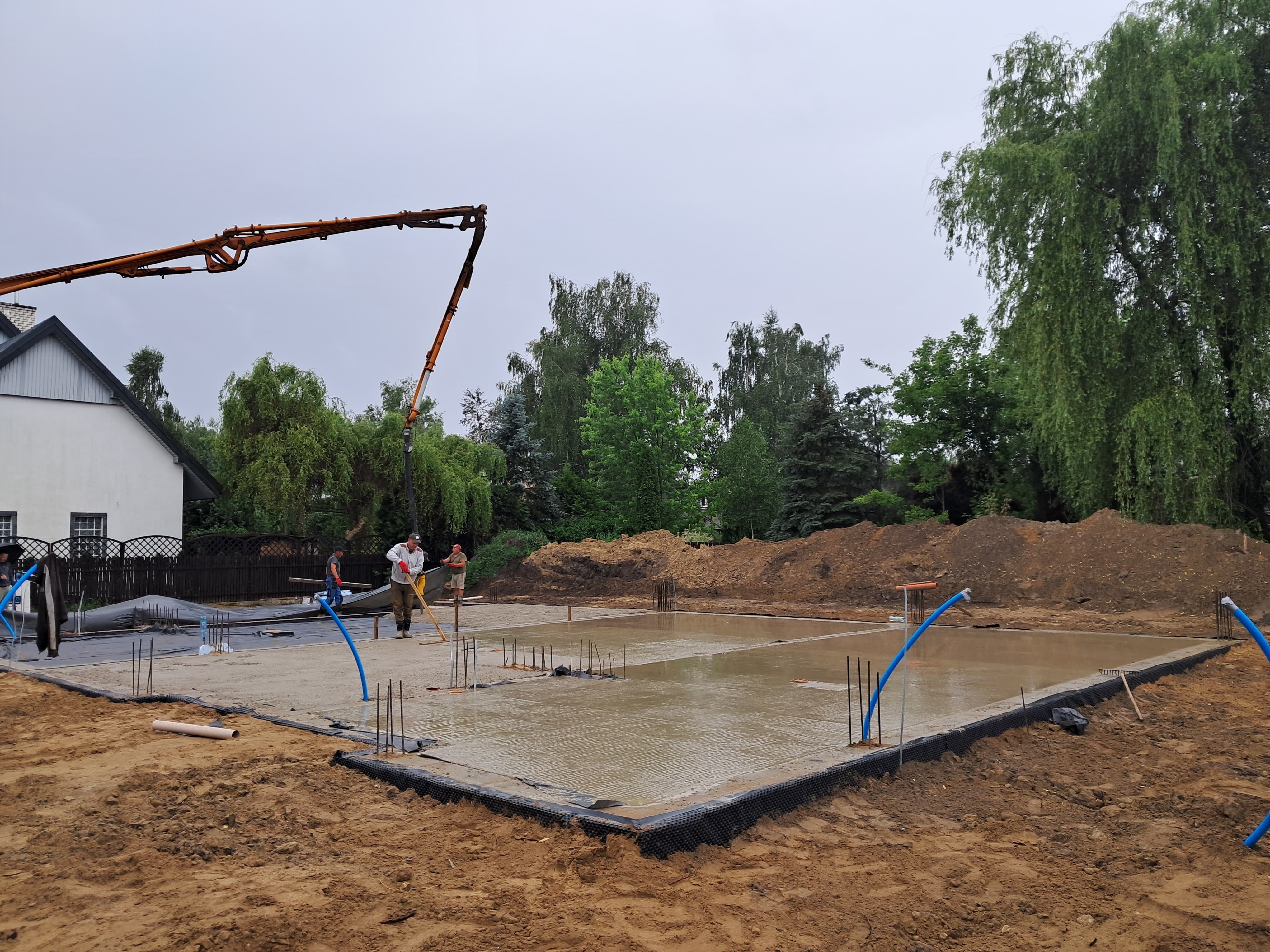

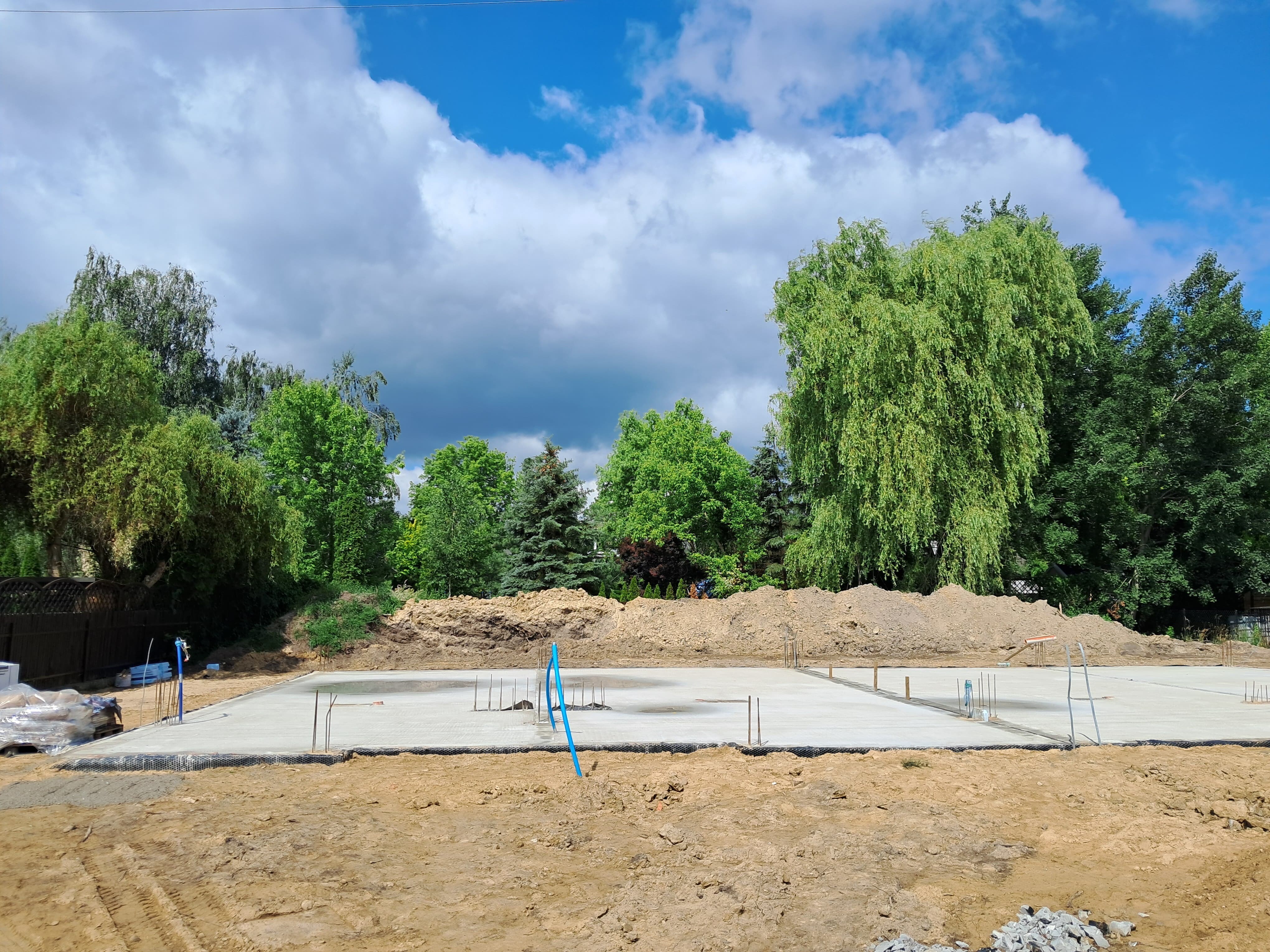

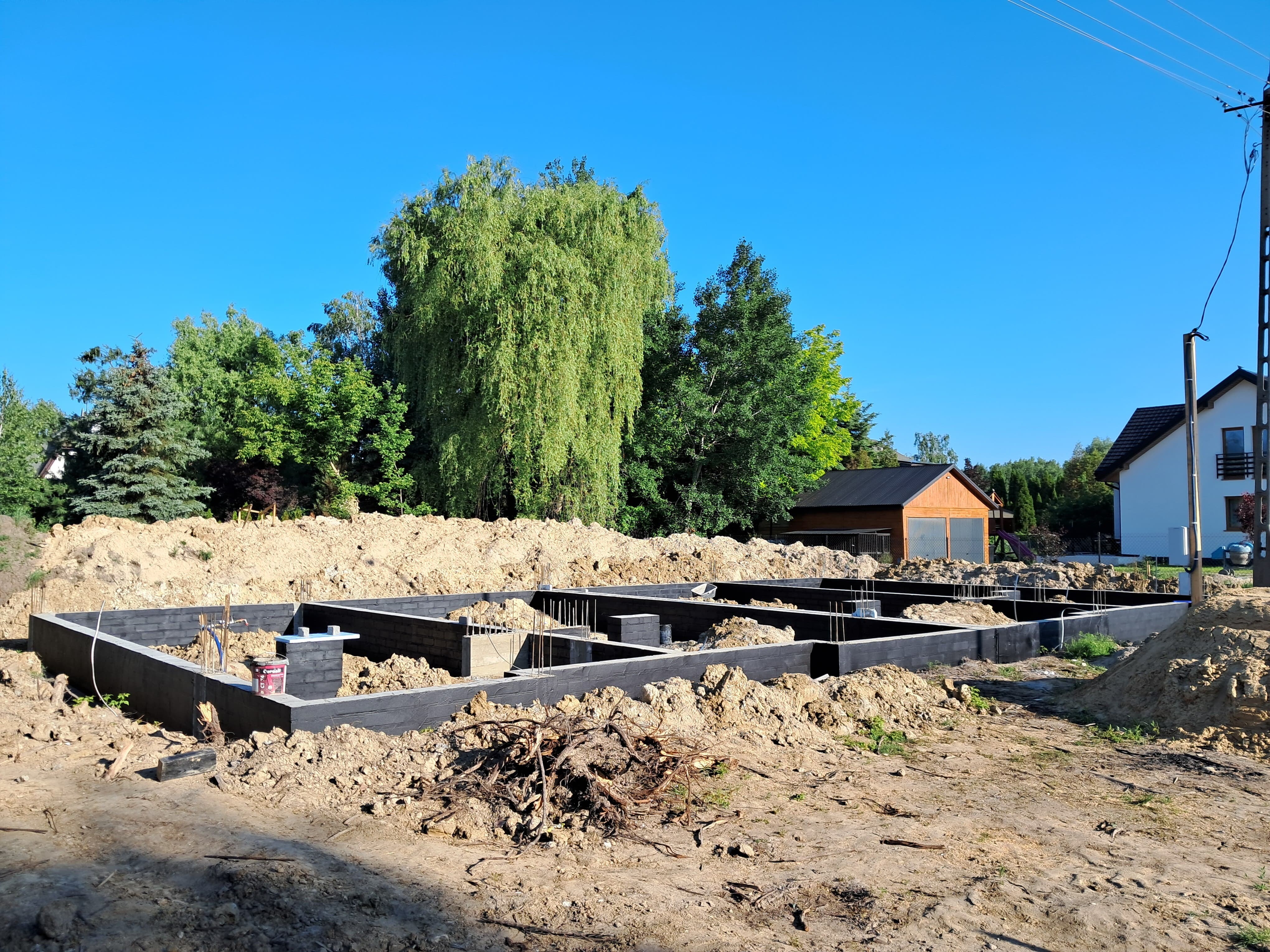

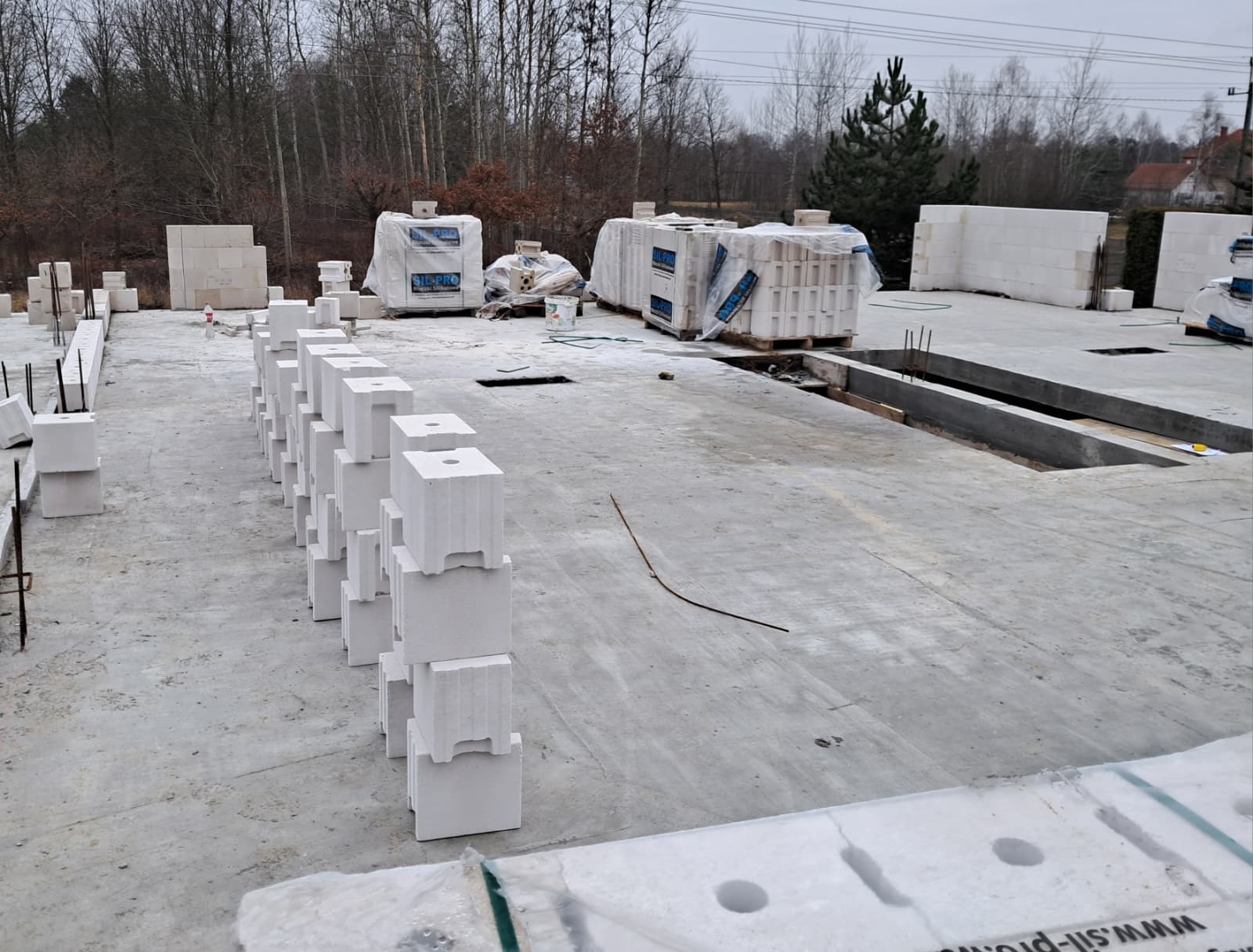

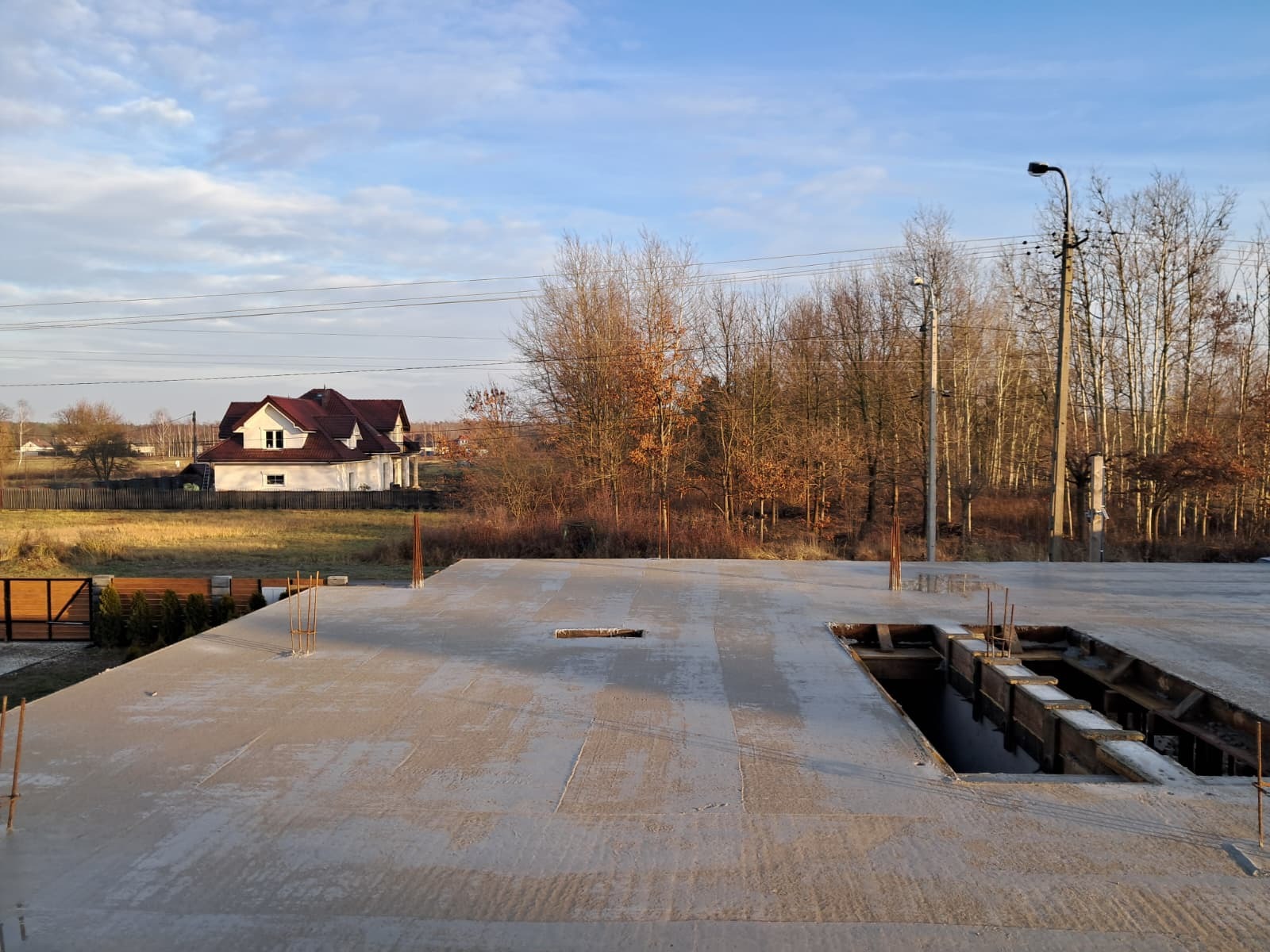

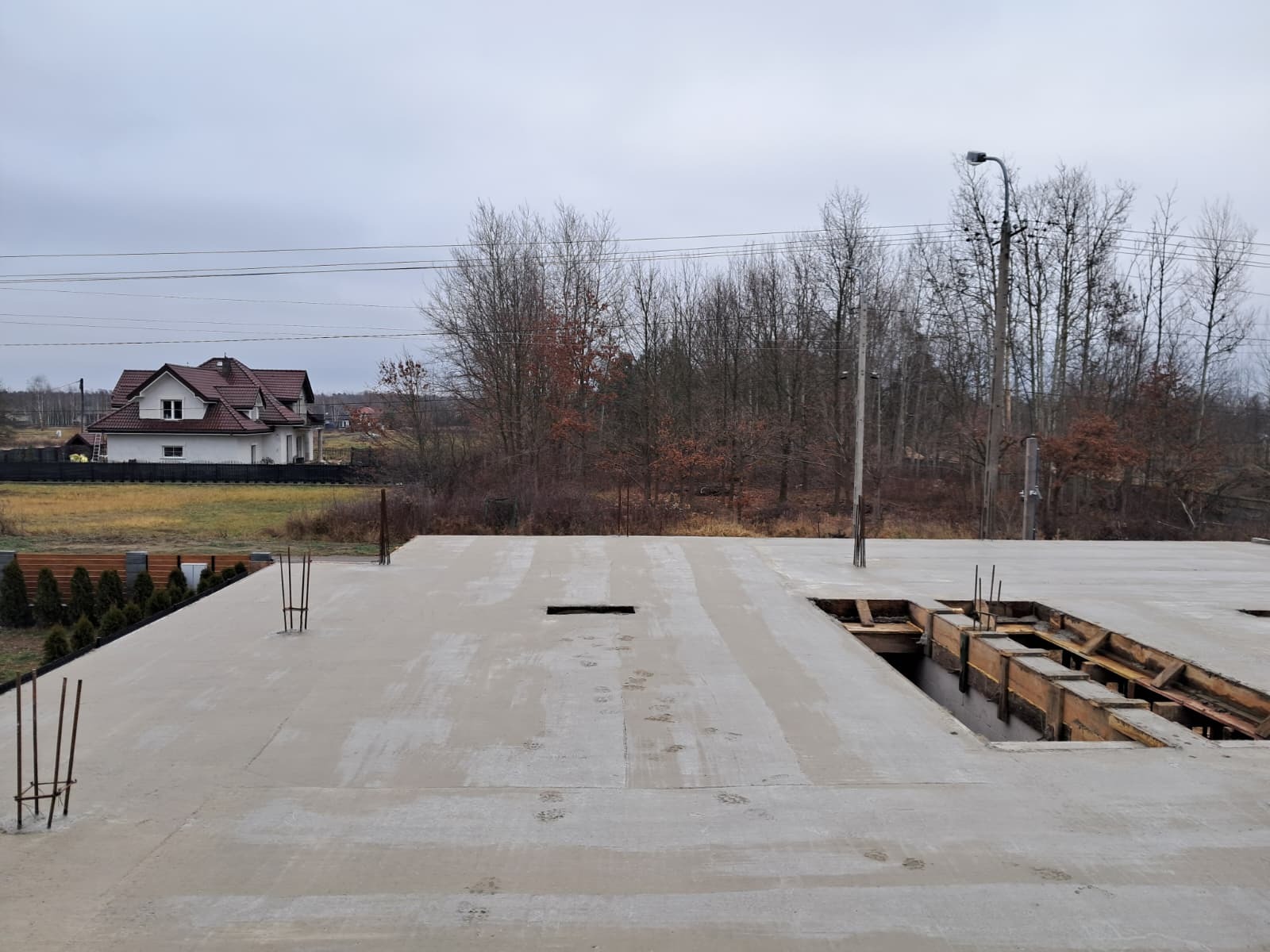

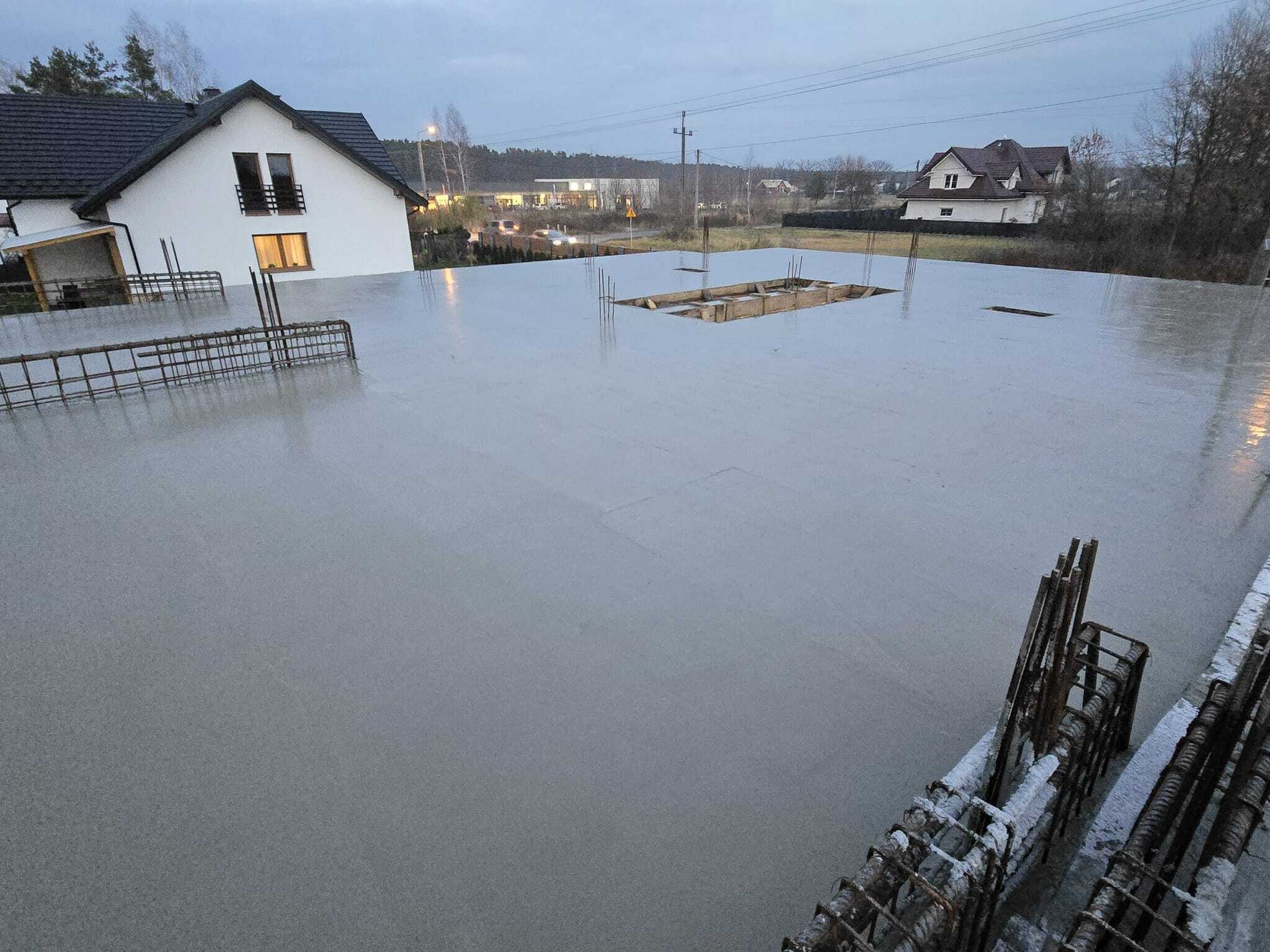

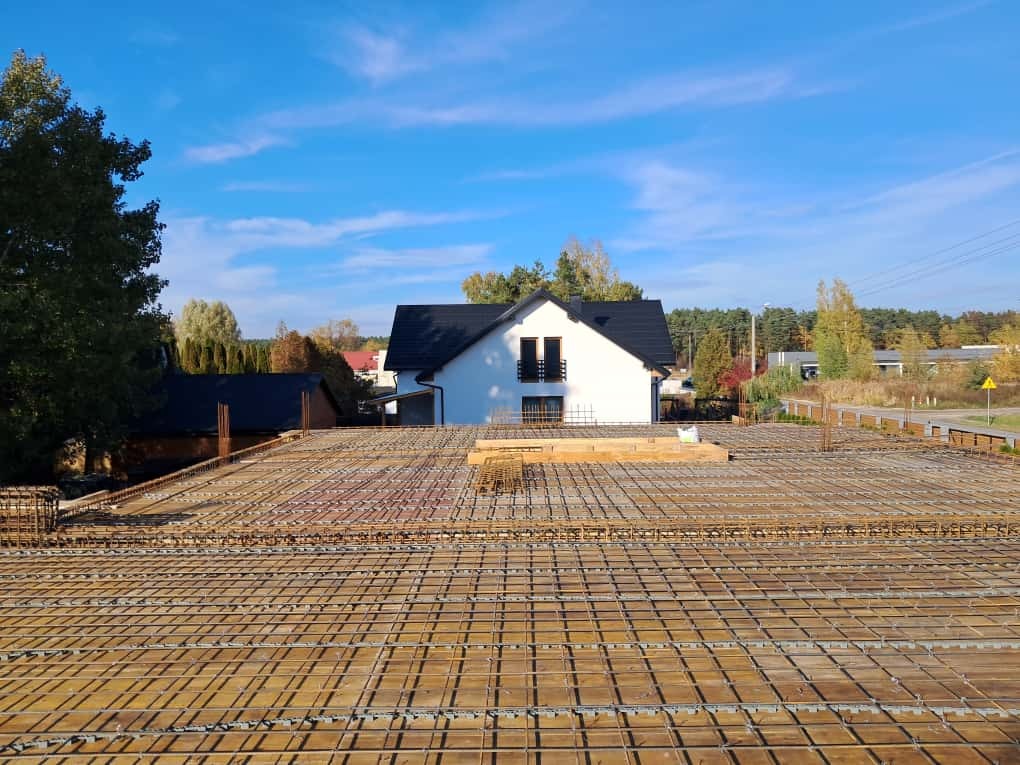

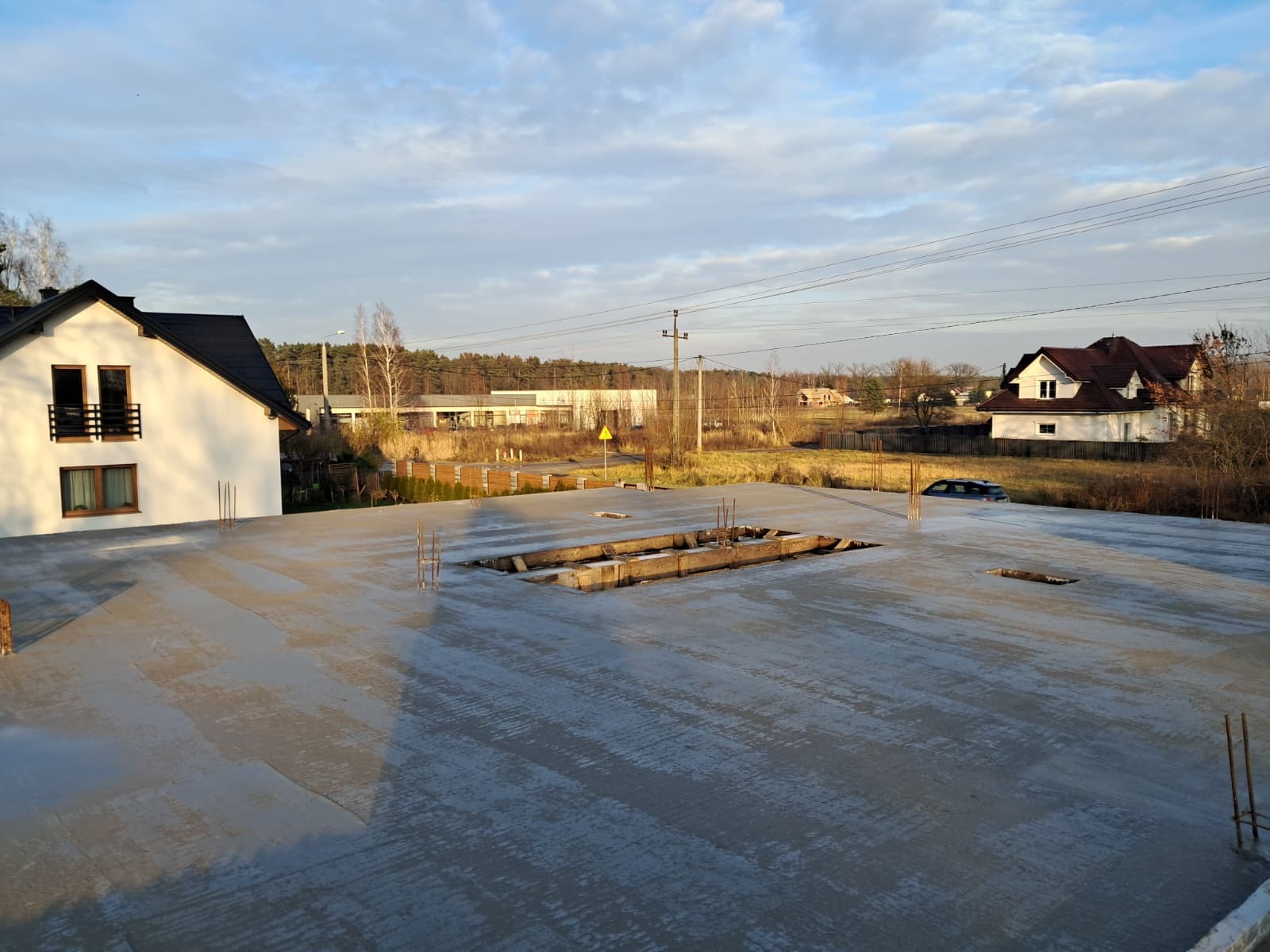

Nadszedł moment, w którym zakończyliśmy prace ziemne i fundamentowe. Począwszy od wykopów, wykonania ław i ścian fundamentowych, przez ich izolację przeciwwodną i termiczną, aż po wylanie płyty parteru. Prace te są podstawą do realizacji dalszych robót.

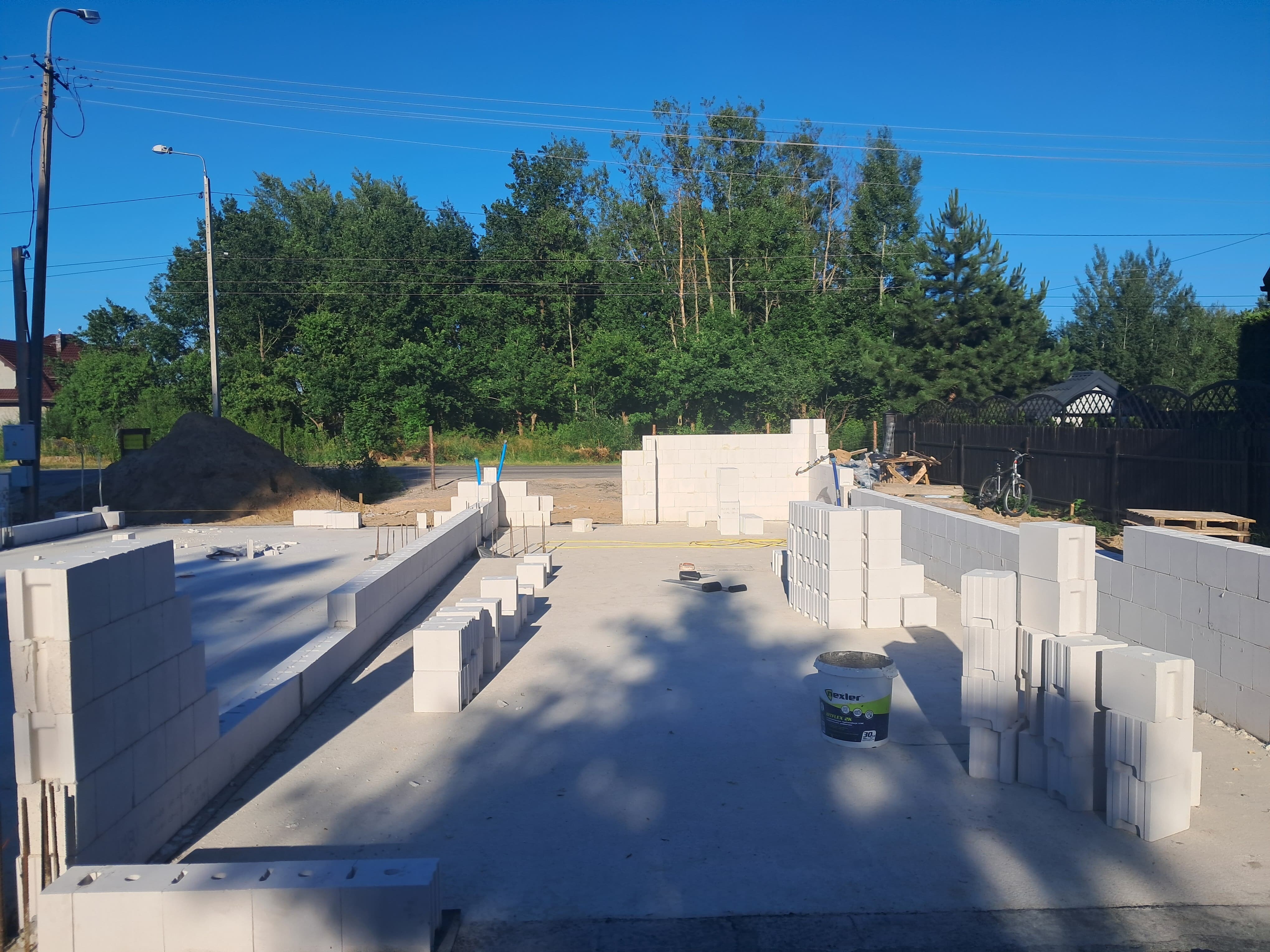

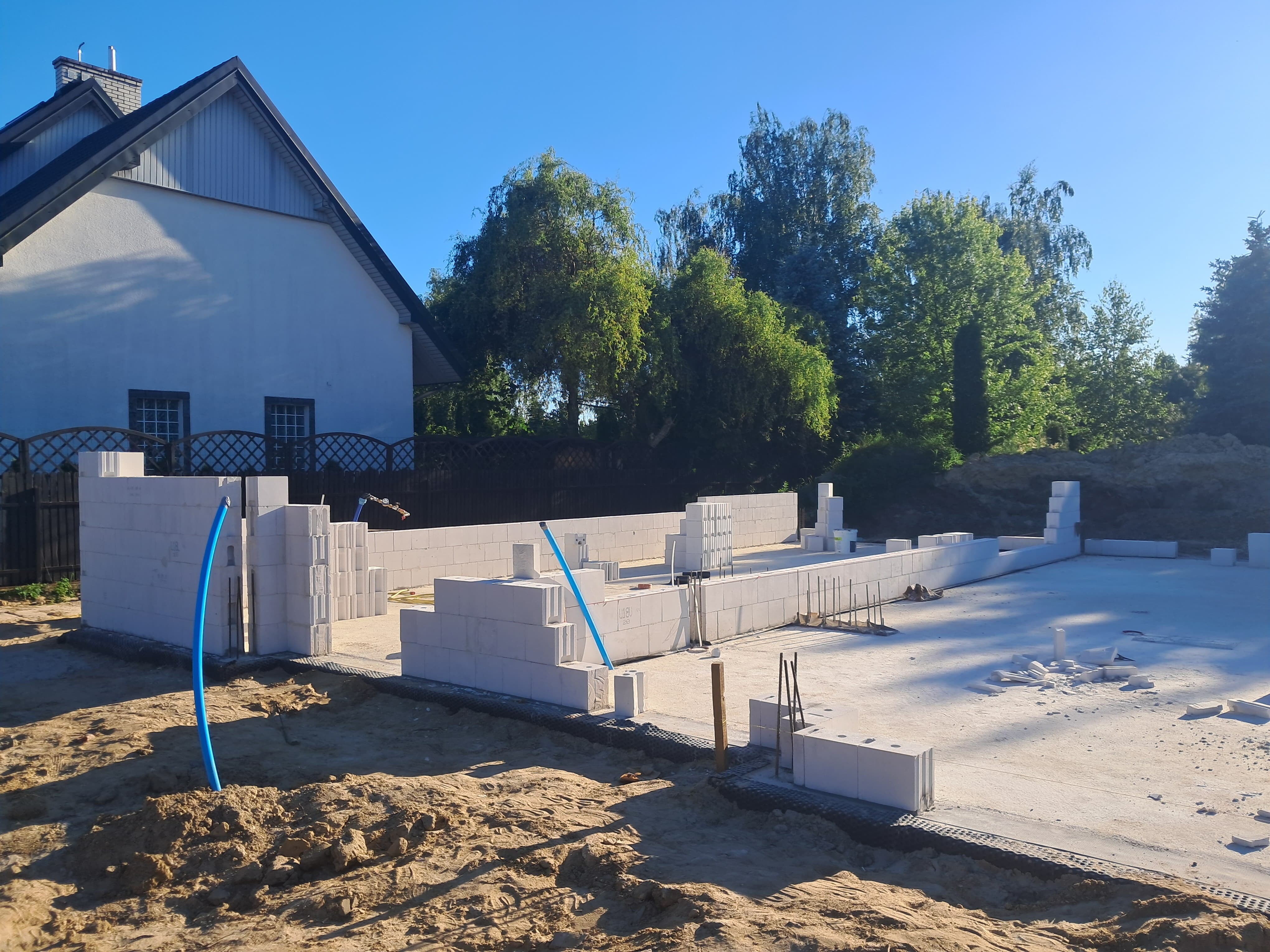

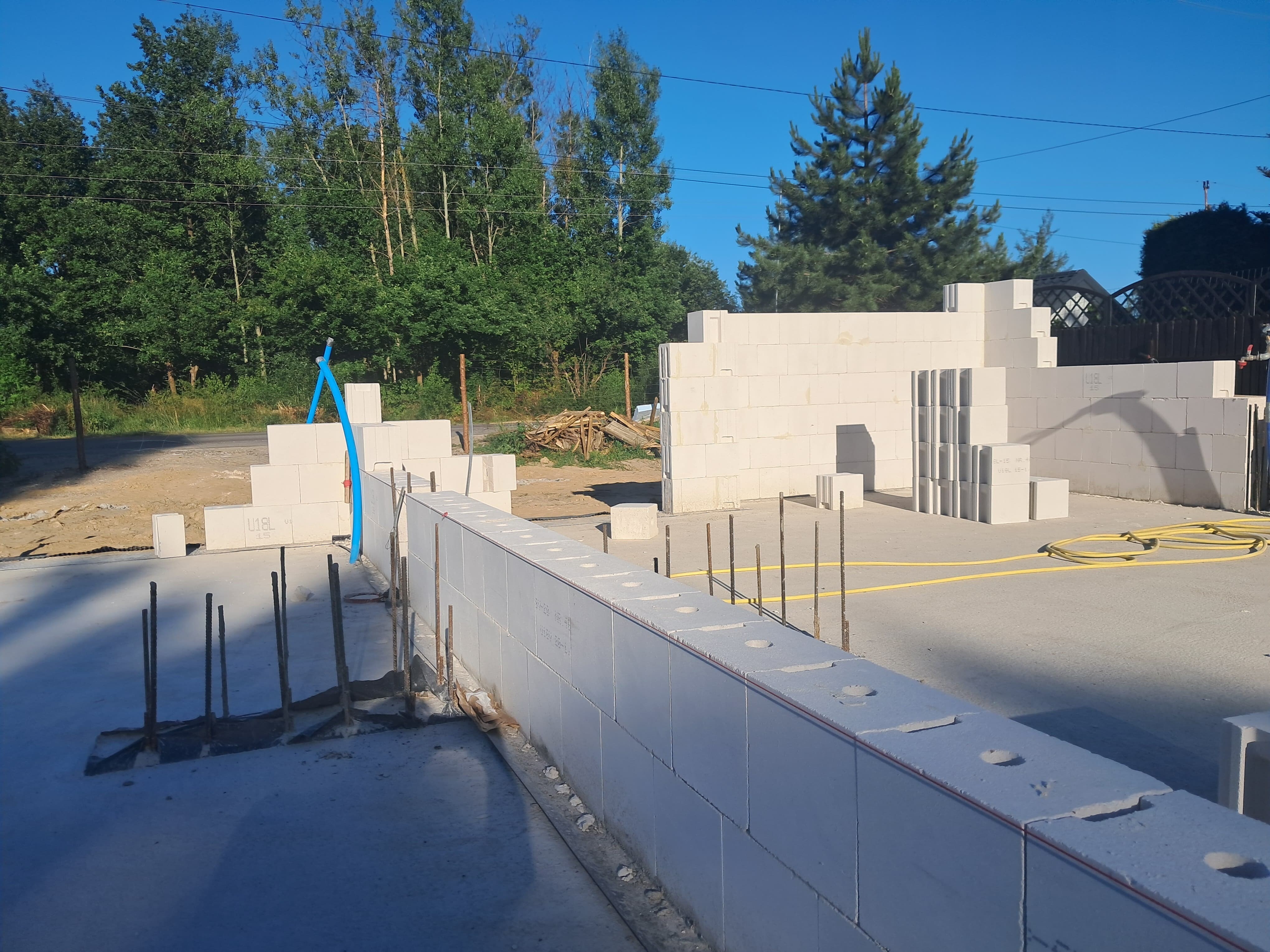

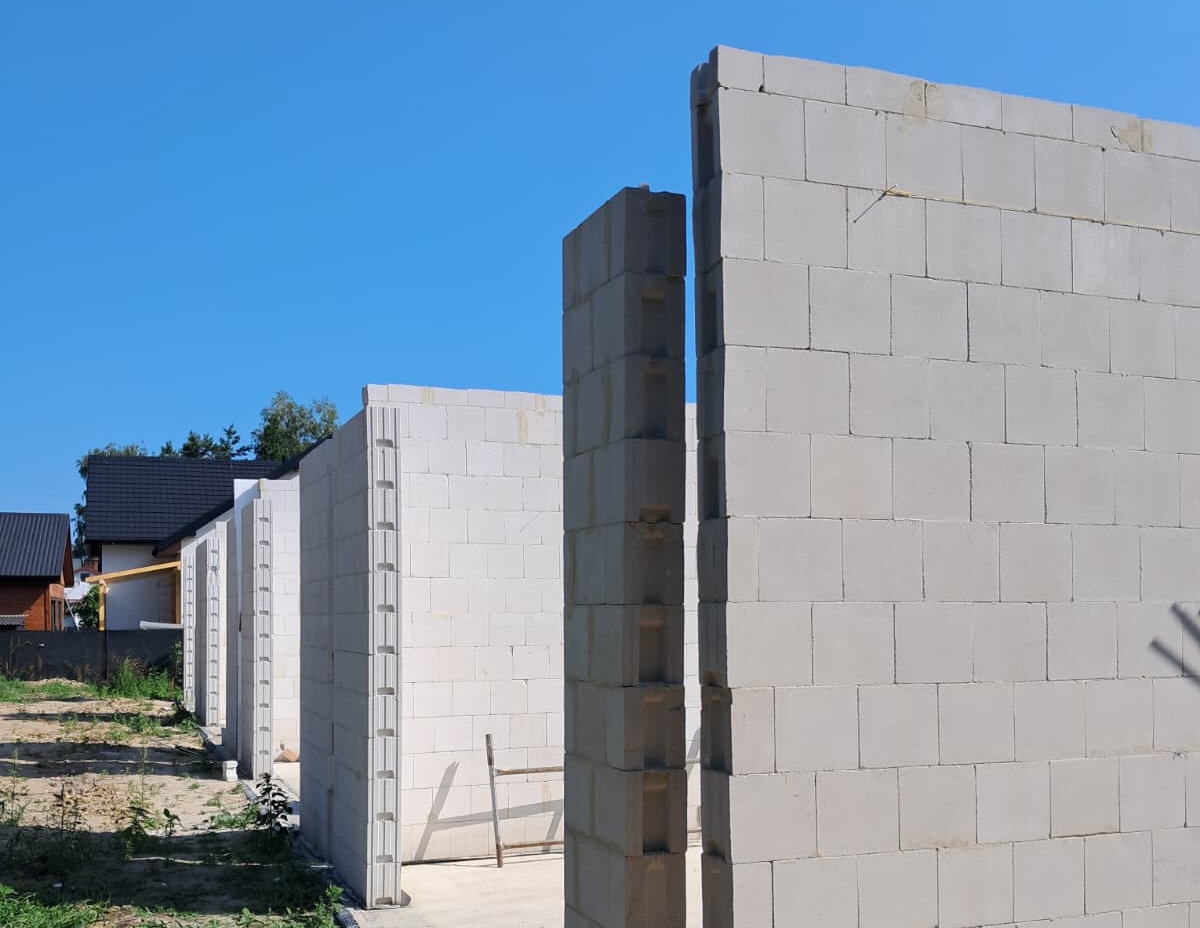

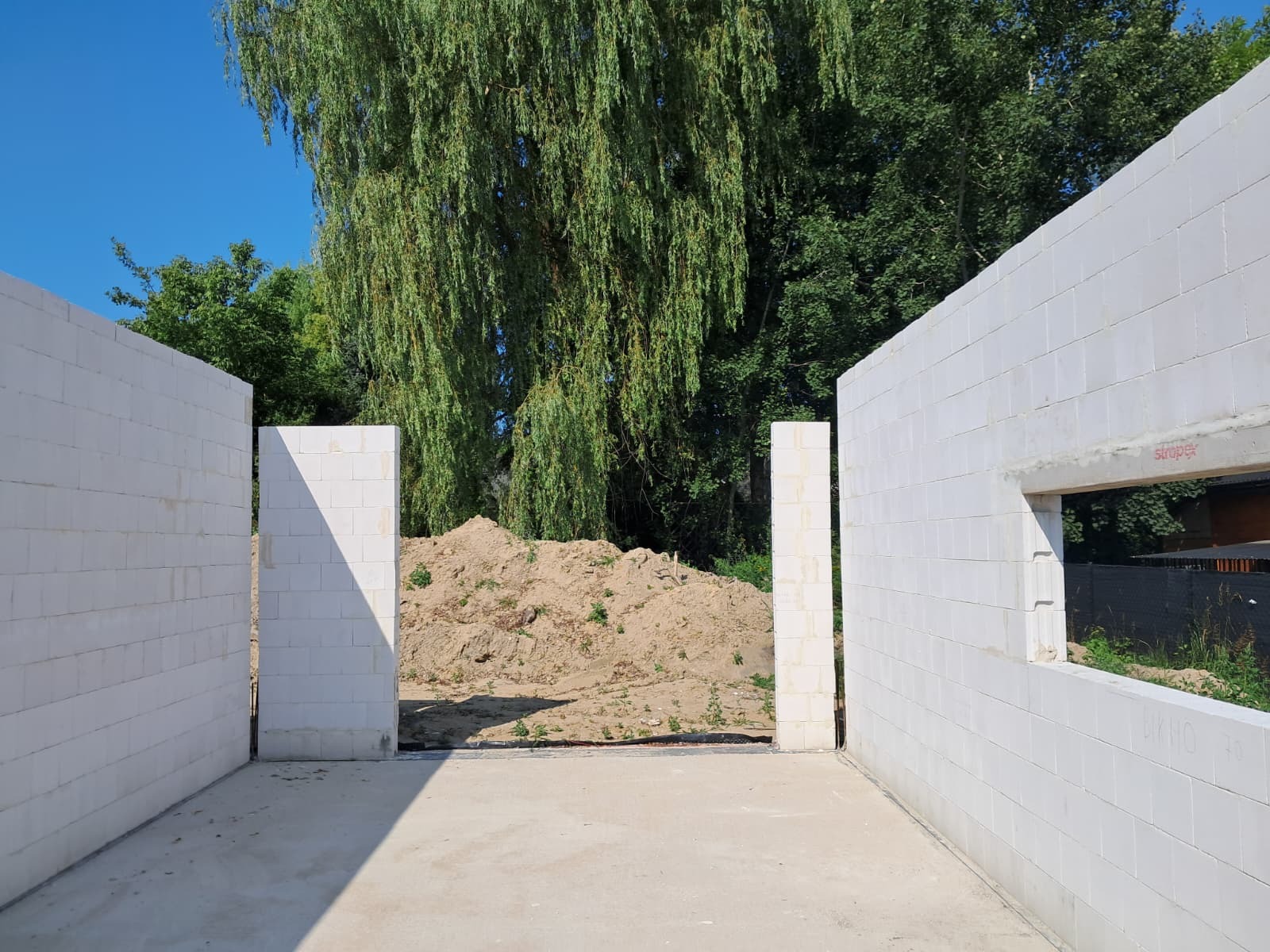

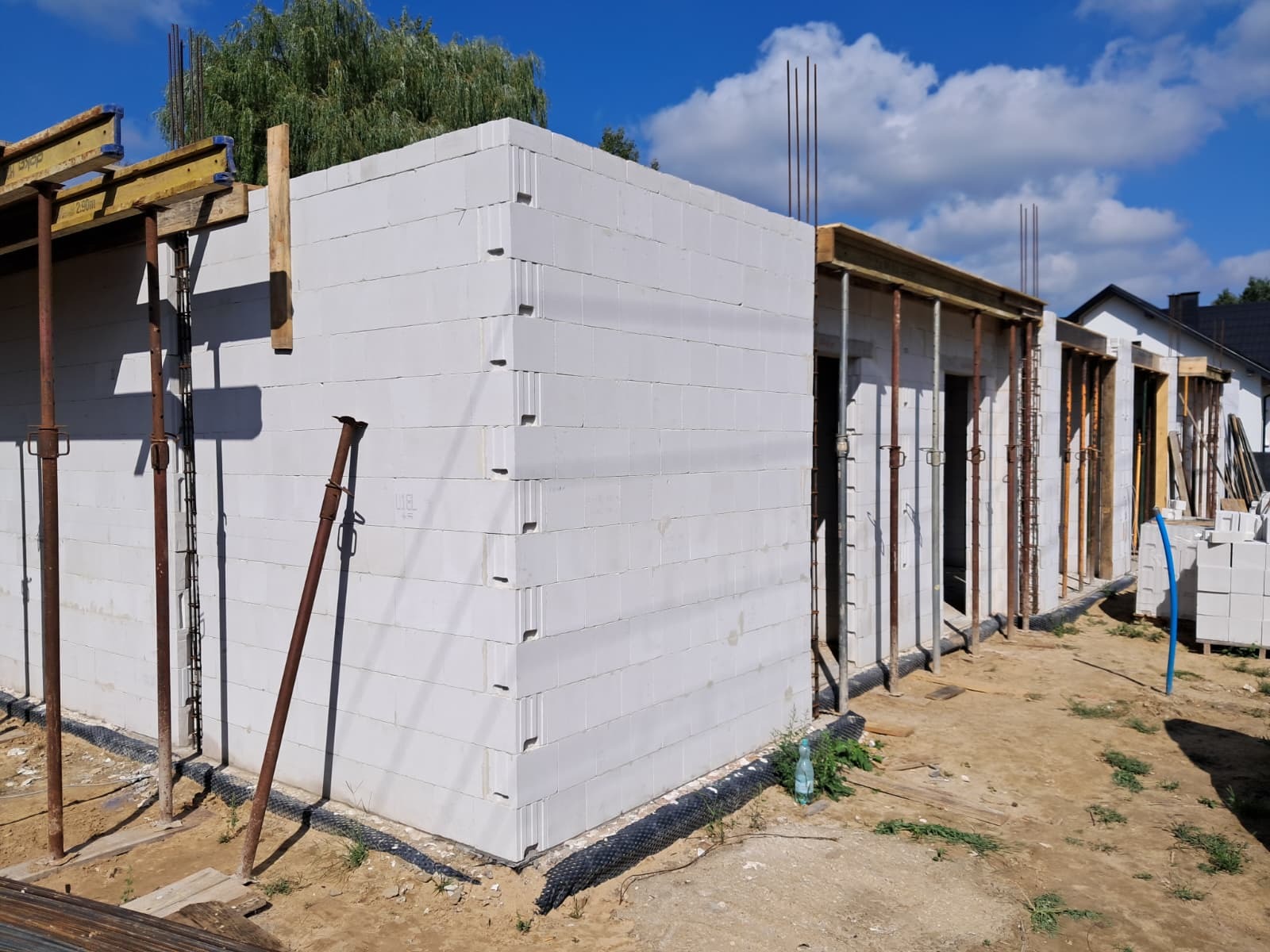

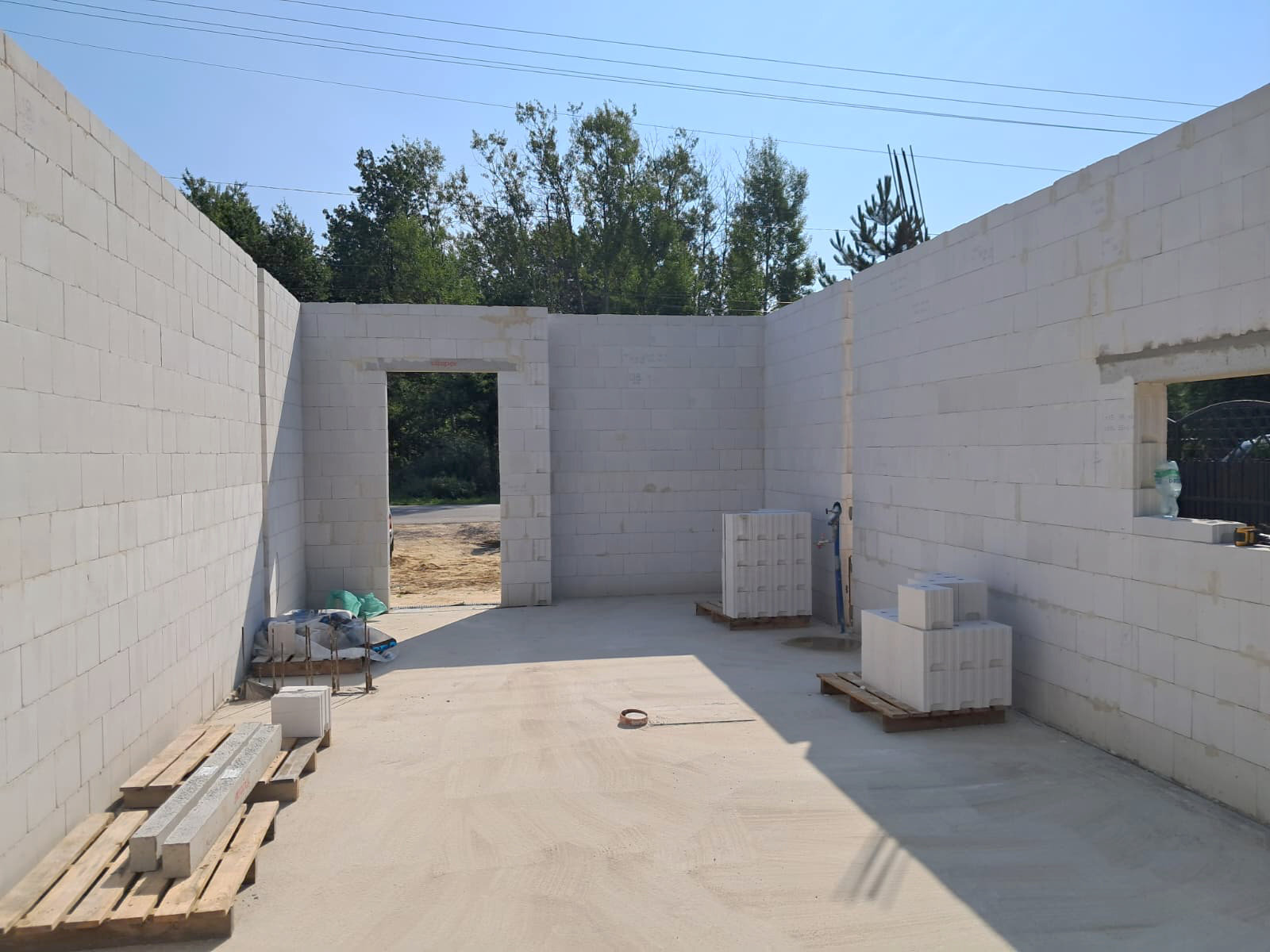

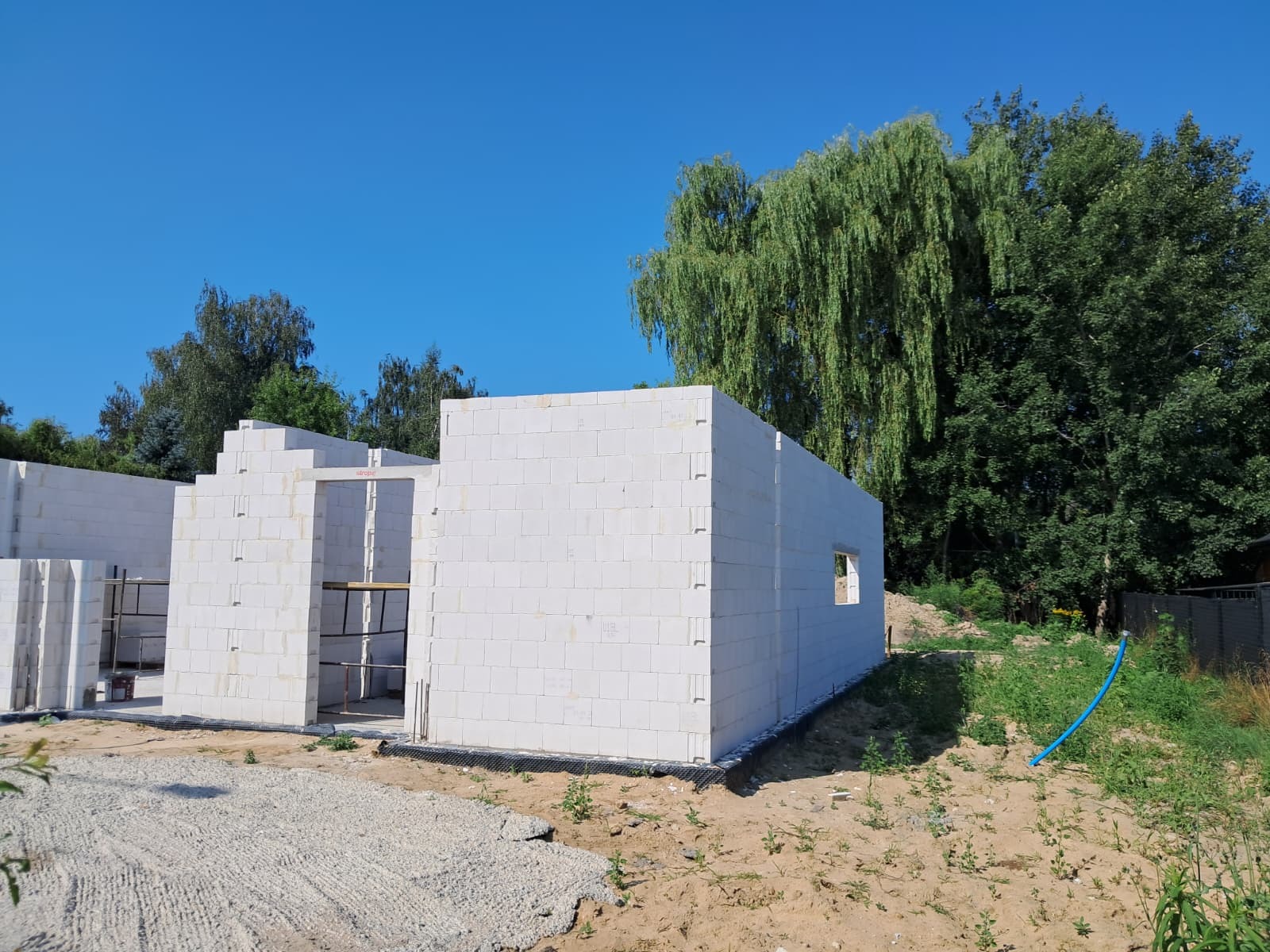

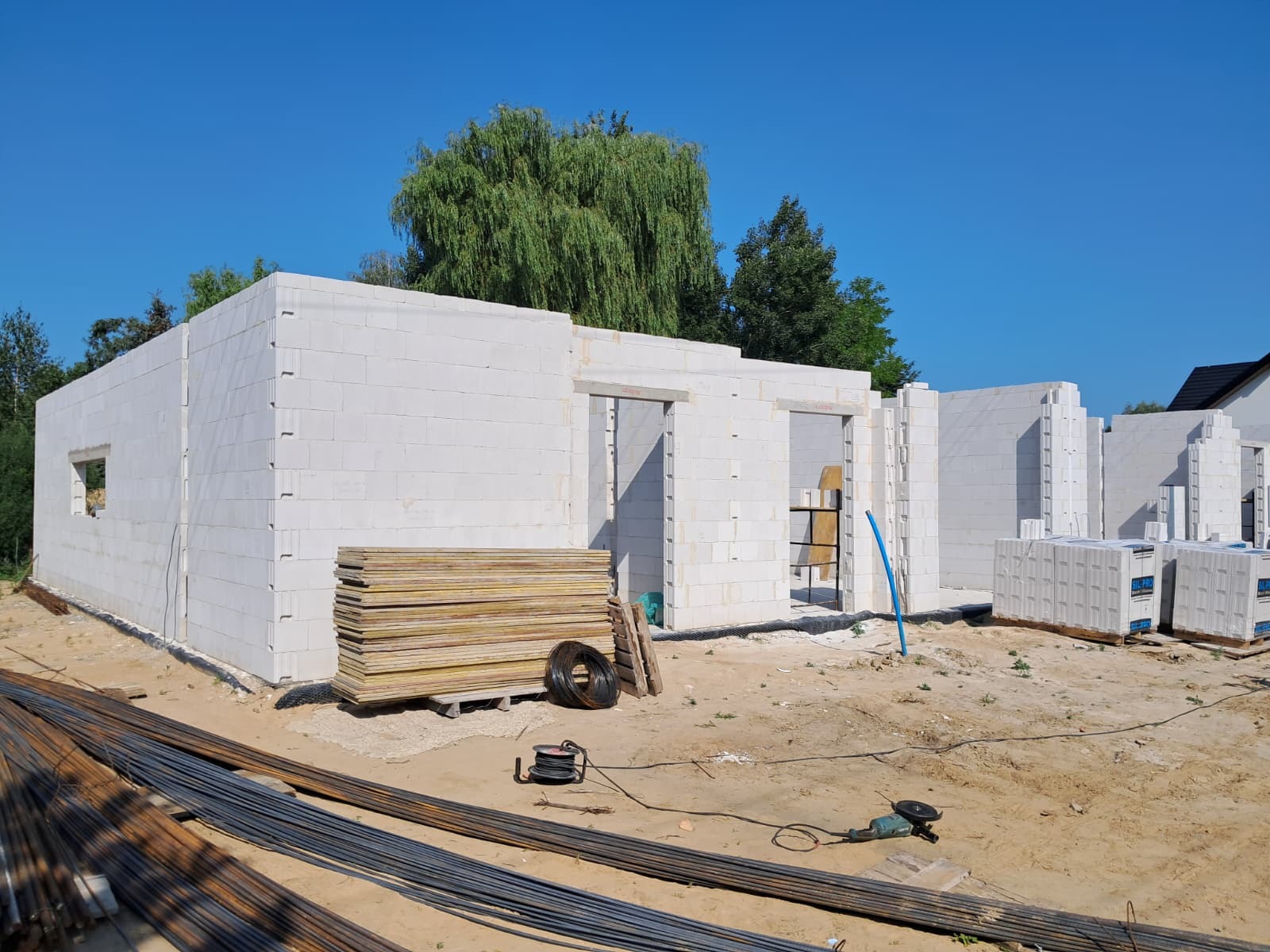

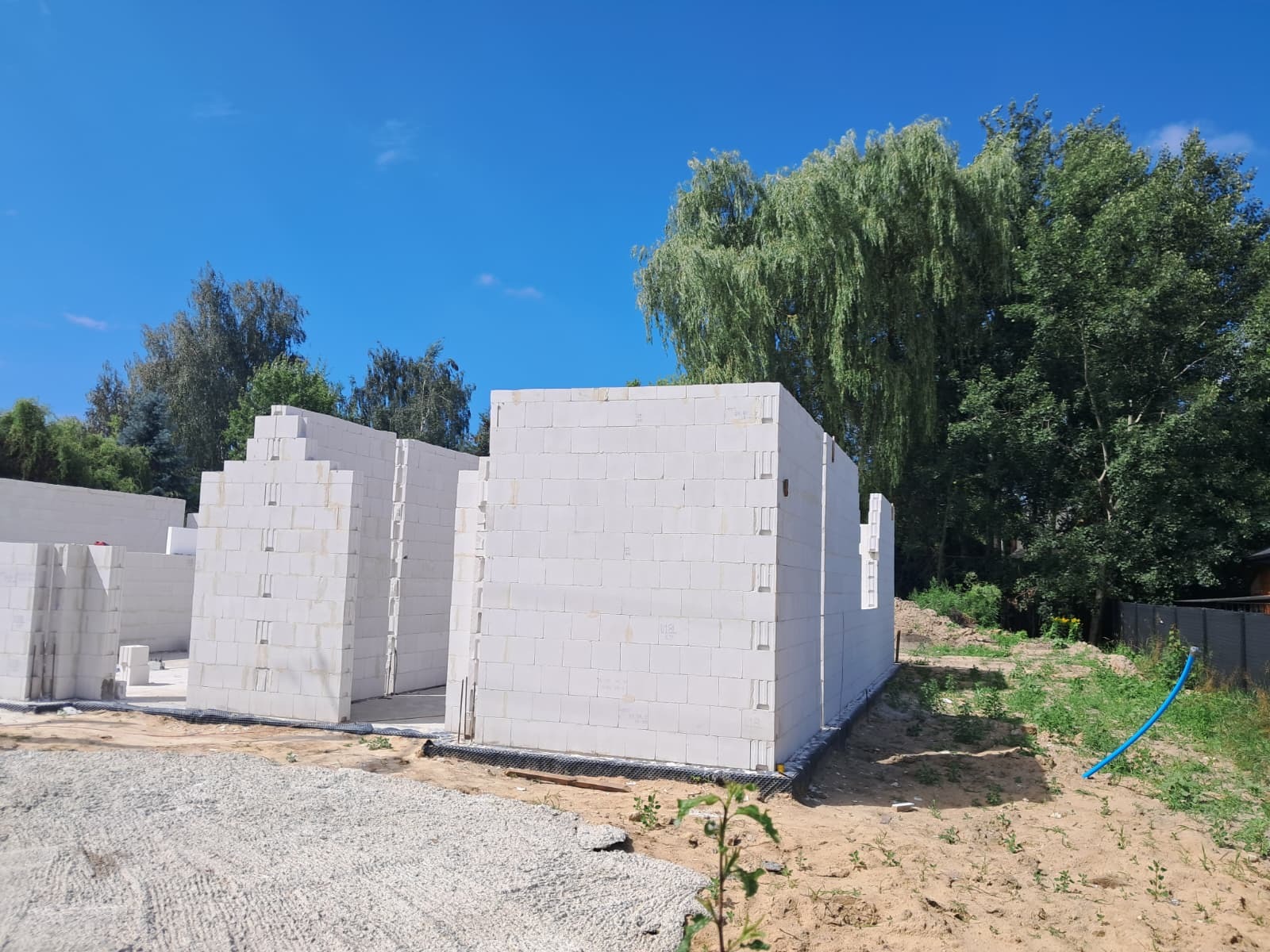

Rozpoczynamy murowanie ścian parteru!

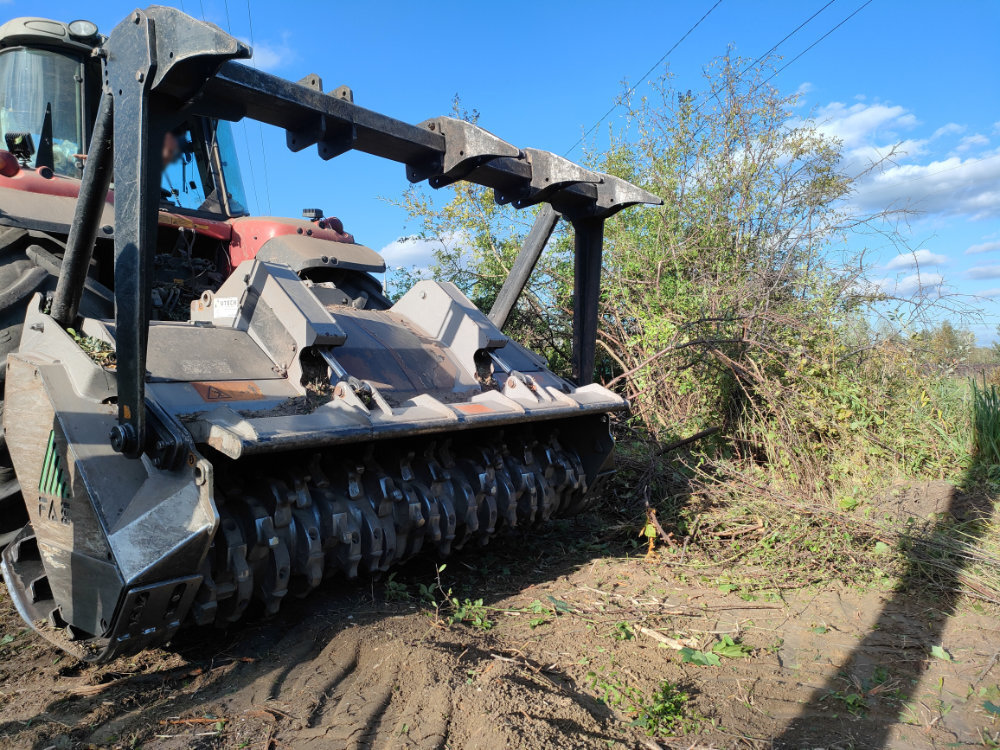

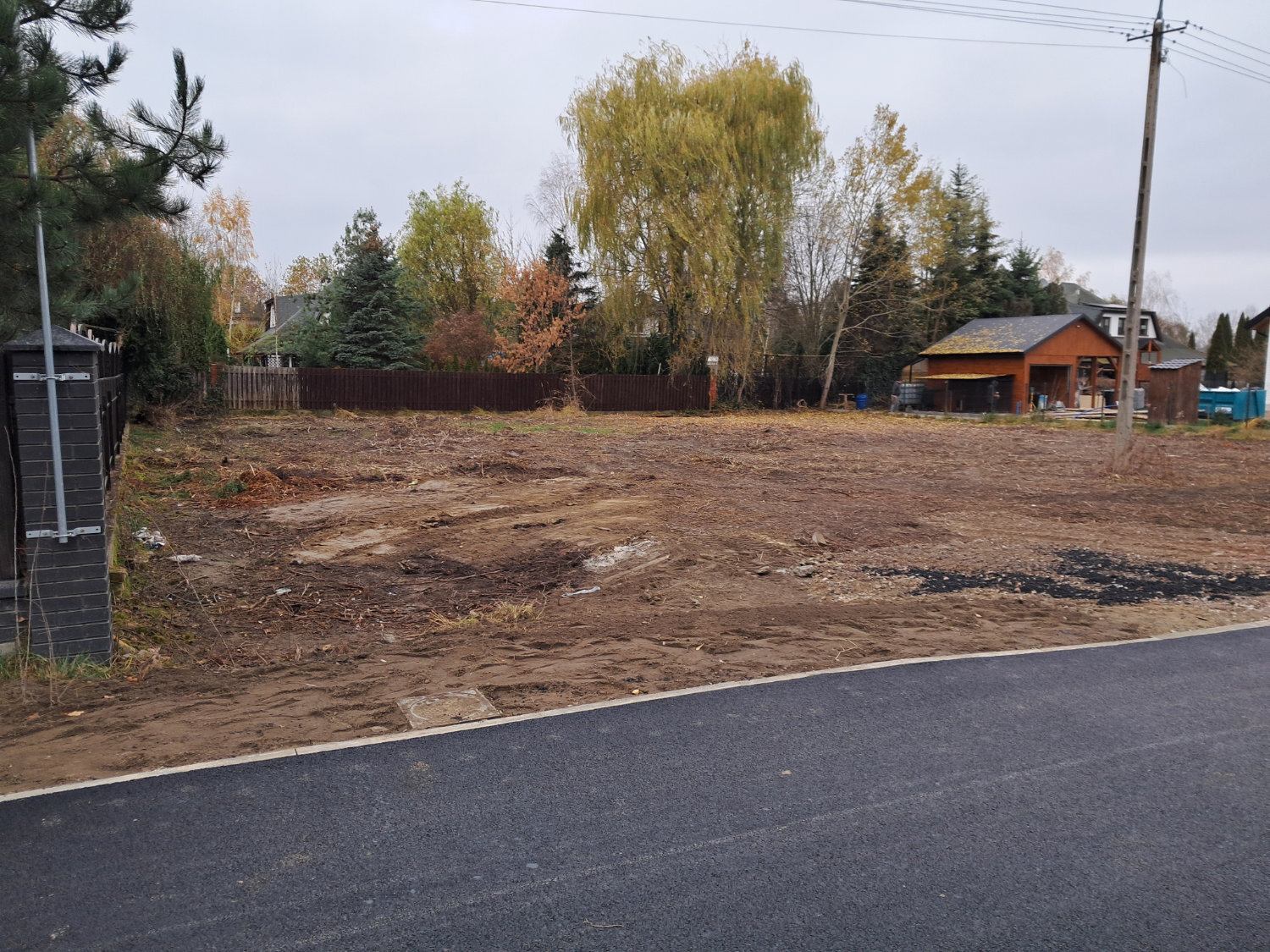

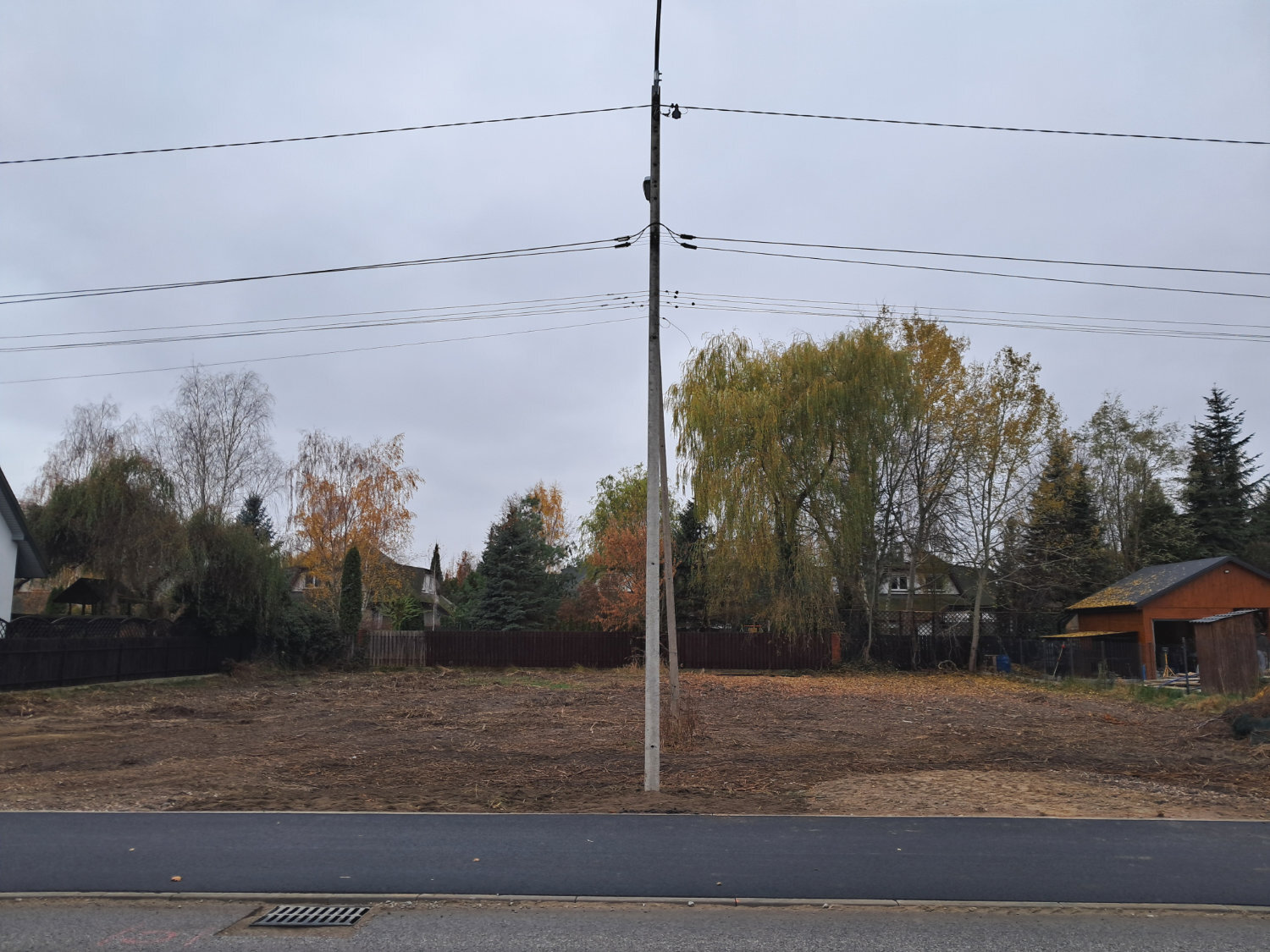

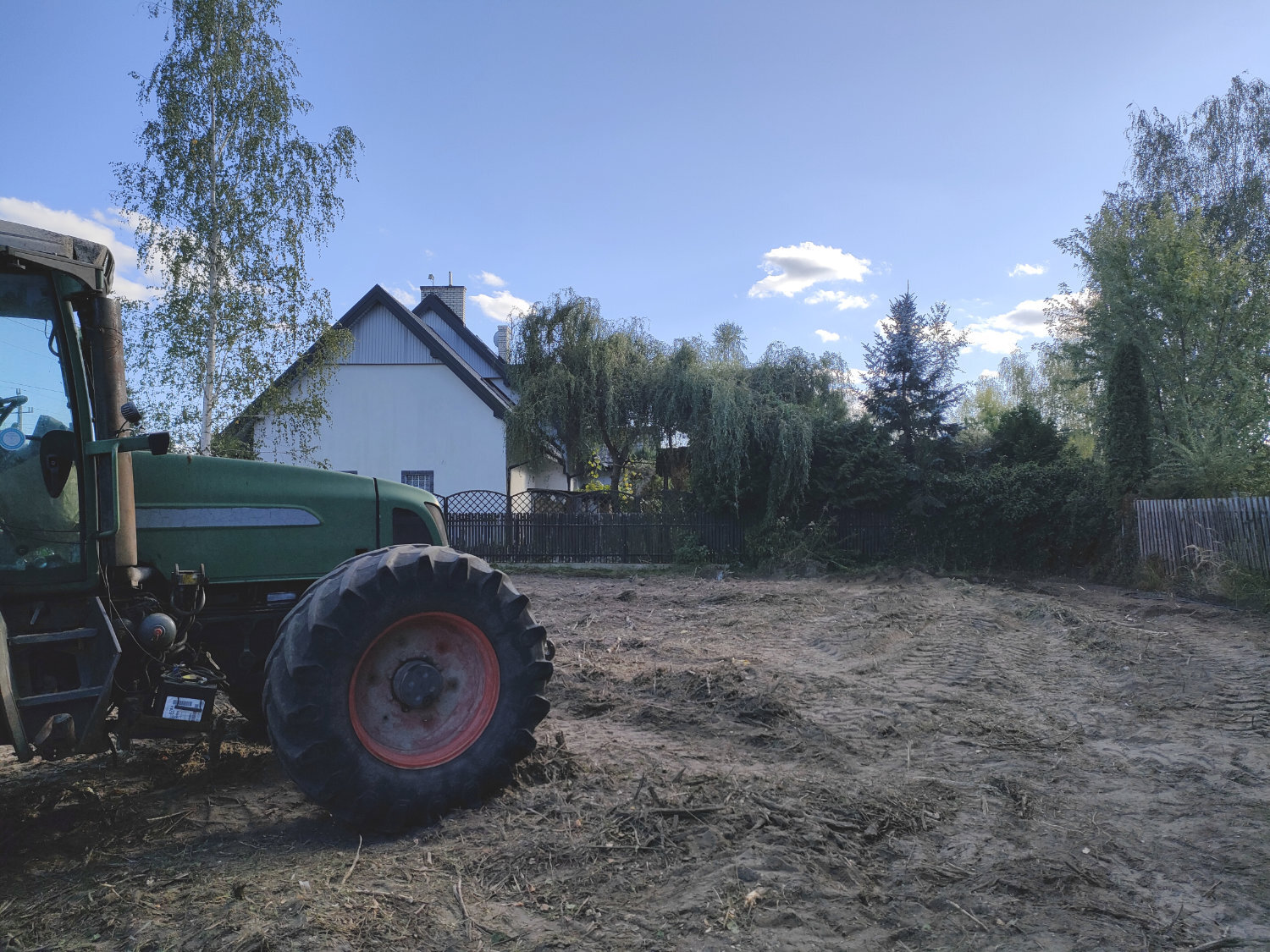

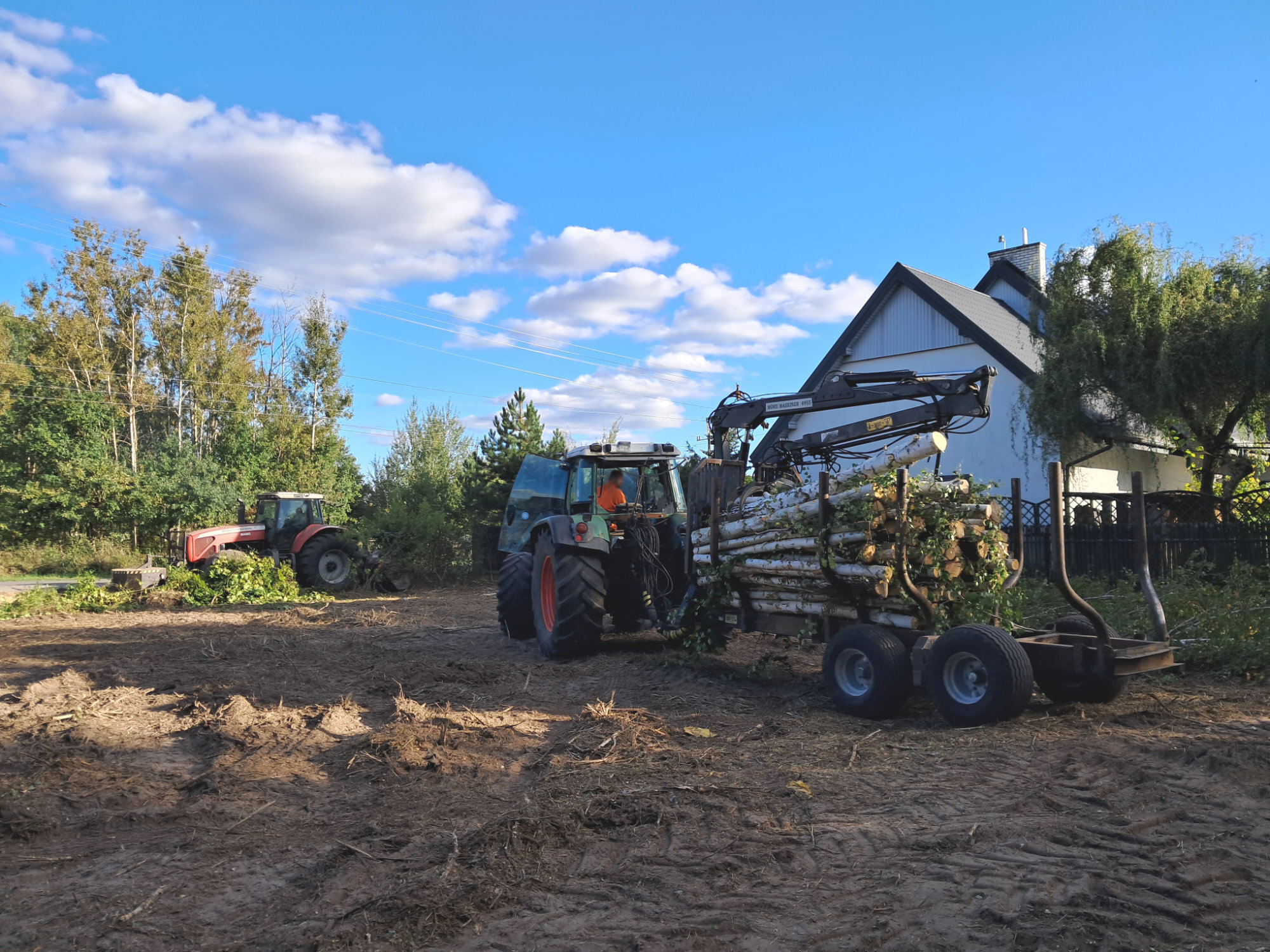

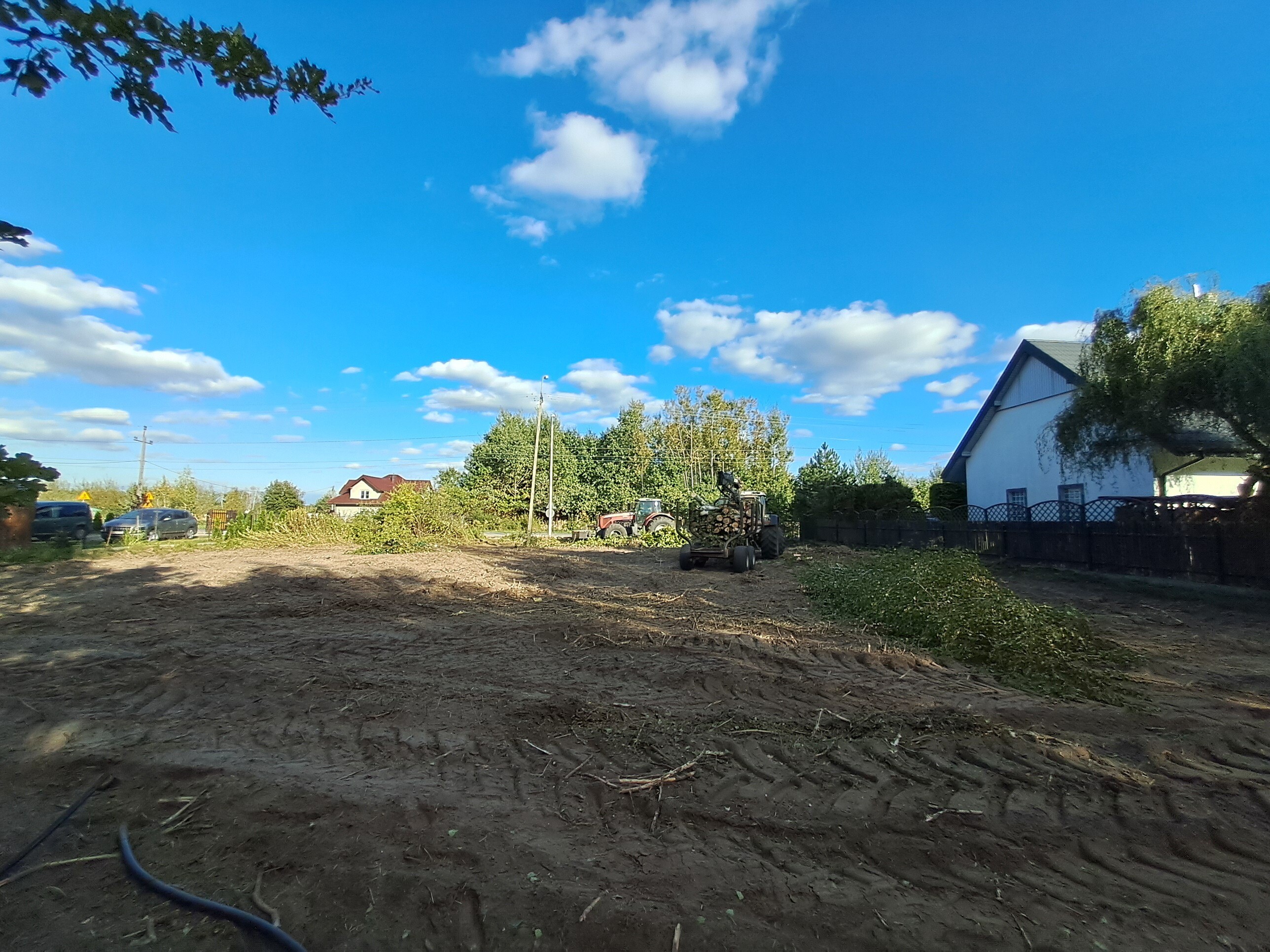

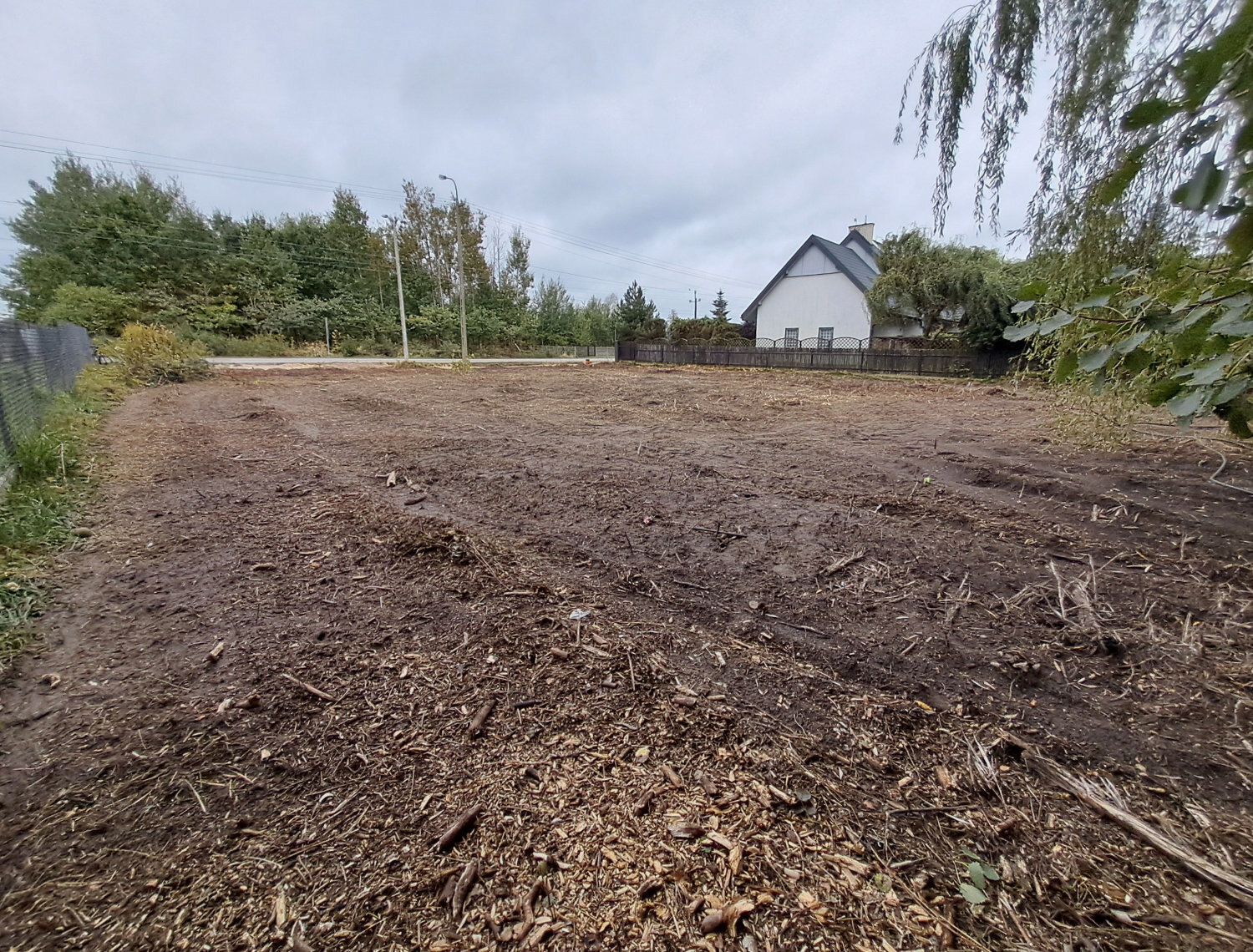

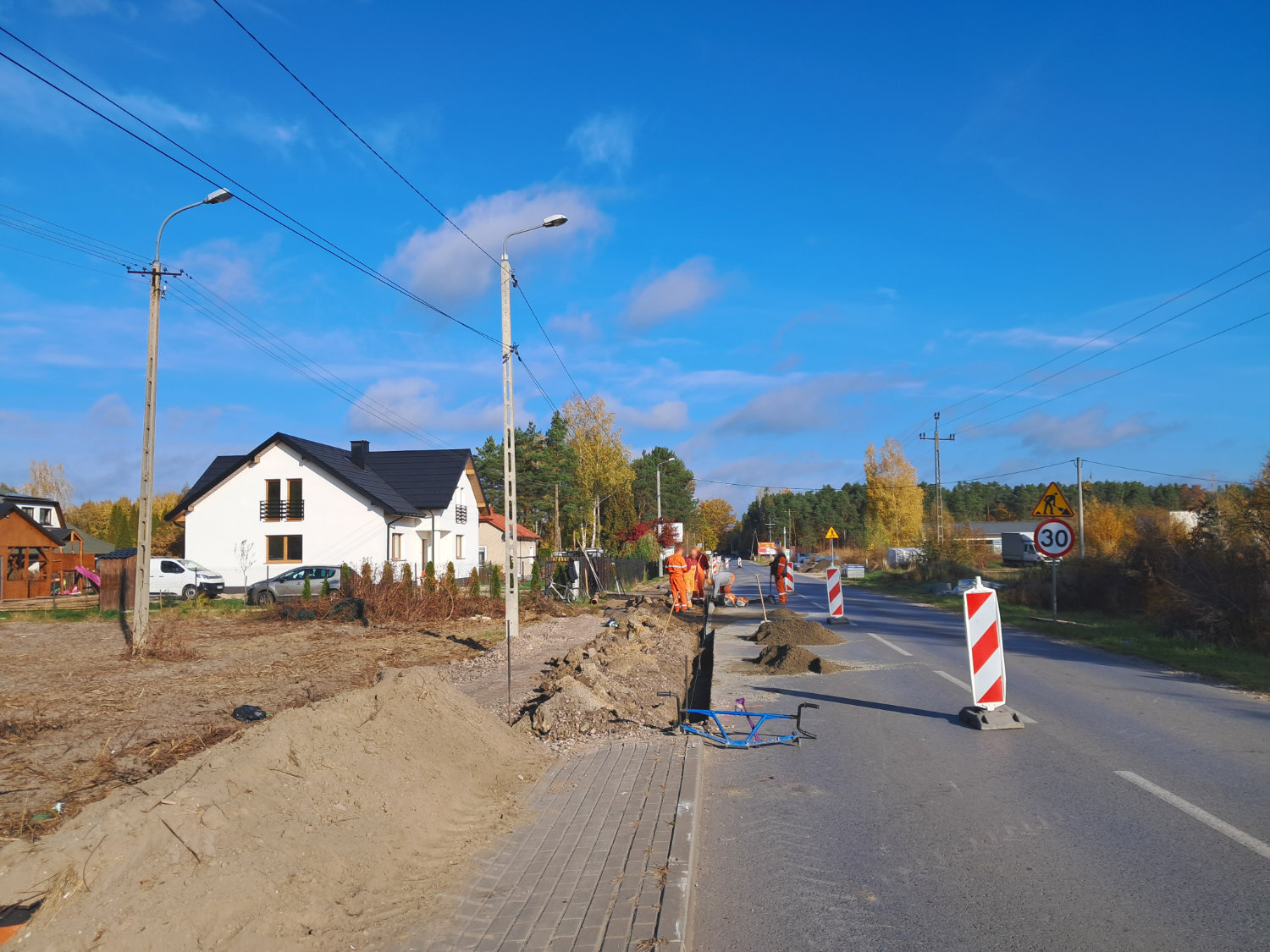

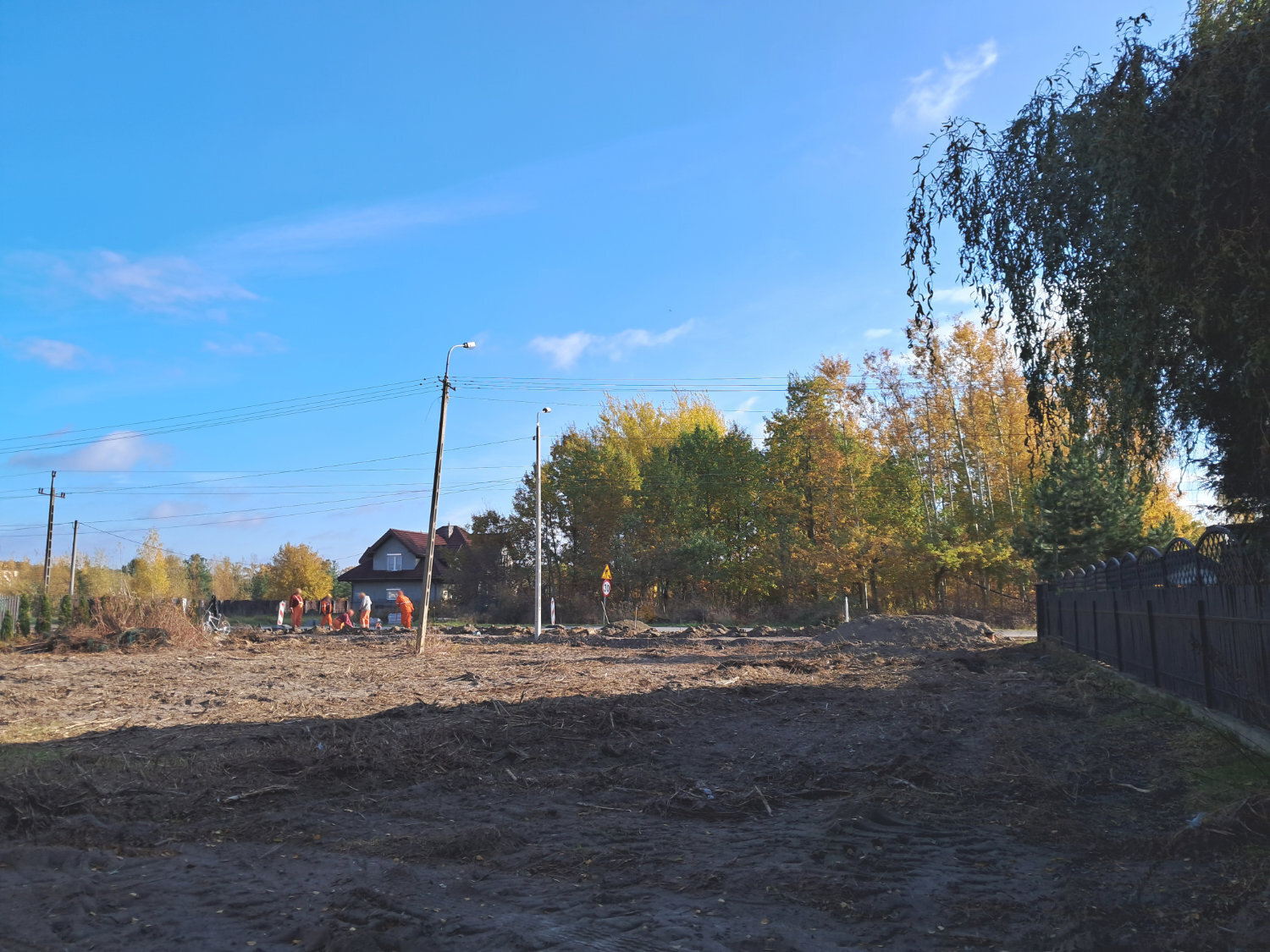

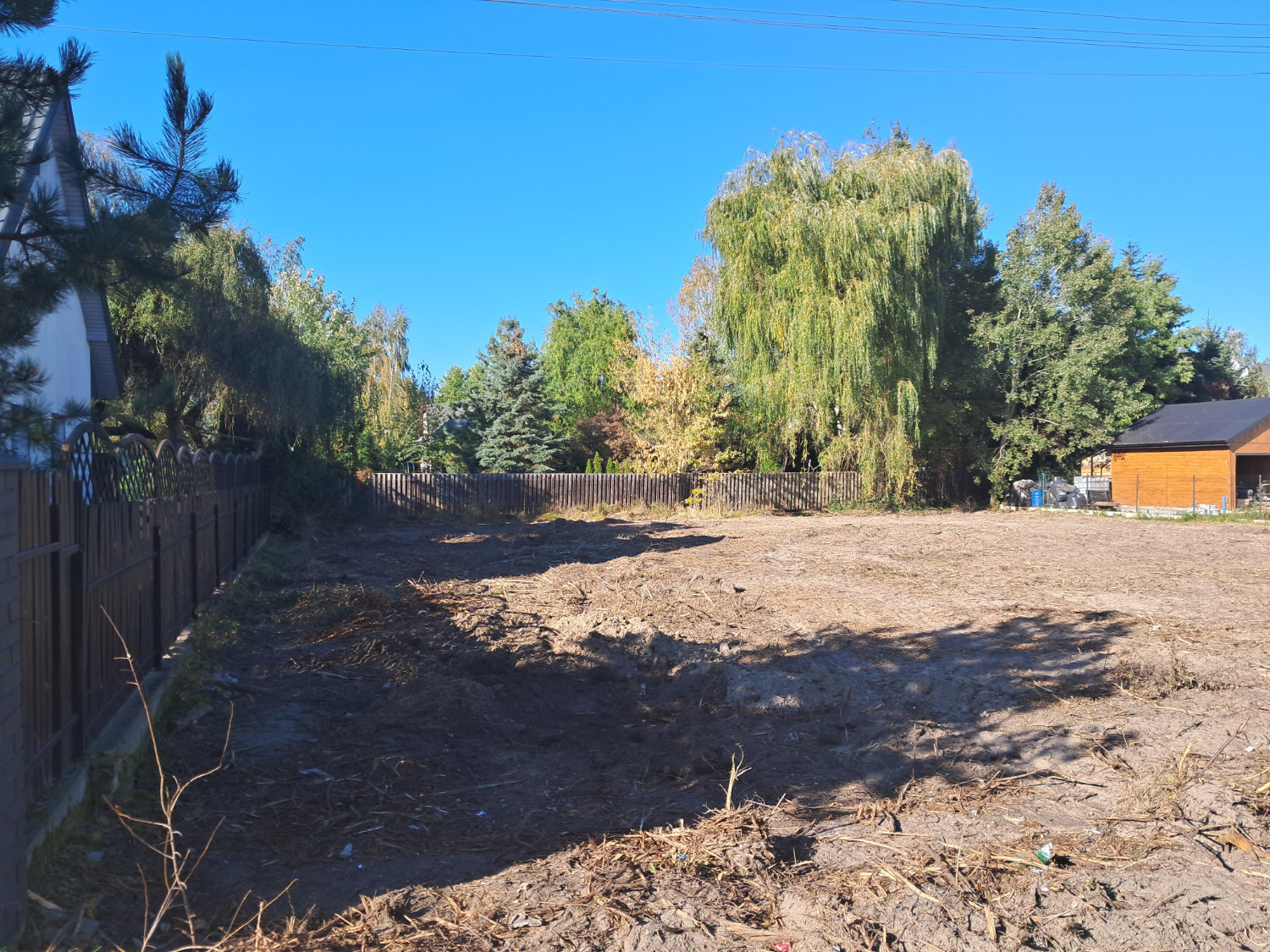

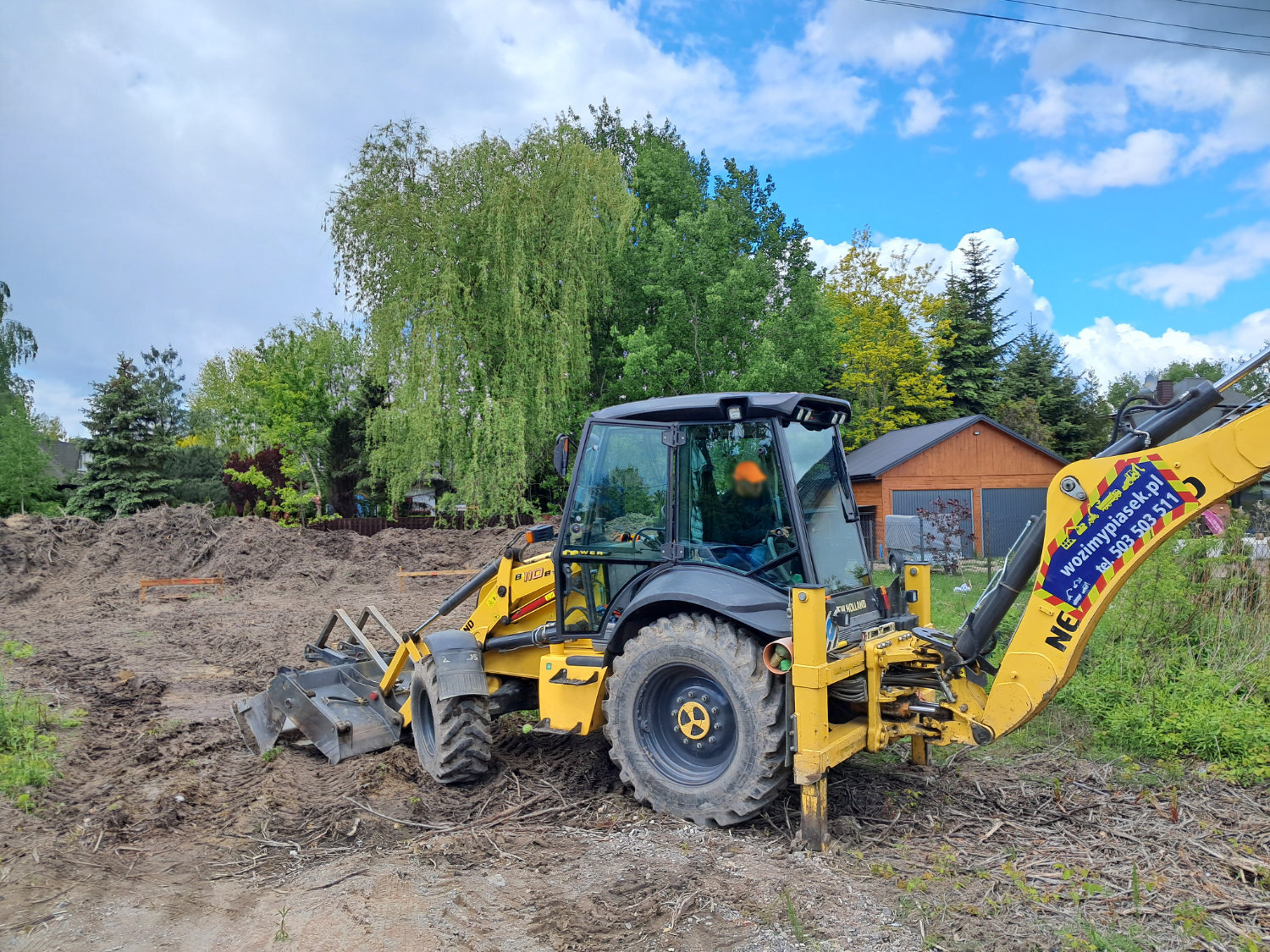

Maszyny poszły w ruch! Dzika roślinność porastająca działkę została usunięta. Następnie ekipa budowlana weszła na plac budowy i od razu ruszyły prace ziemne! Najpierw zdjęto warstwę ziemi z materią organiczną tzw. humus. Wykonywane są wykopy fundamentowe.
